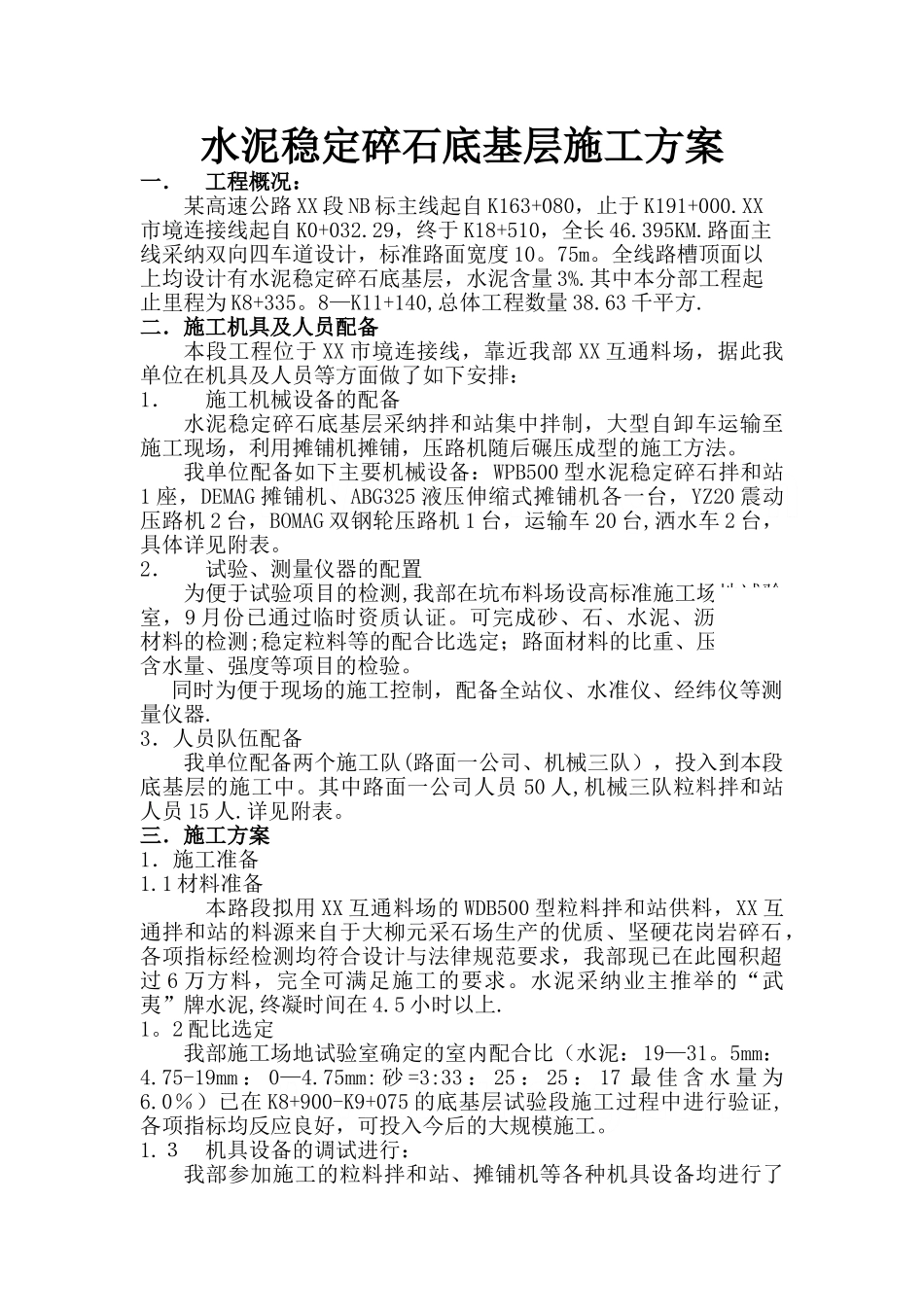

水泥稳定碎石底基层施工方案一.工程概况:某高速公路 XX 段 NB 标主线起自 K163+080,止于 K191+000
XX市境连接线起自 K0+032
29,终于 K18+510,全长 46
路面主线采纳双向四车道设计,标准路面宽度 10
全线路槽顶面以上均设计有水泥稳定碎石底基层,水泥含量 3%
其中本分部工程起止里程为 K8+335
8—K11+140,总体工程数量 38
63 千平方
二.施工机具及人员配备本段工程位于 XX 市境连接线,靠近我部 XX 互通料场,据此我单位在机具及人员等方面做了如下安排:1.施工机械设备的配备水泥稳定碎石底基层采纳拌和站集中拌制,大型自卸车运输至施工现场,利用摊铺机摊铺,压路机随后碾压成型的施工方法
我单位配备如下主要机械设备:WPB500 型水泥稳定碎石拌和站1 座,DEMAG 摊铺机、ABG325 液压伸缩式摊铺机各一台,YZ20 震动压路机 2 台,BOMAG 双钢轮压路机 1 台,运输车 20 台,洒水车 2 台,具体详见附表
2.试验、测量仪器的配置为便于试验项目的检测,我部在坑布料场设高标准施工场地试验室,9 月份已通过临时资质认证
可完成砂、石、水泥、沥青等原材料的检测;稳定粒料等的配合比选定;路面材料的比重、压实度、含水量、强度等项目的检验
同时为便于现场的施工控制,配备全站仪、水准仪、经纬仪等测量仪器
3.人员队伍配备我单位配备两个施工队(路面一公司、机械三队),投入到本段底基层的施工中
其中路面一公司人员 50 人,机械三队粒料拌和站人员 15 人

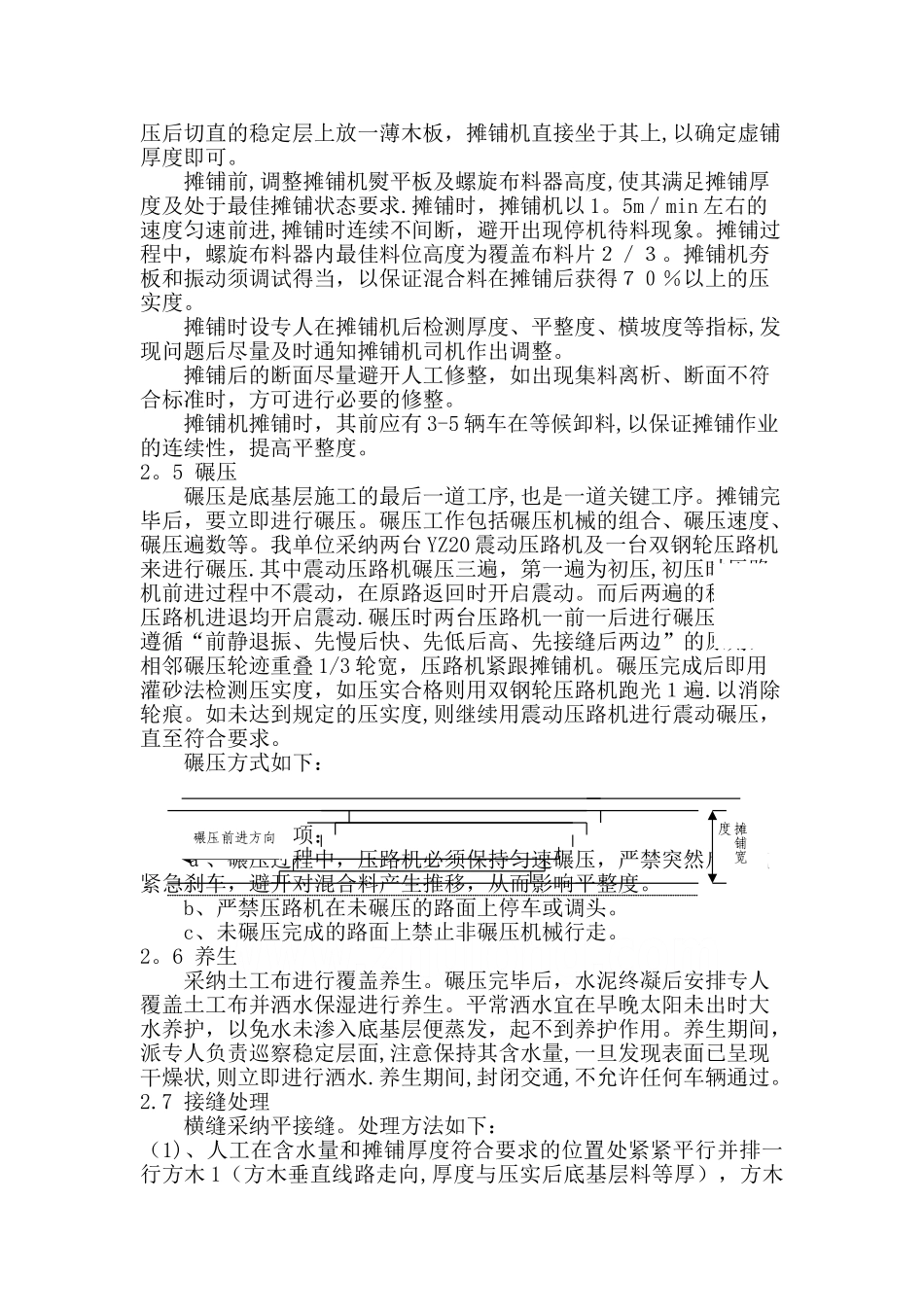

三.施工方案1.施工准备1
1 材料准备本路段拟用 XX 互通料场的 WDB500 型粒料拌和站供料,XX 互通拌和站的料源来自于大柳元采石场生产的优质、坚硬花岗岩碎石,各项指标经检测均符合设计与法律规范要求,我部现已在此囤积超过 6
