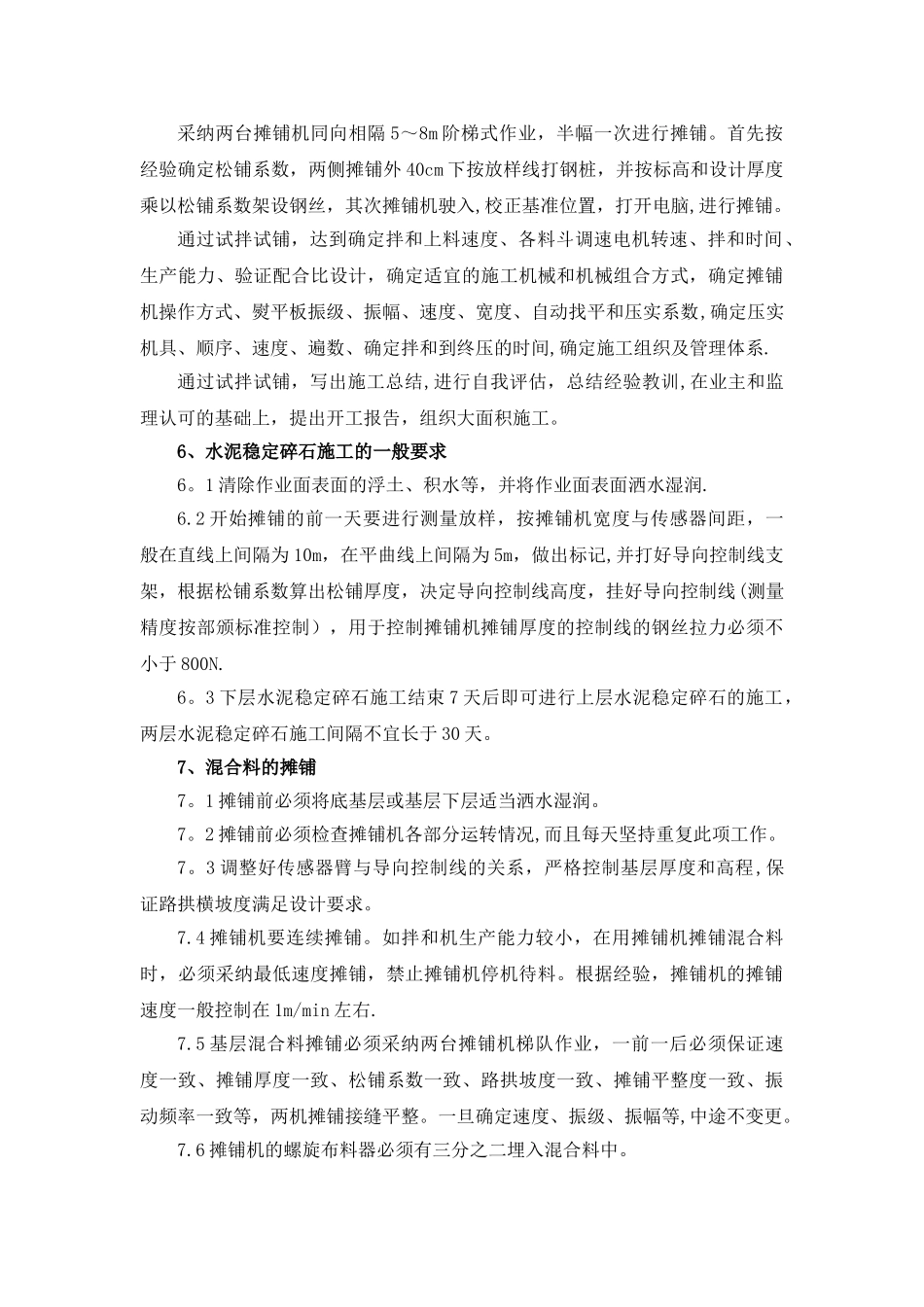

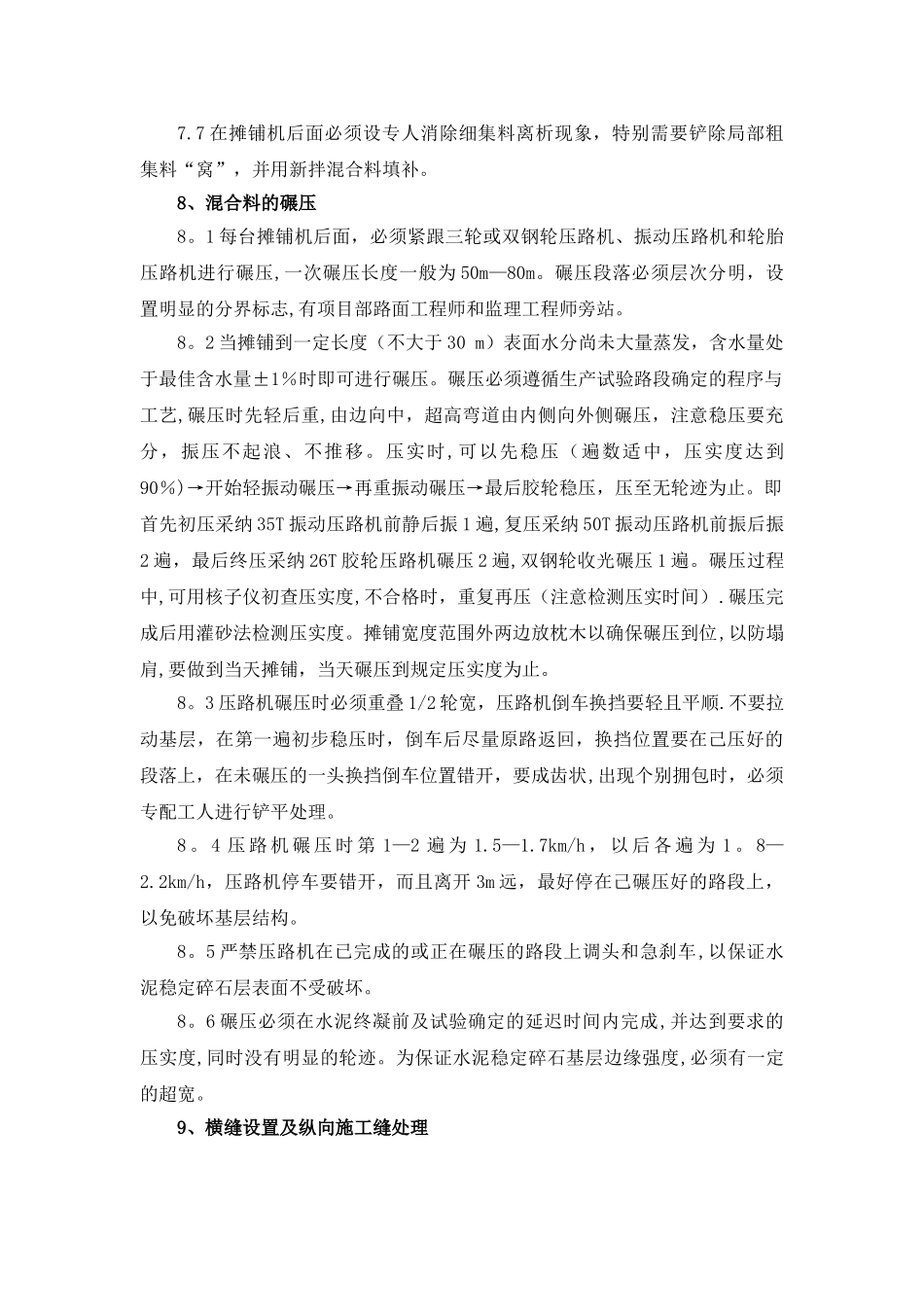

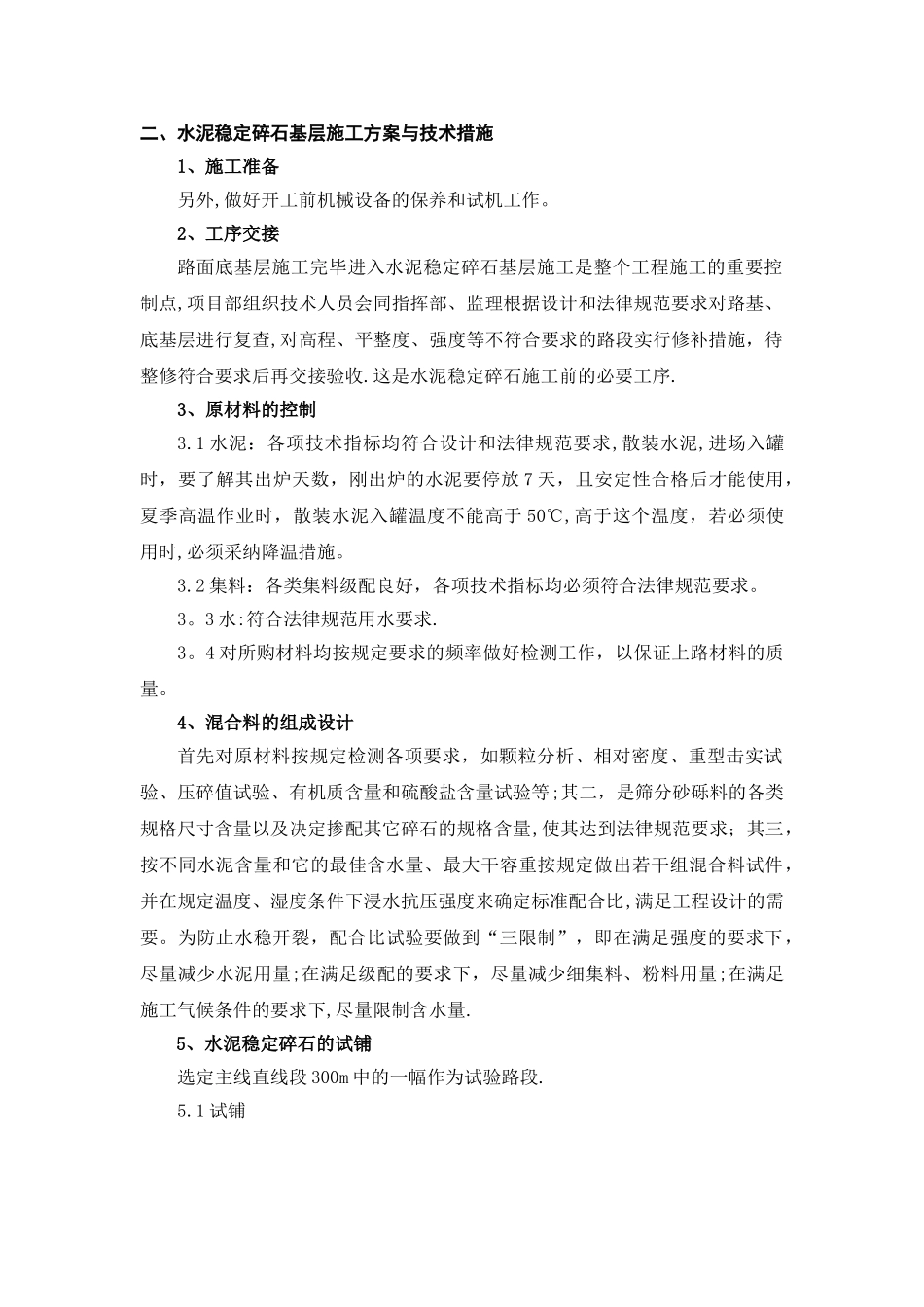

二、水泥稳定碎石基层施工方案与技术措施1、施工准备另外,做好开工前机械设备的保养和试机工作。2、工序交接路面底基层施工完毕进入水泥稳定碎石基层施工是整个工程施工的重要控制点,项目部组织技术人员会同指挥部、监理根据设计和法律规范要求对路基、底基层进行复查,对高程、平整度、强度等不符合要求的路段实行修补措施,待整修符合要求后再交接验收.这是水泥稳定碎石施工前的必要工序.3、原材料的控制3.1 水泥:各项技术指标均符合设计和法律规范要求,散装水泥,进场入罐时,要了解其出炉天数,刚出炉的水泥要停放 7 天,且安定性合格后才能使用,夏季高温作业时,散装水泥入罐温度不能高于 50℃,高于这个温度,若必须使用时,必须采纳降温措施。3.2 集料:各类集料级配良好,各项技术指标均必须符合法律规范要求。3。3 水:符合法律规范用水要求.3。4 对所购材料均按规定要求的频率做好检测工作,以保证上路材料的质量。4、混合料的组成设计首先对原材料按规定检测各项要求,如颗粒分析、相对密度、重型击实试验、压碎值试验、有机质含量和硫酸盐含量试验等;其二,是筛分砂砾料的各类规格尺寸含量以及决定掺配其它碎石的规格含量,使其达到法律规范要求;其三,按不同水泥含量和它的最佳含水量、最大干容重按规定做出若干组混合料试件,并在规定温度、湿度条件下浸水抗压强度来确定标准配合比,满足工程设计的需要。为防止水稳开裂,配合比试验要做到“三限制”,即在满足强度的要求下,尽量减少水泥用量;在满足级配的要求下,尽量减少细集料、粉料用量;在满足施工气候条件的要求下,尽量限制含水量.5、水泥稳定碎石的试铺选定主线直线段 300m 中的一幅作为试验路段.5.1 试铺采纳两台摊铺机同向相隔 5~8m 阶梯式作业,半幅一次进行摊铺。首先按经验确定松铺系数,两侧摊铺外 40cm 下按放样线打钢桩,并按标高和设计厚度乘以松铺系数架设钢丝,其次摊铺机驶入,校正基准位置,打开电脑,进行摊铺。通过试拌试铺,达到确定拌和上料速度、各料斗调速电机转速、拌和时间、生产能力、验证配合比设计,确定适宜的施工机械和机械组合方式,确定摊铺机操作方式、熨平板振级、振幅、速度、宽度、自动找平和压实系数,确定压实机具、顺序、速度、遍数、确定拌和到终压的时间,确定施工组织及管理体系.通过试拌试铺,写出施工总结,进行自我评估,总结经验教训,在业主和监理认可的基础上,提出开工报告,组织大面积施工。6、水泥稳定碎石施工的一般要...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥稳定碎石施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
