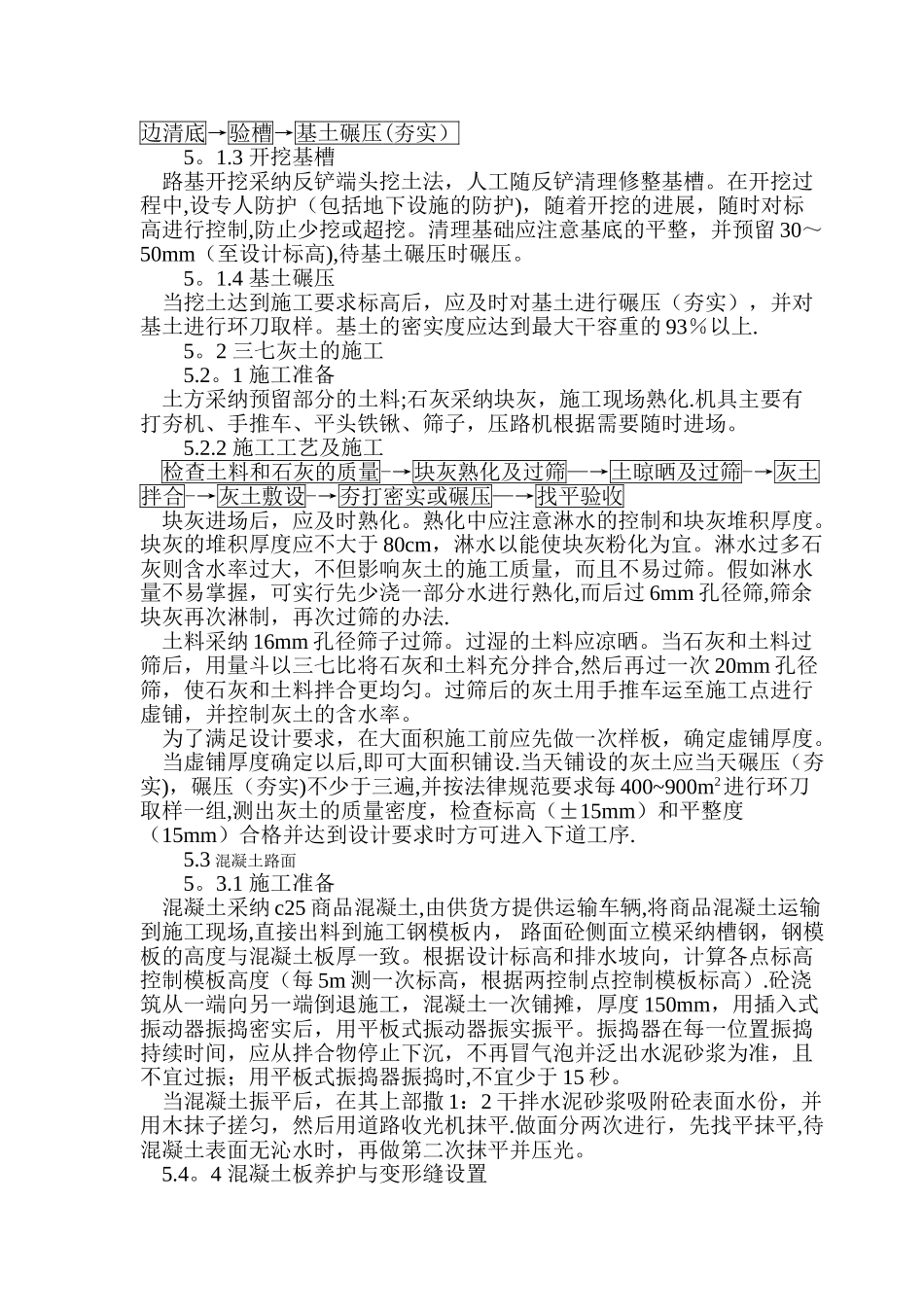

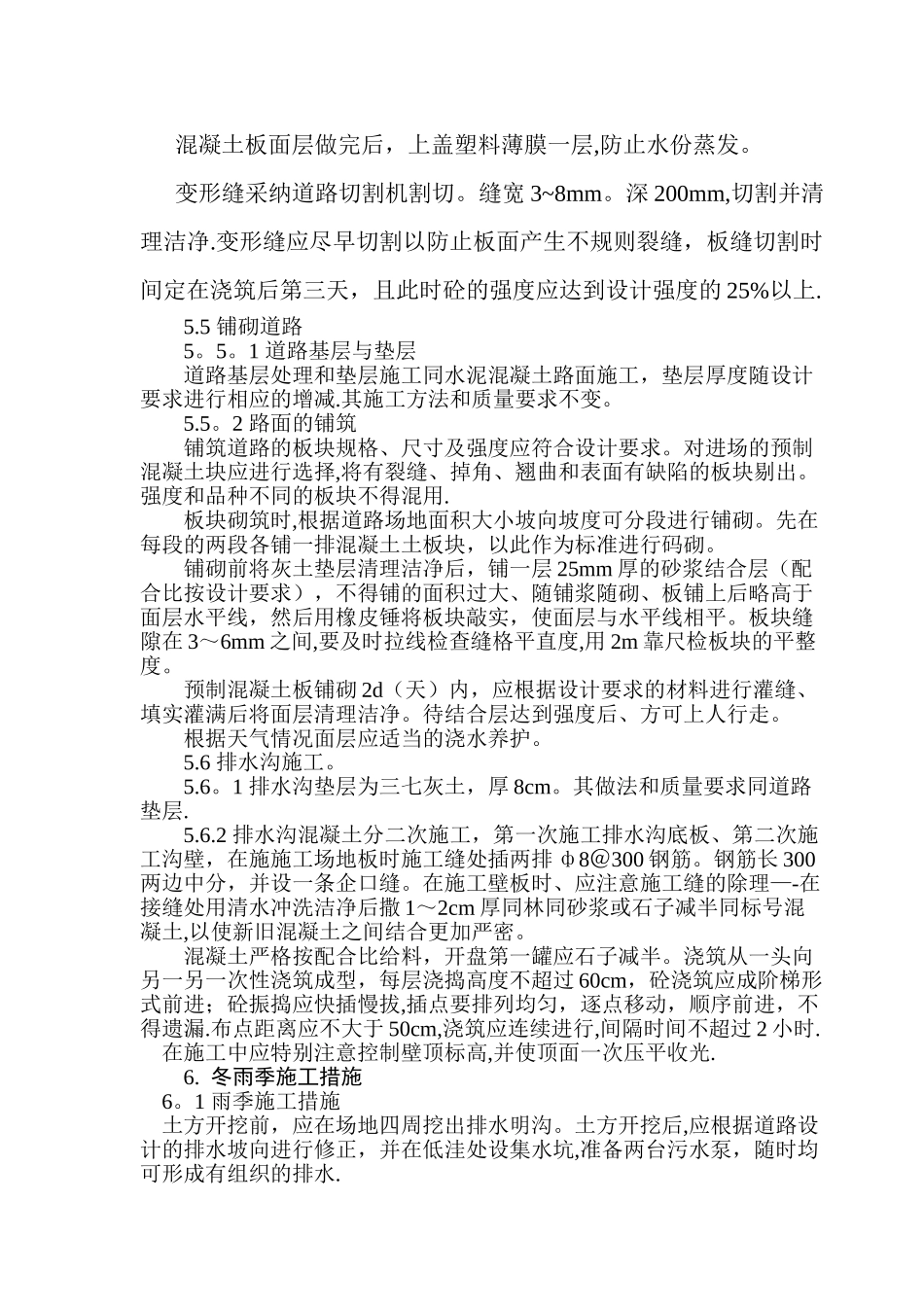

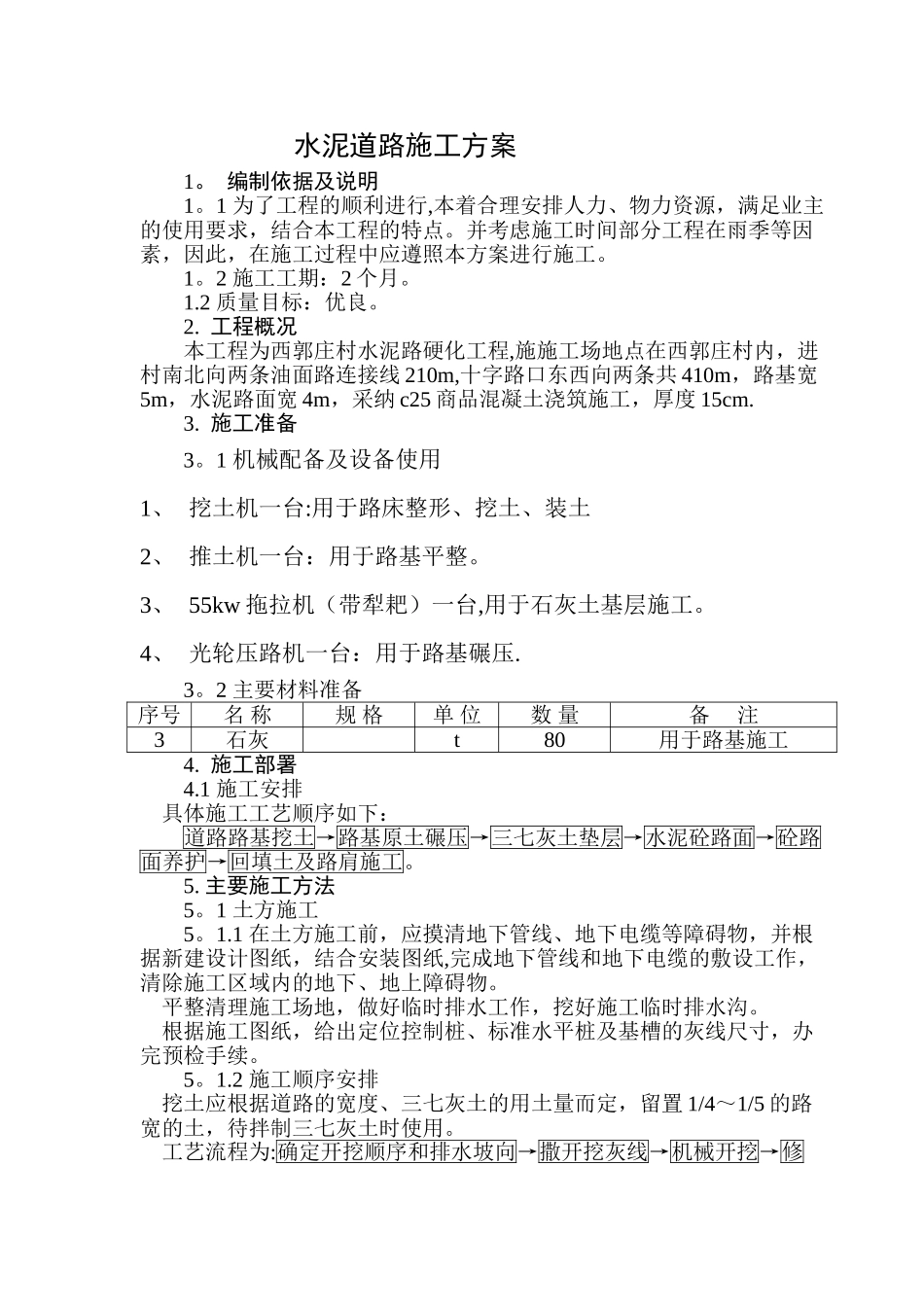

水泥道路施工方案1
编制依据及说明1
1 为了工程的顺利进行,本着合理安排人力、物力资源,满足业主的使用要求,结合本工程的特点
并考虑施工时间部分工程在雨季等因素,因此,在施工过程中应遵照本方案进行施工
2 施工工期:2 个月
2 质量目标:优良
工程概况本工程为西郭庄村水泥路硬化工程,施施工场地点在西郭庄村内,进村南北向两条油面路连接线 210m,十字路口东西向两条共 410m,路基宽5m,水泥路面宽 4m,采纳 c25 商品混凝土浇筑施工,厚度 15cm
1 机械配备及设备使用1、 挖土机一台:用于路床整形、挖土、装土2、 推土机一台:用于路基平整
3、 55kw 拖拉机(带犁耙)一台,用于石灰土基层施工
4、 光轮压路机一台:用于路基碾压
2 主要材料准备序号名 称规 格单 位数 量备 注3石灰t80用于路基施工4
1 施工安排 具体施工工艺顺序如下:道路路基挖土→路基原土碾压→三七灰土垫层→水泥砼路面→砼路面养护→回填土及路肩施工
主要施工方法5
1 土方施工5
1 在土方施工前,应摸清地下管线、地下电缆等障碍物,并根据新建设计图纸,结合安装图纸,完成地下管线和地下电缆的敷设工作,清除施工区域内的地下、地上障碍物
平整清理施工场地,做好临时排水工作,挖好施工临时排水沟
根据施工图纸,给出定位控制桩、标准水平桩及基槽的灰线尺寸,办完预检手续
2 施工顺序安排 挖土应根据道路的宽度、三七灰土的用土量而定,留置 1/4~1/5 的路宽的土,待拌制三七灰土时使用
工艺流程为:确定开挖顺序和排水坡向→撒开挖灰线→机械开挖→修边清底→验槽→基土碾压(夯实)5
3 开挖基槽 路基开挖采纳反铲端头挖土法,人工随反铲清理修整基槽
在开挖过程中,设专人防护(包括地下设施的防护),随着开挖的进展,随时对标高进
