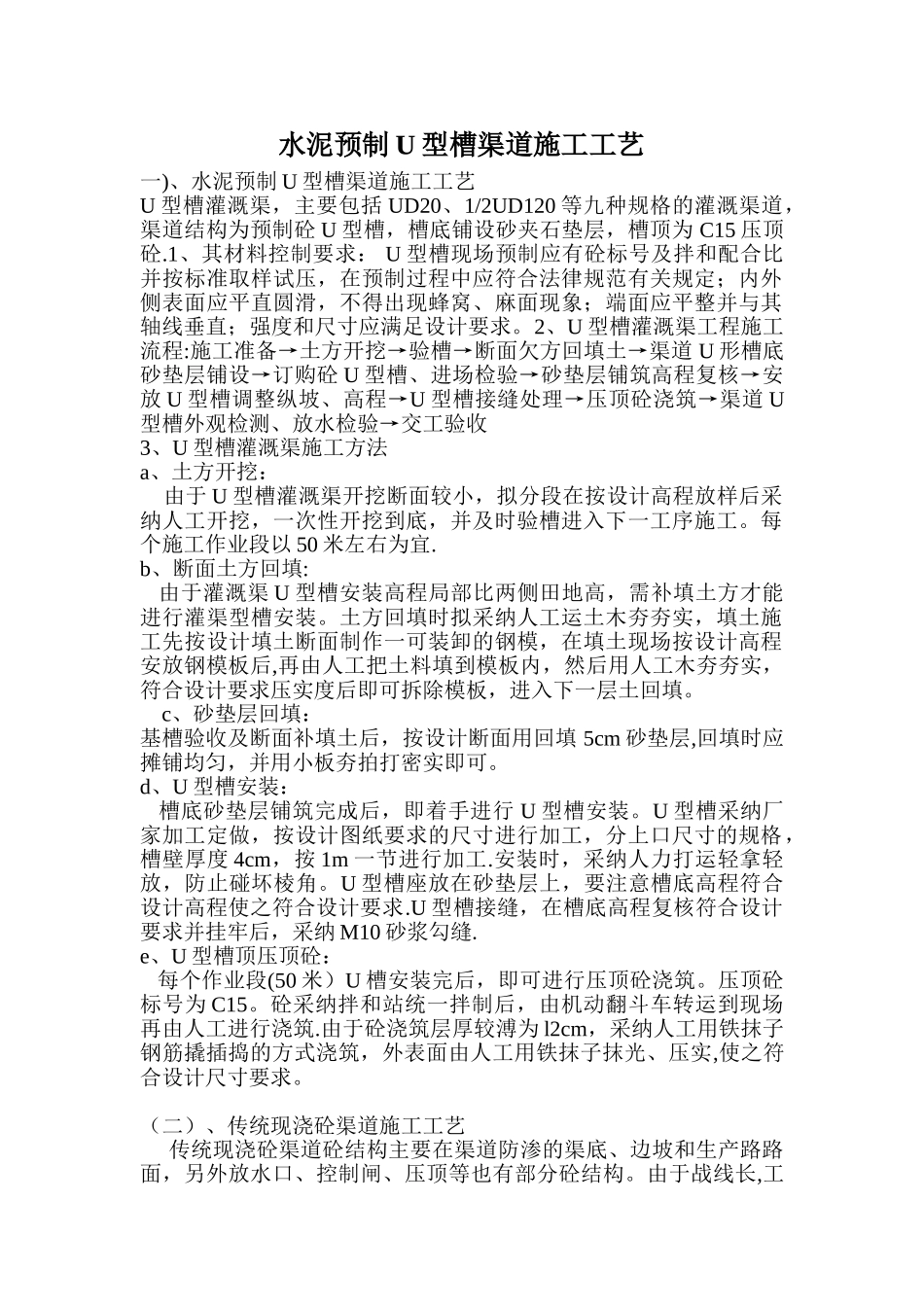

水泥预制 U 型槽渠道施工工艺一)、水泥预制 U 型槽渠道施工工艺U 型槽灌溉渠,主要包括 UD20、1/2UD120 等九种规格的灌溉渠道,渠道结构为预制砼 U 型槽,槽底铺设砂夹石垫层,槽顶为 C15 压顶砼
1、其材料控制要求: U 型槽现场预制应有砼标号及拌和配合比并按标准取样试压,在预制过程中应符合法律规范有关规定;内外侧表面应平直圆滑,不得出现蜂窝、麻面现象;端面应平整并与其轴线垂直;强度和尺寸应满足设计要求
2、U 型槽灌溉渠工程施工流程:施工准备→土方开挖→验槽→断面欠方回填土→渠道 U 形槽底砂垫层铺设→订购砼 U 型槽、进场检验→砂垫层铺筑高程复核→安放 U 型槽调整纵坡、高程→U 型槽接缝处理→压顶砼浇筑→渠道 U型槽外观检测、放水检验→交工验收3、U 型槽灌溉渠施工方法a、土方开挖: 由于 U 型槽灌溉渠开挖断面较小,拟分段在按设计高程放样后采纳人工开挖,一次性开挖到底,并及时验槽进入下一工序施工
每个施工作业段以 50 米左右为宜
b、断面土方回填: 由于灌溉渠 U 型槽安装高程局部比两侧田地高,需补填土方才能进行灌渠型槽安装
土方回填时拟采纳人工运土木夯夯实,填土施工先按设计填土断面制作一可装卸的钢模,在填土现场按设计高程安放钢模板后,再由人工把土料填到模板内,然后用人工木夯夯实,符合设计要求压实度后即可拆除模板,进入下一层土回填
c、砂垫层回填:基槽验收及断面补填土后,按设计断面用回填 5cm 砂垫层,回填时应摊铺均匀,并用小板夯拍打密实即可
d、U 型槽安装: 槽底砂垫层铺筑完成后,即着手进行 U 型槽安装
U 型槽采纳厂家加工定做,按设计图纸要求的尺寸进行加工,分上口尺寸的规格,槽壁厚度 4cm,按 1m 一节进行加工
安装时,采纳人力打运轻拿轻放,防止碰坏棱角
U 型槽座放在砂垫层上,要注意槽底高程符合设计高程使之符合设计要求
