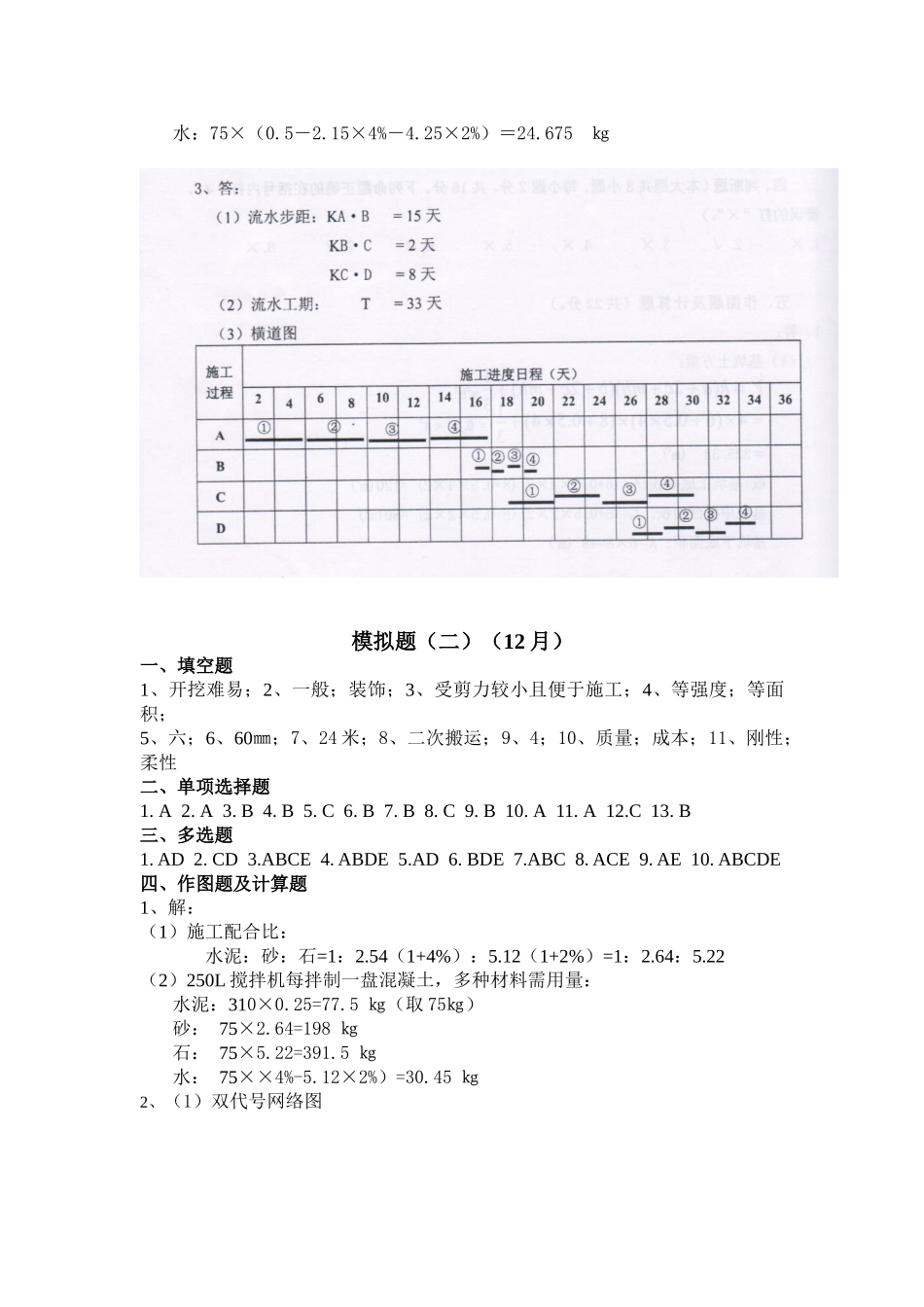

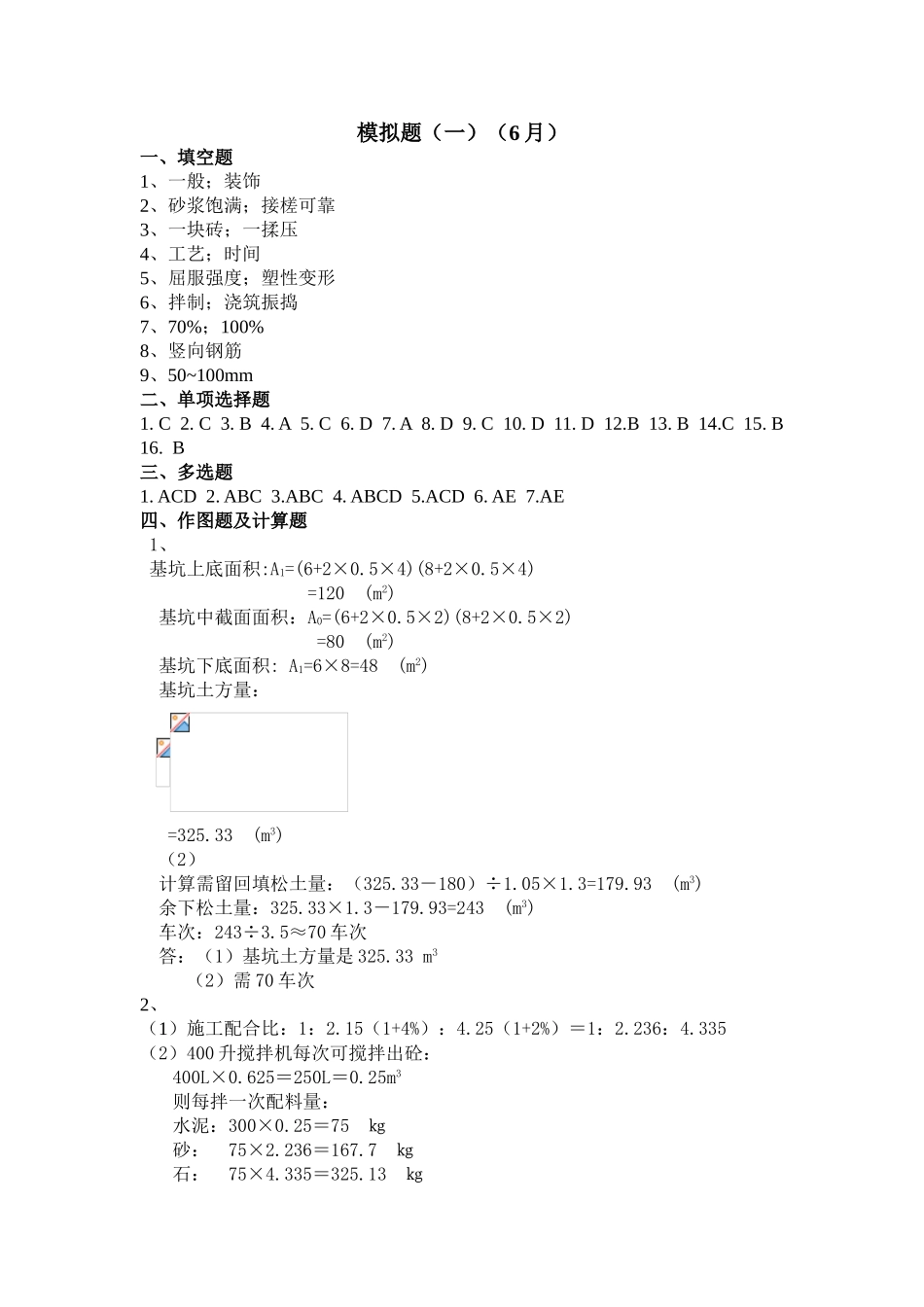

模拟题(一)(6 月)一、填空题1、一般;装饰2、砂浆饱满;接槎可靠3、一块砖;一揉压4、工艺;时间5、屈服强度;塑性变形6、拌制;浇筑振捣7、70%;100%8、竖向钢筋9、50~100mm二、单项选择题1. C 2. C 3. B 4. A 5. C 6. D 7. A 8. D 9. C 10. D 11. D 12.B 13. B 14.C 15. B 16. B 三、多选题1. ACD 2. ABC 3.ABC 4. ABCD 5.ACD 6. AE 7.AE四、作图题及计算题1、基坑上底面积:A1=(6+2×0.5×4)(8+2×0.5×4) =120 (m2)基坑中截面面积:A0=(6+2×0.5×2)(8+2×0.5×2) =80 (m2)基坑下底面积: A1=6×8=48 (m2)基坑土方量: =325.33 (m3)(2)计算需留回填松土量:(325.33-180)÷1.05×1.3=179.93 (m3)余下松土量:325.33×1.3-179.93=243 (m3)车次:243÷3.5≈70 车次答:(1)基坑土方量是 325.33 m3 (2)需 70 车次2、(1)施工配合比:1:2.15(1+4%):4.25(1+2%)=1:2.236:4.335(2)400 升搅拌机每次可搅拌出砼:400L×0.625=250L=0.25m3则每拌一次配料量:水泥:300×0.25=75 ㎏砂: 75×2.236=167.7 ㎏石: 75×4.335=325.13 ㎏水:75×(0.5-2.15×4%-4.25×2%)=24.675 ㎏模拟题(二)(12 月)一、填空题1、开挖难易;2、一般;装饰;3、受剪力较小且便于施工;4、等强度;等面积;5、六;6、60㎜;7、24 米;8、二次搬运;9、4;10、质量;成本;11、刚性;柔性二、单项选择题1. A 2. A 3. B 4. B 5. C 6. B 7. B 8. C 9. B 10. A 11. A 12.C 13. B 三、多选题1. AD 2. CD 3.ABCE 4. ABDE 5.AD 6. BDE 7.ABC 8. ACE 9. AE 10. ABCDE四、作图题及计算题1、解:(1)施工配合比:水泥:砂:石=1:2.54(1+4%):5.12(1+2%)=1:2.64:5.22(2)250L 搅拌机每拌制一盘混凝土,多种材料需用量: 水泥:310×0.25=77.5 ㎏(取 75㎏) 砂: 75×2.64=198 ㎏ 石: 75×5.22=391.5 ㎏ 水: 75××4%-5.12×2%)=30.45 ㎏2、(1)双代号网络图(2)用标号法(或节点法等其他措施),确定计算工期和关键线路。计算工期:TC= 14 天关键线路:①→②→⑥→⑦→⑨(3)为保证按期完毕任务,应重点控制关键工作:A、C、F、J模拟题(五)(12 月)一、填空题1、1.8;1.52、43、一般抹灰,装饰抹灰;4、50~100㎜5、工艺参数,时间参数6、项目、班组7、组织措施,技术措施;8、书面二、单项选择题1....
