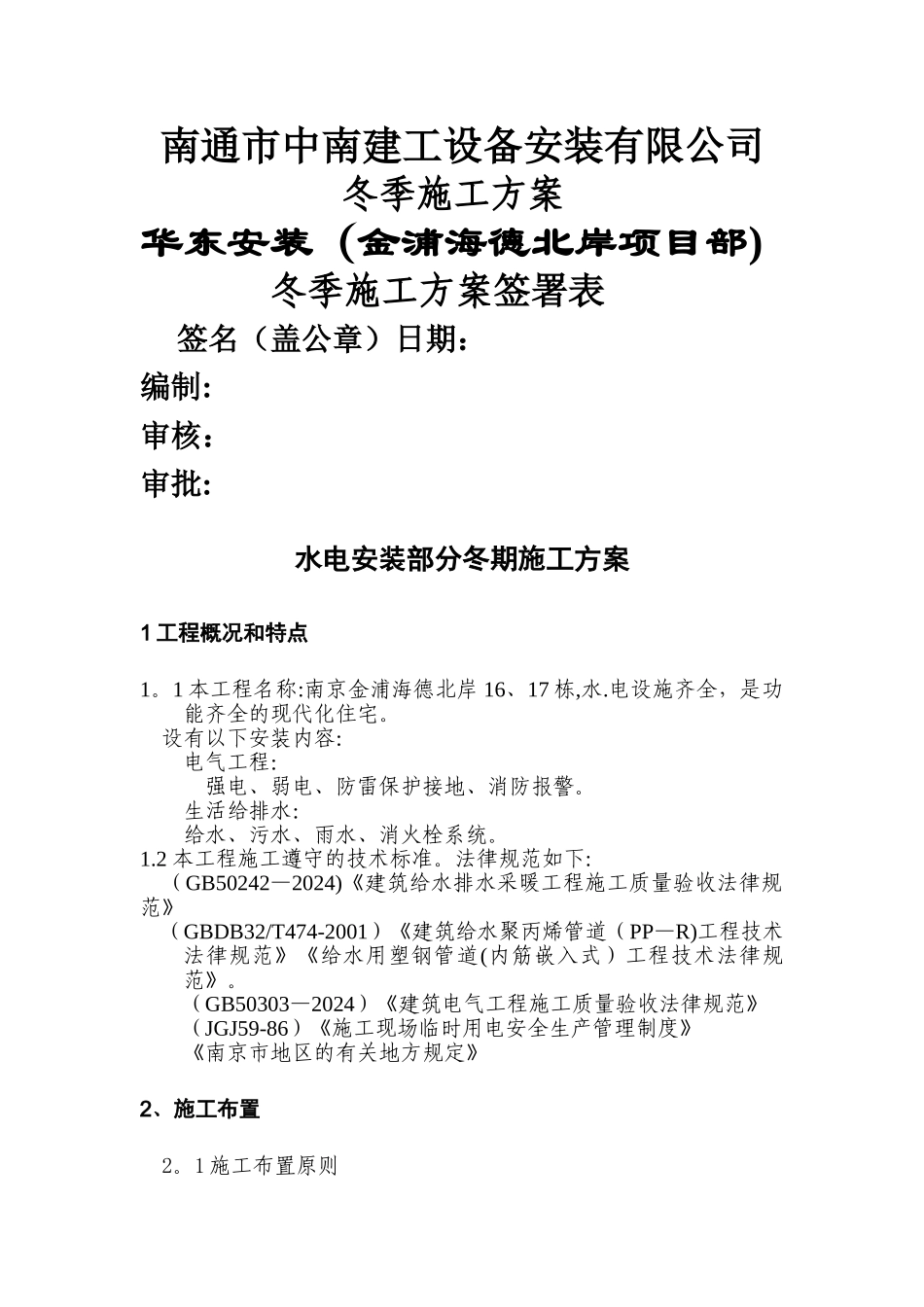

南通市中南建工设备安装有限公司冬季施工方案华东安装(金浦海德北岸项目部)冬季施工方案签署表签名(盖公章)日期:编制:审核:审批:水电安装部分冬期施工方案1 工程概况和特点1。1 本工程名称:南京金浦海德北岸 16、17 栋,水.电设施齐全,是功能齐全的现代化住宅。 设有以下安装内容:电气工程:强电、弱电、防雷保护接地、消防报警。生活给排水:给水、污水、雨水、消火栓系统。1.2 本工程施工遵守的技术标准。法律规范如下: (GB50242—2024)《建筑给水排水采暖工程施工质量验收法律规范》 (GBDB32/T474-2001)《建筑给水聚丙烯管道(PP—R)工程技术法律规范》《给水用塑钢管道(内筋嵌入式)工程技术法律规范》。(GB50303—2024)《建筑电气工程施工质量验收法律规范》(JGJ59-86)《施工现场临时用电安全生产管理制度》《南京市地区的有关地方规定》2、施工布置2。1 施工布置原则2。1。1 集中力量保重点、保工期,在人力、物力、机械上给予充分的保证,专业技术人员要协助项目组织好施工组织工作,并做好各方面的协调配合。2。1。2 组织配合施工,穿插作业,重点部分抢工.在土建施工作业期间应配合组织抢工,组织穿插安装相关项目作业,组织好内部各工种平衡流水作业,以达到土建、安装、装修及内部各工种之间互创施工条件,确保工程总体进度。2.1。3 推广先进施工方法和施工机具,提高机械化作业水平.安装作业施工中,要大量采纳电、液压小型工具,各种管道及设备安装时尽量采纳机械吊装,提高机械化作业水平。2.1。4 安装过程中采纳样板间施工,在甲方、监理认可后方可进行大面积施工,样板间的具体施工方案在施工过程中根据现场实际情况再编制,主要的施工程序和施工方法及工程进度一般按本组织设计执行,但可根据施工实际情况作适当调整.2.2 施工准备:本工程工程量大,施工工期短,质量要求高,施工难度大。对此,我们有充分的思想准备,我们将结合实际情况,科学管理,精心组织技术骨干,提供确实可行的施工计划和方案,配合建设方出谋策划,解决施工技术难题,避开和减少施工中发生技术和质量问题。2。2。1 冬季施工时间:日平均气温连续 5 天低于 5℃或 11 月 15 日,为冬施开始日期;日平均气温连续 5 天高于 5℃或 3 月 15 日,为冬施结束日期.现场应于己于 11 月初即开始对大气进行测温,上述两个条件有一个达到即确定为冬施的起、止日期。2.2。2 根据目前的施工情况,熟悉掌握各部位施工方法,合理安排施工进...
