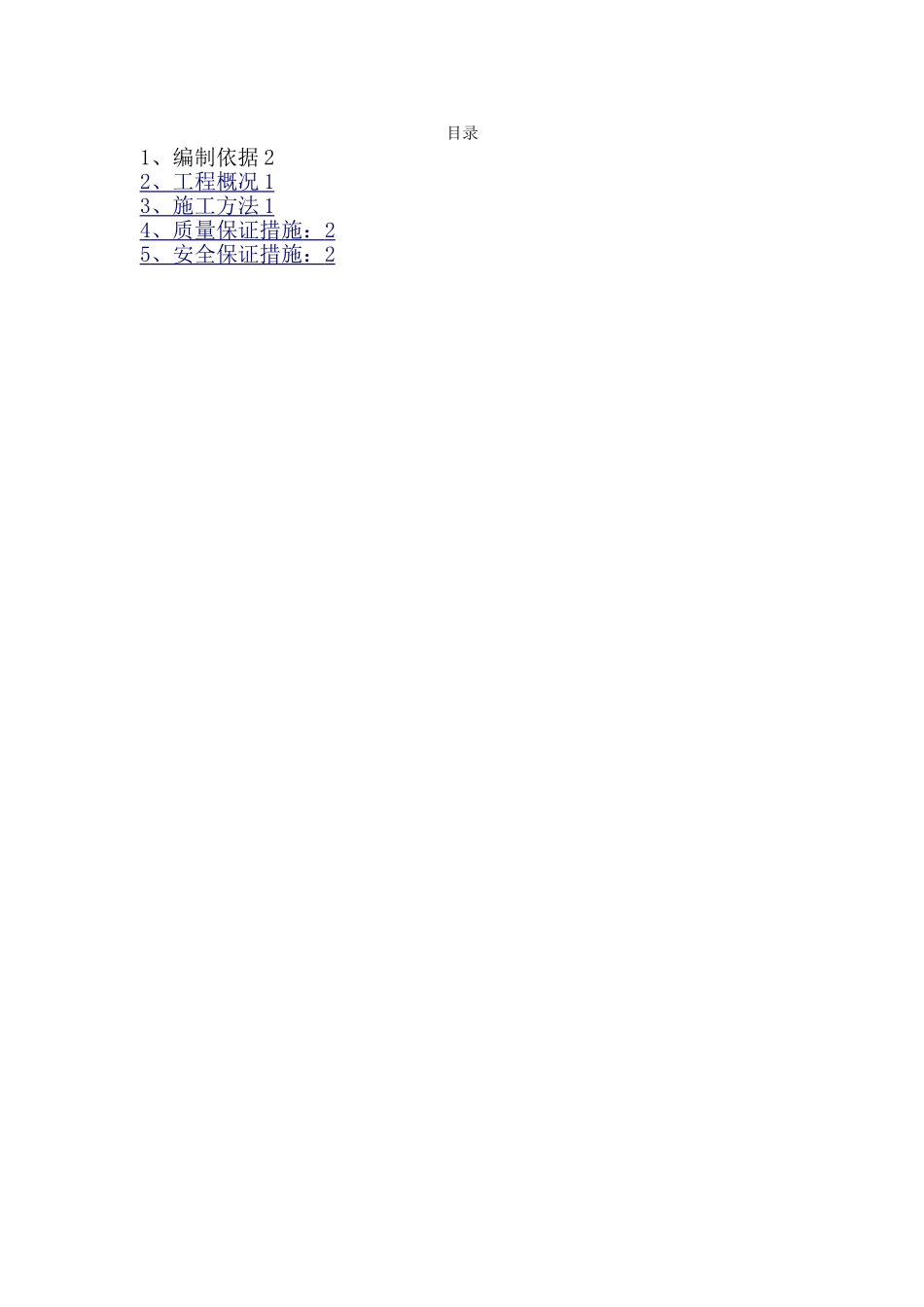

****项目电气线管、线盒及各类箱体在砌体墙上开槽、留洞及封堵专项施工方案编制人:审核人:审批人:中国建筑一局(集团)有限公司 2024 年 2 月目录1、编制依据 22 、工程概况 1 3 、施工方法 1 4 、质量保证措施: 2 5 、安全保证措施: 2 1、编制依据《建筑工程施工质量验收统一标准》GB50300—2024《砌体工程施工质量验收法律规范》GB50203—2024《混凝土小型空心砌块建筑技术规程》JGJ/T14-2024《建筑机械使用安全技术规程》JGJ33-2024《蒸压加气混凝土砌块建筑构造》03J104《安徽省住宅工程质量通病防治技术规程》DB341659-2024《****项目工程赶工方案》2、工程概况* * * * 项 目 工 程 填 充 墙 墙 体 采 纳 蒸 压 加 气 块 , 墙 体 厚 度 为100mm、200mm,砌块强度等级为 A3
5,密度≤500Kg/立方米
砂浆采纳专用砂浆砌筑,强度等级为 M5
本工程水电管线预埋预留较多,线管采纳 PVC 管或钢管,结构施工时均按专业设计进行预埋,墙体砌筑时,因砌块墙体无法预先埋设线管、线盒及各类暗装箱体
根据安徽省住宅工程质量通病防治技术规程,并结合****项目工程赶工方案,为了加快施工进度,二次结构墙体砌筑后即刻根据图纸并结合结构施工期间预留的线管位置,在已砌筑完成的墙体上进行切槽安装线管、线盒及暗装箱体,并验收合格后统一安排线管、线盒及箱体切槽后的封闭、封堵
3、施工方法3

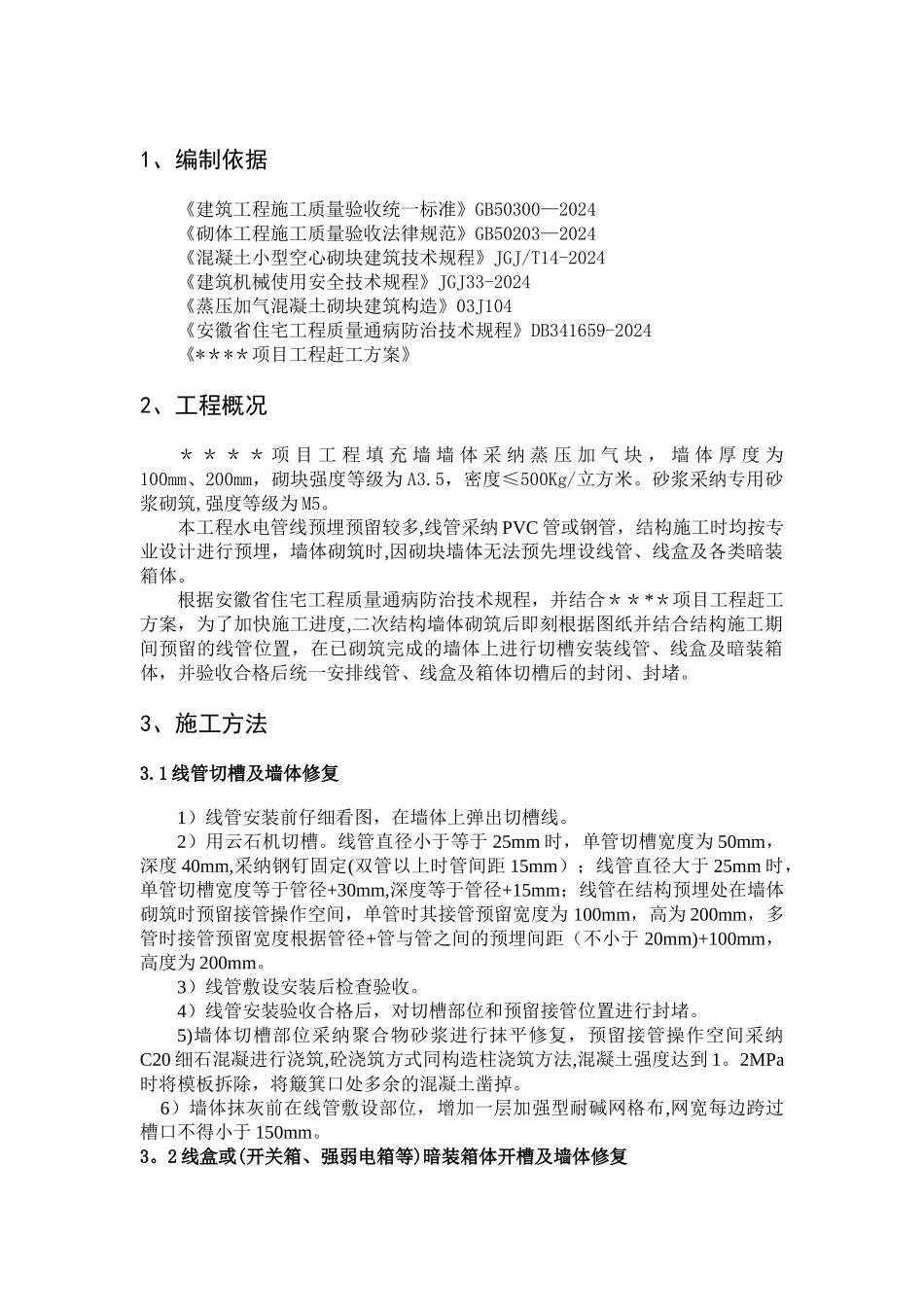

1 线管切槽及墙体修复1)线管安装前仔细看图,在墙体上弹出切槽线
2)用云石机切槽
线管直径小于等于 25mm 时,单管切槽宽度为 50mm,深度 40mm,采纳钢钉固定(双管以上时管间距 15mm);线管直径大于 25mm 时,单管切槽宽度等于管径+30mm,深度等于管径+15mm;线管在结构预埋处在墙体砌筑时预留
