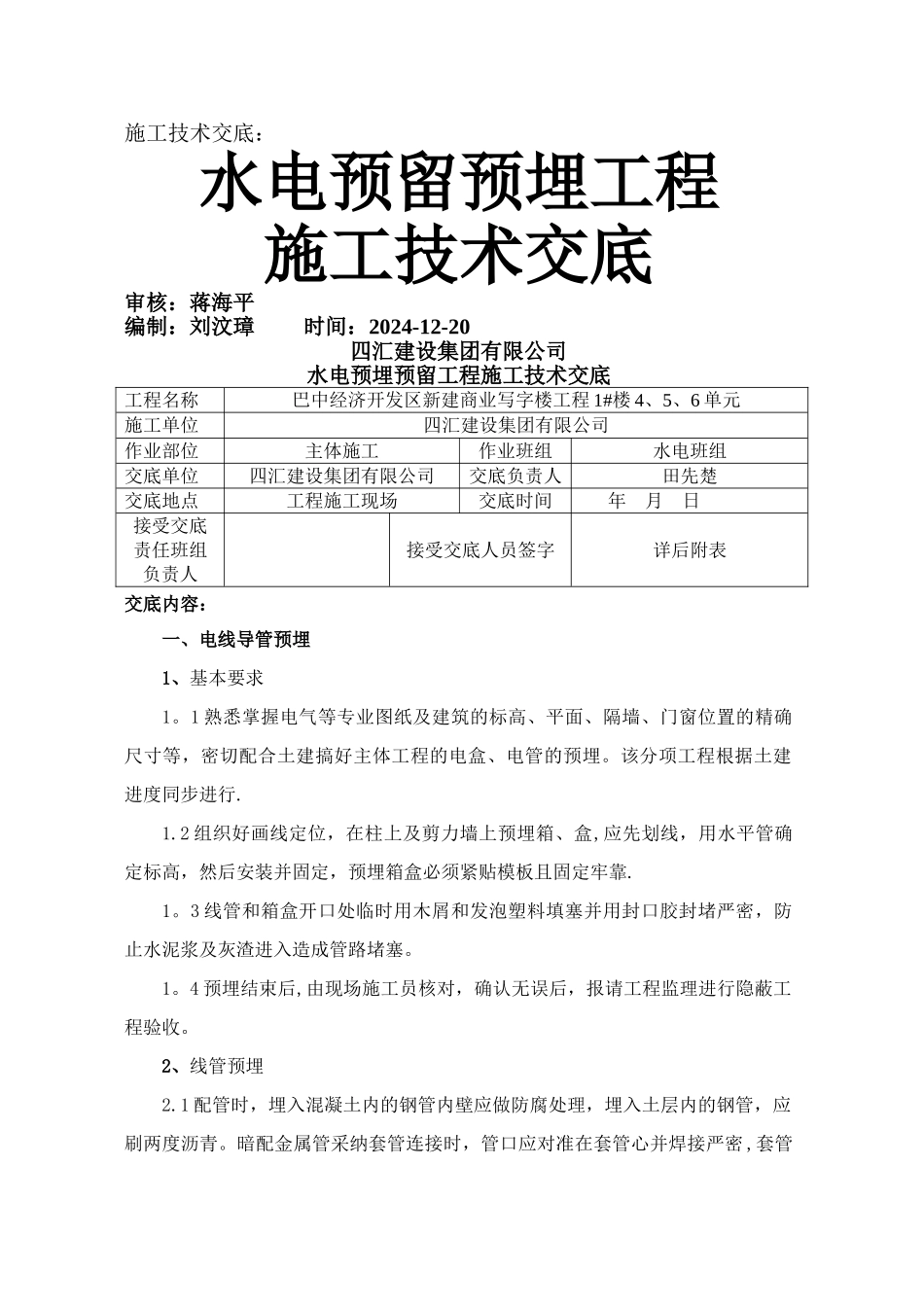

施工技术交底:水电预留预埋工程施工技术交底审核:蒋海平编制:刘汶璋 时间:2024-12-20四汇建设集团有限公司水电预埋预留工程施工技术交底工程名称巴中经济开发区新建商业写字楼工程 1#楼 4、5、6 单元施工单位四汇建设集团有限公司作业部位主体施工作业班组水电班组交底单位四汇建设集团有限公司交底负责人田先楚交底地点工程施工现场交底时间 年 月 日接受交底责任班组负责人接受交底人员签字详后附表交底内容:一、电线导管预埋1、基本要求1
1 熟悉掌握电气等专业图纸及建筑的标高、平面、隔墙、门窗位置的精确尺寸等,密切配合土建搞好主体工程的电盒、电管的预埋
该分项工程根据土建进度同步进行
2 组织好画线定位,在柱上及剪力墙上预埋箱、盒,应先划线,用水平管确定标高,然后安装并固定,预埋箱盒必须紧贴模板且固定牢靠
3 线管和箱盒开口处临时用木屑和发泡塑料填塞并用封口胶封堵严密,防止水泥浆及灰渣进入造成管路堵塞
4 预埋结束后,由现场施工员核对,确认无误后,报请工程监理进行隐蔽工程验收
2、线管预埋2
1 配管时,埋入混凝土内的钢管内壁应做防腐处理,埋入土层内的钢管,应刷两度沥青

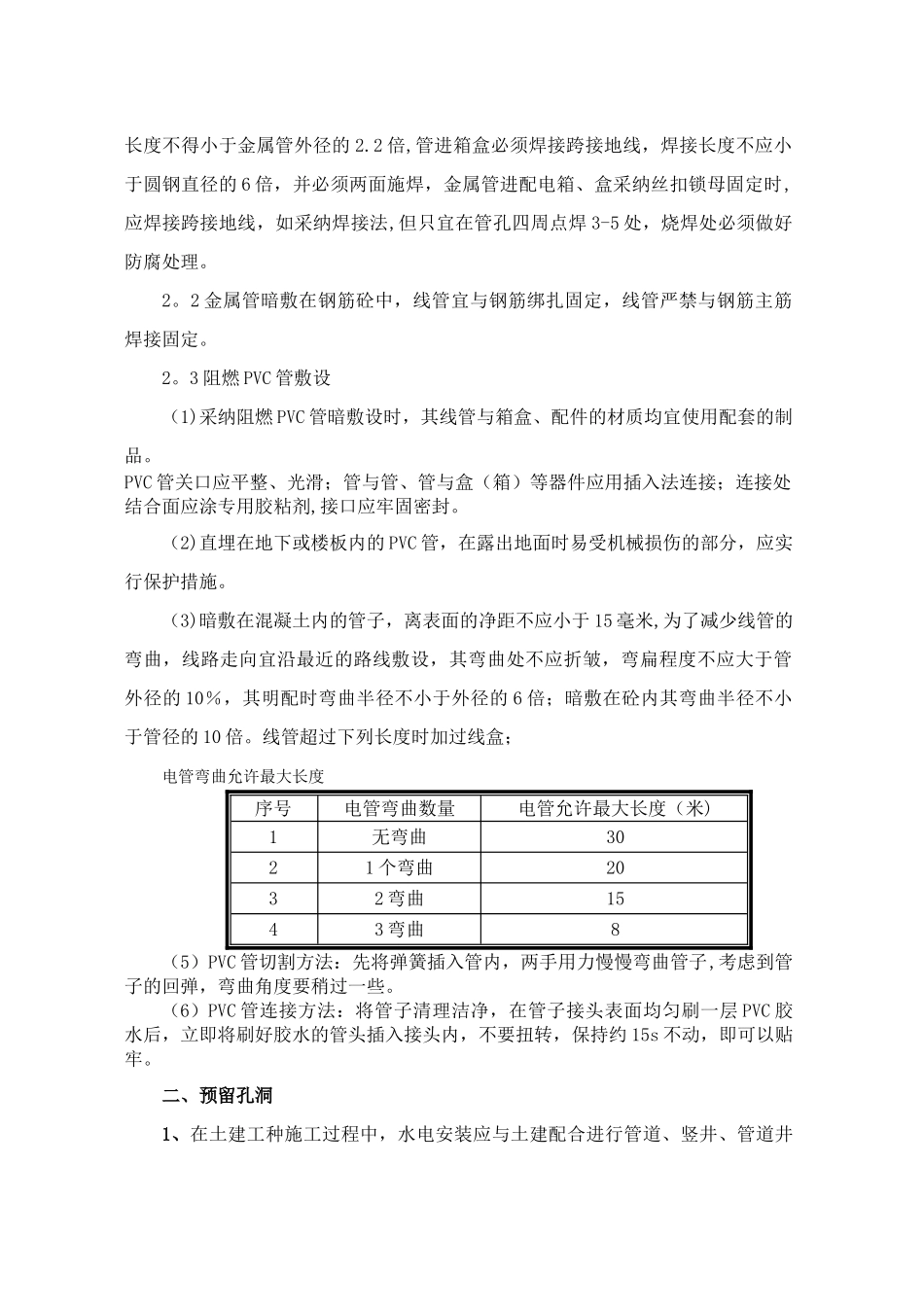

暗配金属管采纳套管连接时,管口应对准在套管心并焊接严密 ,套管长度不得小于金属管外径的 2
2 倍,管进箱盒必须焊接跨接地线,焊接长度不应小于圆钢直径的 6 倍,并必须两面施焊,金属管进配电箱、盒采纳丝扣锁母固定时,应焊接跨接地线,如采纳焊接法,但只宜在管孔四周点焊 3-5 处,烧焊处必须做好防腐处理
2 金属管暗敷在钢筋砼中,线管宜与钢筋绑扎固定,线管严禁与钢筋主筋焊接固定
3 阻燃 PVC 管敷设(1)采纳阻燃 PVC 管暗敷设时,其线管与箱盒、配件的材质均宜使用配套的制品

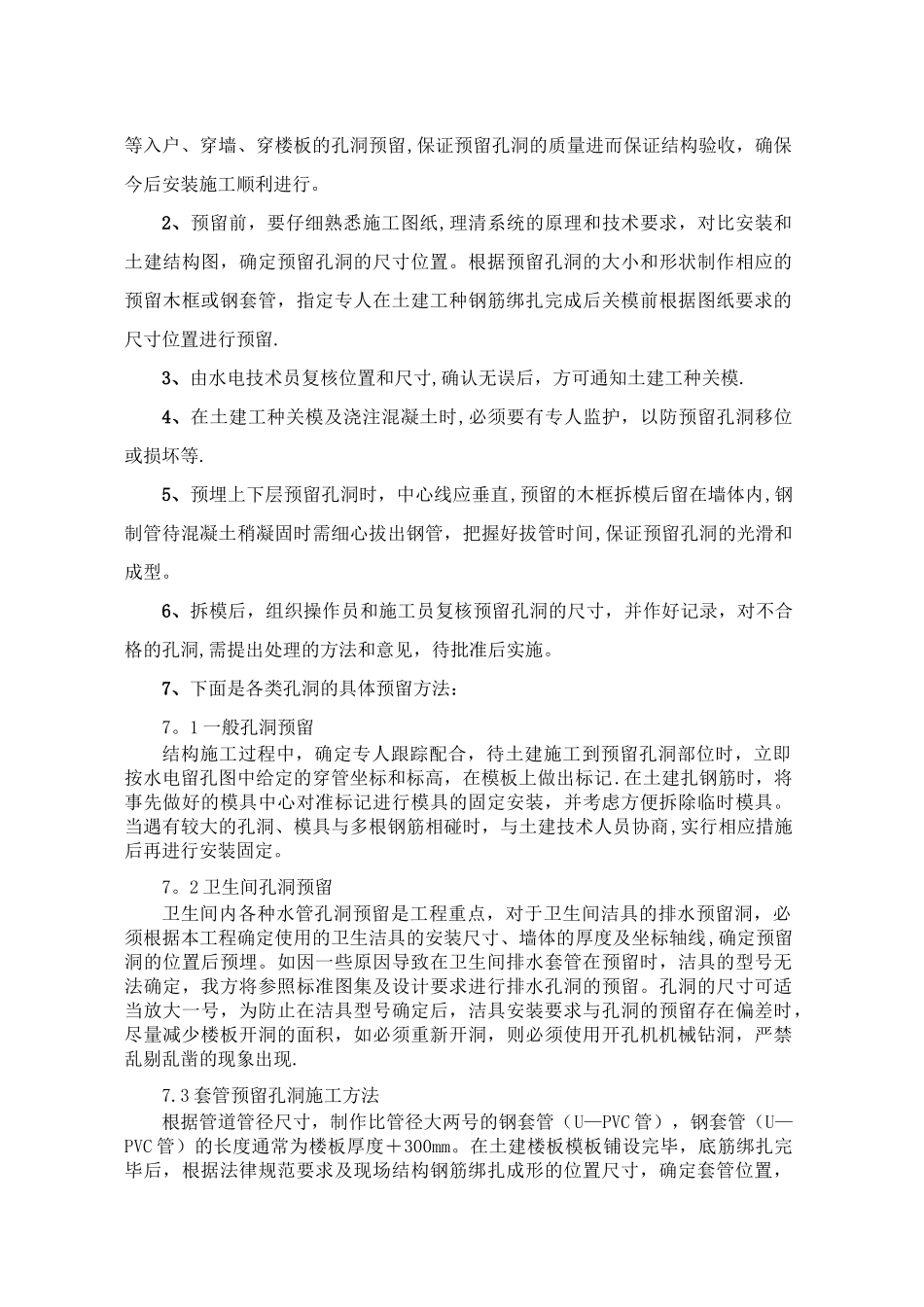

PVC 管关口应平整、光滑;管与管、管与盒(箱)等器件应用插入法连接;连接处结合面应涂专用胶粘剂,接口应牢固密封
