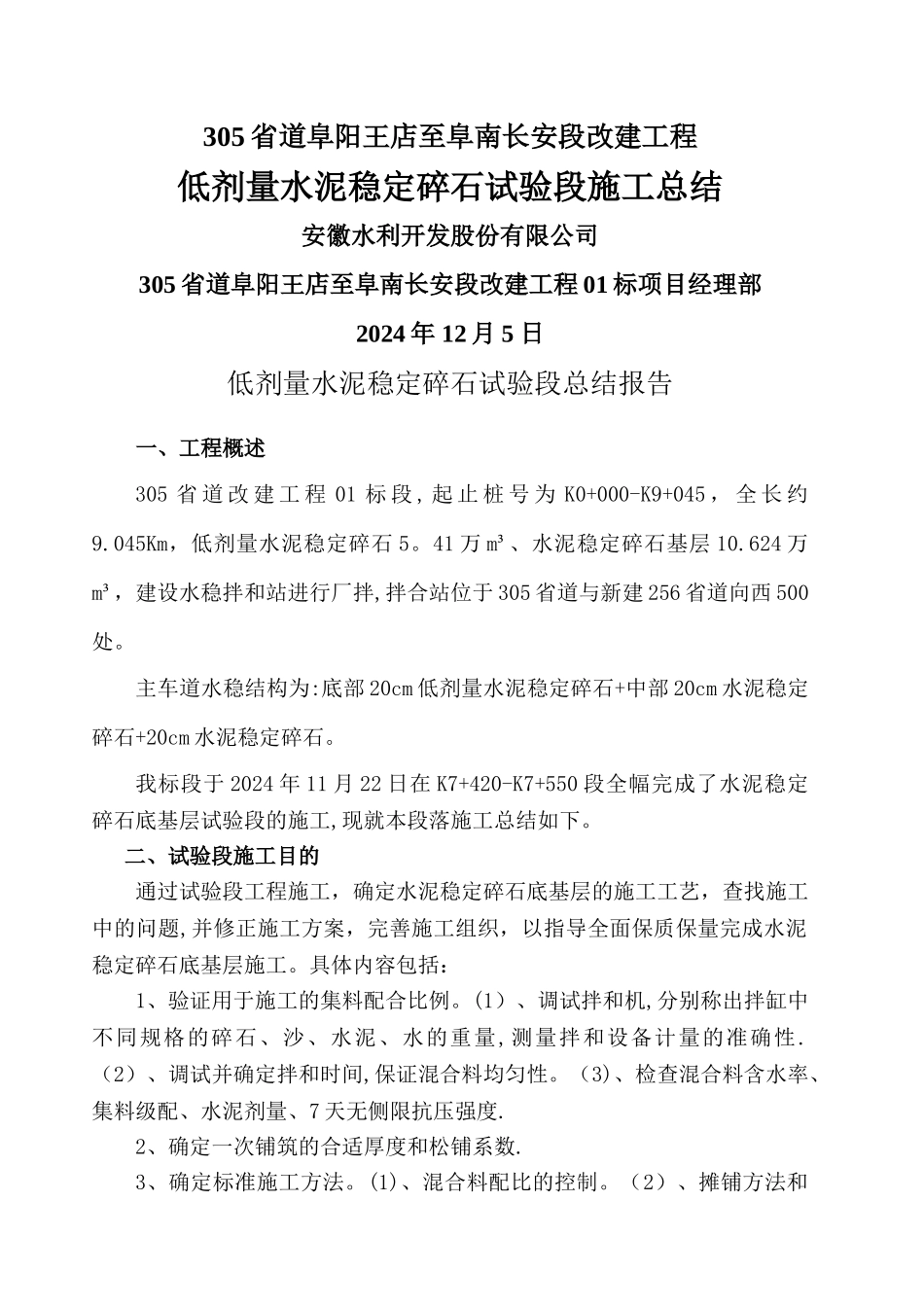

305 省道阜阳王店至阜南长安段改建工程低剂量水泥稳定碎石试验段施工总结安徽水利开发股份有限公司305 省道阜阳王店至阜南长安段改建工程 01 标项目经理部2024 年 12 月 5 日低剂量水泥稳定碎石试验段总结报告一、工程概述305 省 道 改 建 工 程 01 标 段 , 起 止 桩 号 为 K0+000-K9+045 , 全 长 约9
045Km,低剂量水泥稳定碎石 5
41 万 m³、水泥稳定碎石基层 10
624 万m³,建设水稳拌和站进行厂拌,拌合站位于 305 省道与新建 256 省道向西 500处
主车道水稳结构为:底部 20cm 低剂量水泥稳定碎石+中部 20cm 水泥稳定碎石+20cm 水泥稳定碎石
我标段于 2024 年 11 月 22 日在 K7+420-K7+550 段全幅完成了水泥稳定碎石底基层试验段的施工,现就本段落施工总结如下
二、试验段施工目的通过试验段工程施工,确定水泥稳定碎石底基层的施工工艺,查找施工中的问题,并修正施工方案,完善施工组织,以指导全面保质保量完成水泥稳定碎石底基层施工

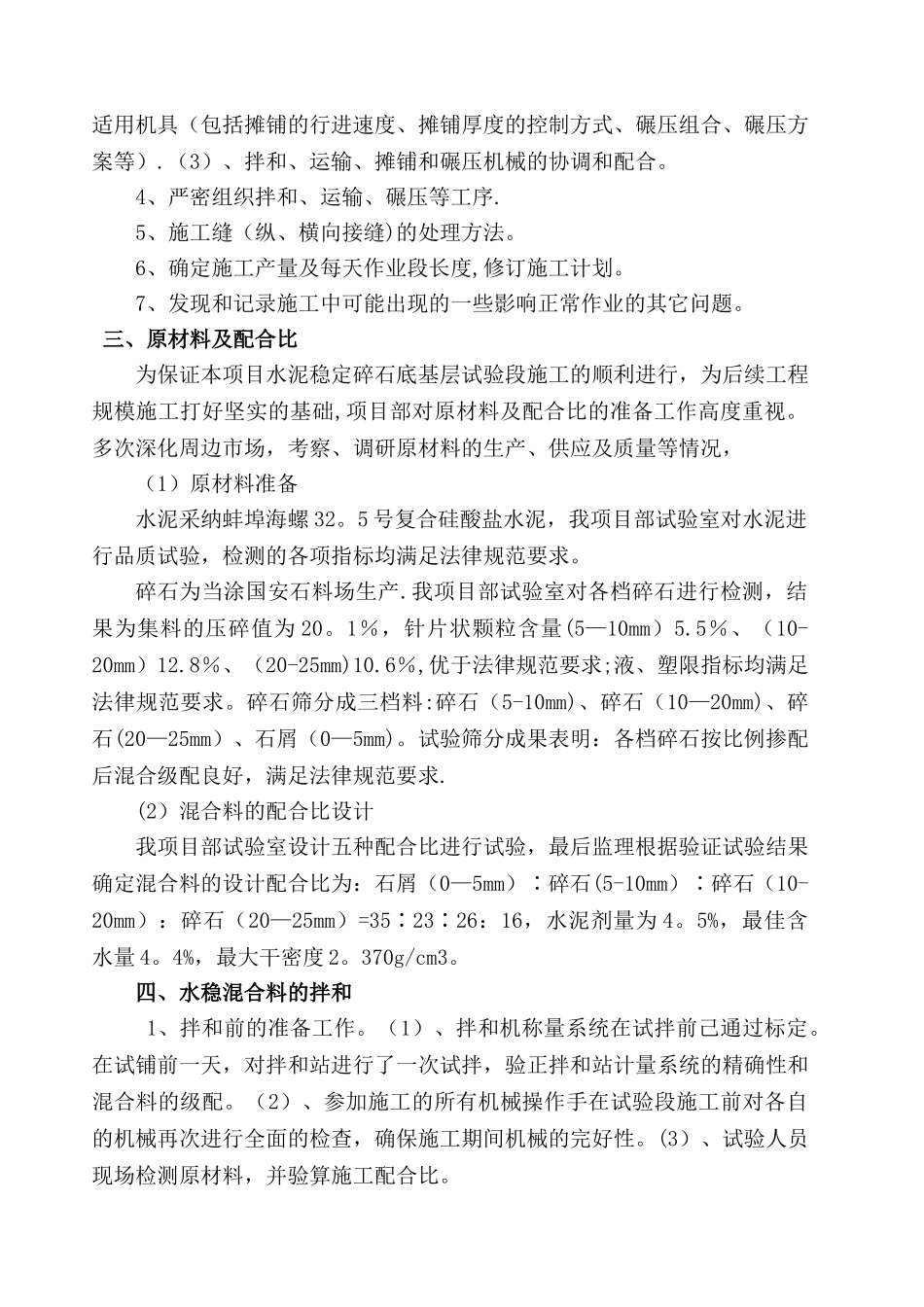

具体内容包括:1、验证用于施工的集料配合比例
(1)、调试拌和机,分别称出拌缸中不同规格的碎石、沙、水泥、水的重量,测量拌和设备计量的准确性
(2)、调试并确定拌和时间,保证混合料均匀性
(3)、检查混合料含水率、集料级配、水泥剂量、7 天无侧限抗压强度
2、确定一次铺筑的合适厚度和松铺系数
3、确定标准施工方法
(1)、混合料配比的控制
(2)、摊铺方法和适用机具(包括摊铺的行进速度、摊铺厚度的控制方式、碾压组合、碾压方案等)
(3)、拌和、运输、摊铺和碾压机械的协调和配合
4、严密组织拌和、运输、碾压等工序
5、施工缝(纵、横向接缝)的处理方法
6、确定施工产量及每天作业段长度,修订施工计划

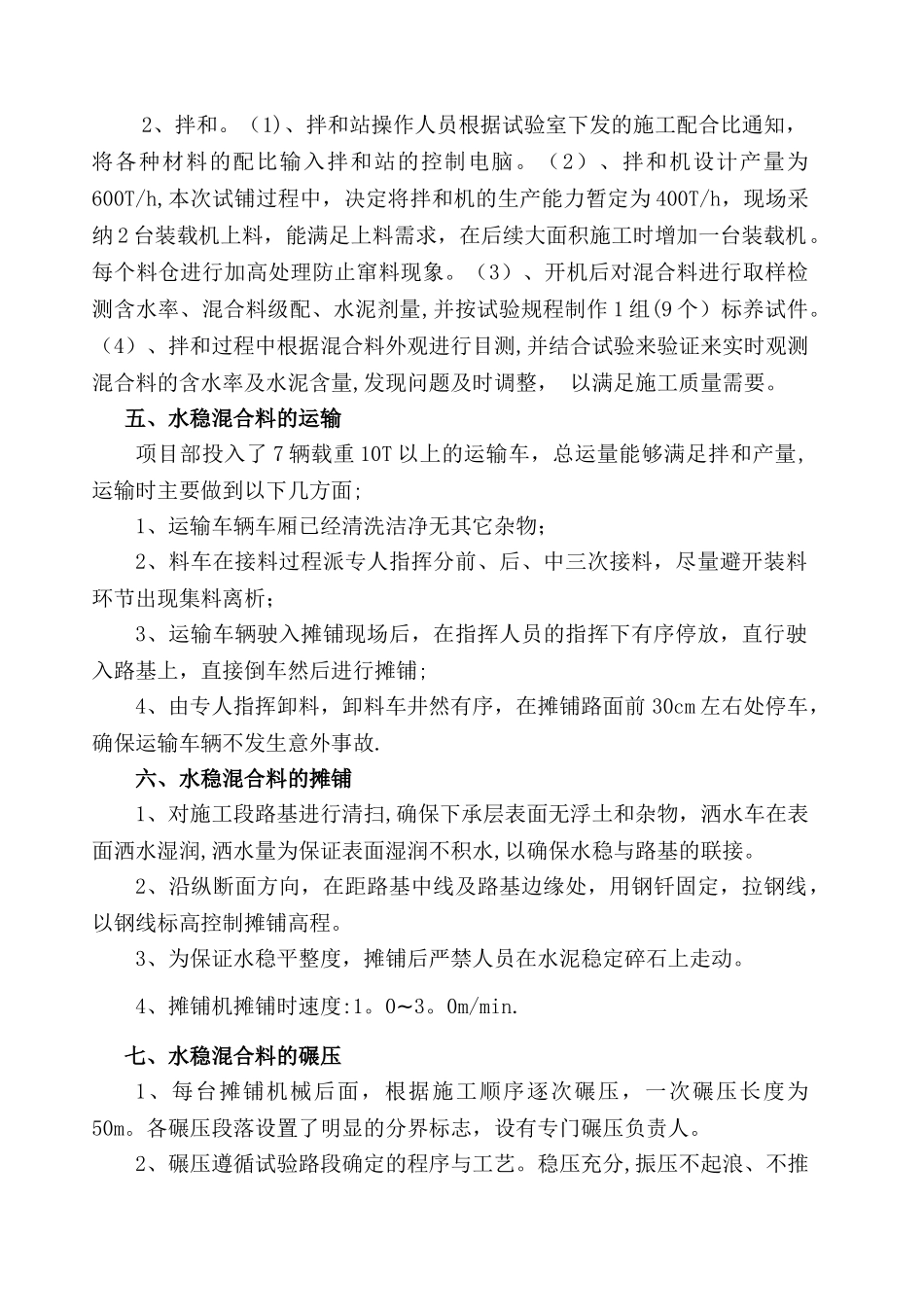

7、发现和记录施工中可能出现的一些影响正常作业的其它问题
