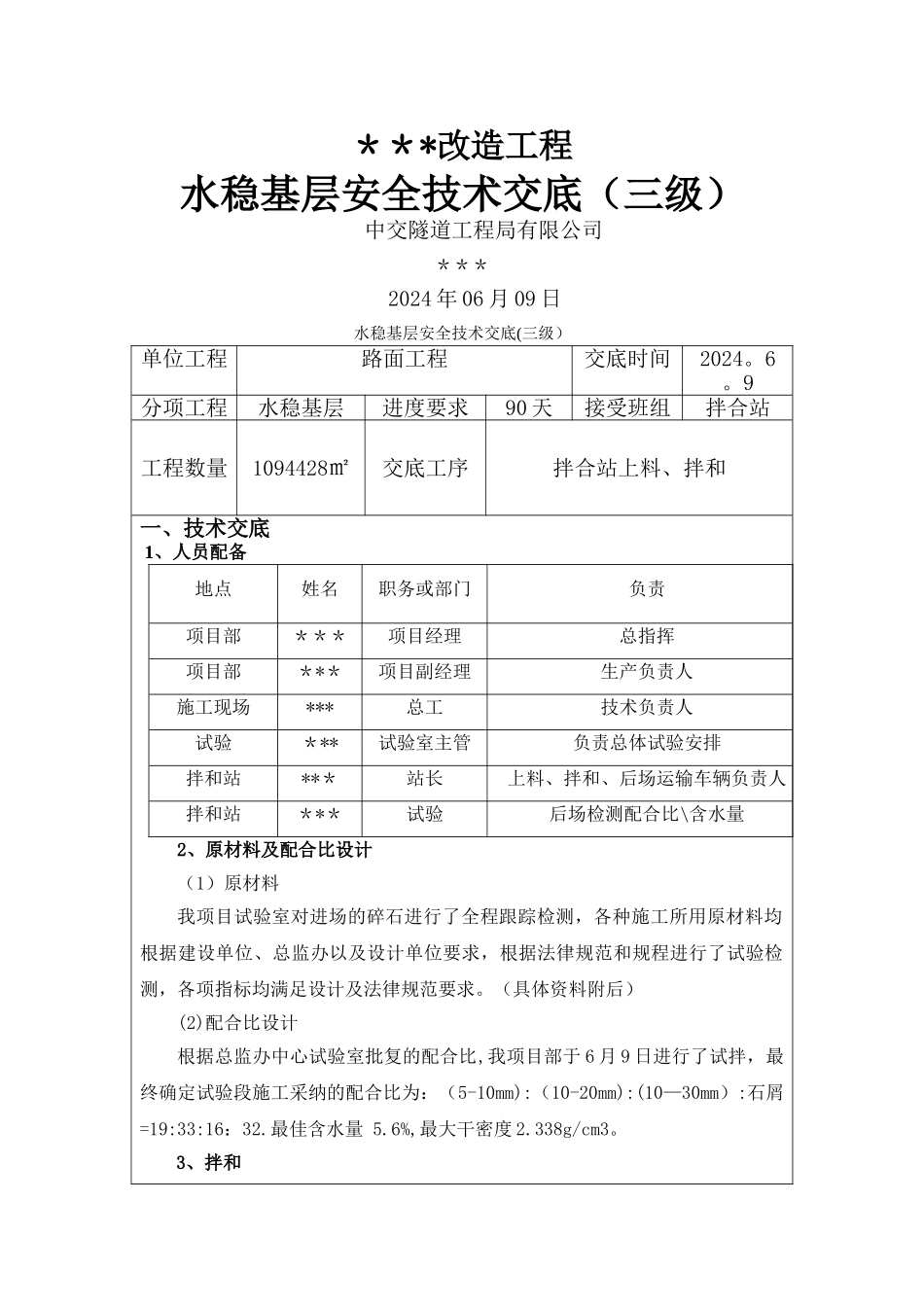

***改造工程水稳基层安全技术交底(三级)中交隧道工程局有限公司*** 2024 年 06 月 09 日水稳基层安全技术交底(三级)单位工程路面工程交底时间2024
9分项工程水稳基层进度要求90 天接受班组拌合站工程数量1094428㎡交底工序拌合站上料、拌和一、技术交底 1、人员配备地点姓名职务或部门负责项目部***项目经理总指挥项目部***项目副经理生产负责人施工现场***总工技术负责人试验***试验室主管负责总体试验安排拌和站***站长上料、拌和、后场运输车辆负责人拌和站***试验后场检测配合比\含水量2、原材料及配合比设计(1)原材料我项目试验室对进场的碎石进行了全程跟踪检测,各种施工所用原材料均根据建设单位、总监办以及设计单位要求,根据法律规范和规程进行了试验检测,各项指标均满足设计及法律规范要求
(具体资料附后)(2)配合比设计根据总监办中心试验室批复的配合比,我项目部于 6 月 9 日进行了试拌,最终确定试验段施工采纳的配合比为:(5-10mm):(10-20mm):(10—30mm):石屑=19:33:16:32
最佳含水量 5
6%,最大干密度 2
338g/cm3

3、拌和(1)水泥稳定碎石混合料的拌和采纳厂拌法,拌和设备为 600 型,骨料秤量采纳差分皮带秤,并配有水流量计、拌和站自动控制操作系统及自动打印设备
(2)在拌和之前,拌合站技术员对拌和设备反复调试,使其符合级配要求,并确定料斗开口尺寸及电机转速
(3)每次拌和前测定各种规格料的含水量,根据含水量、天气情况和运距调整加水量
(4)每次开始拌和时先对拌和设备前几盘作筛分试验,随机从皮带上截取 1米长的混合料进行筛分试验,根据筛分试验结果来合理调整料斗开口尺寸及电机转速
(5)拌和过程中设专职质检员对拌和料的含水量、级配、拌和的均匀性、混合料颜色进行盯岗控制

拌和执行监理旁站制度
