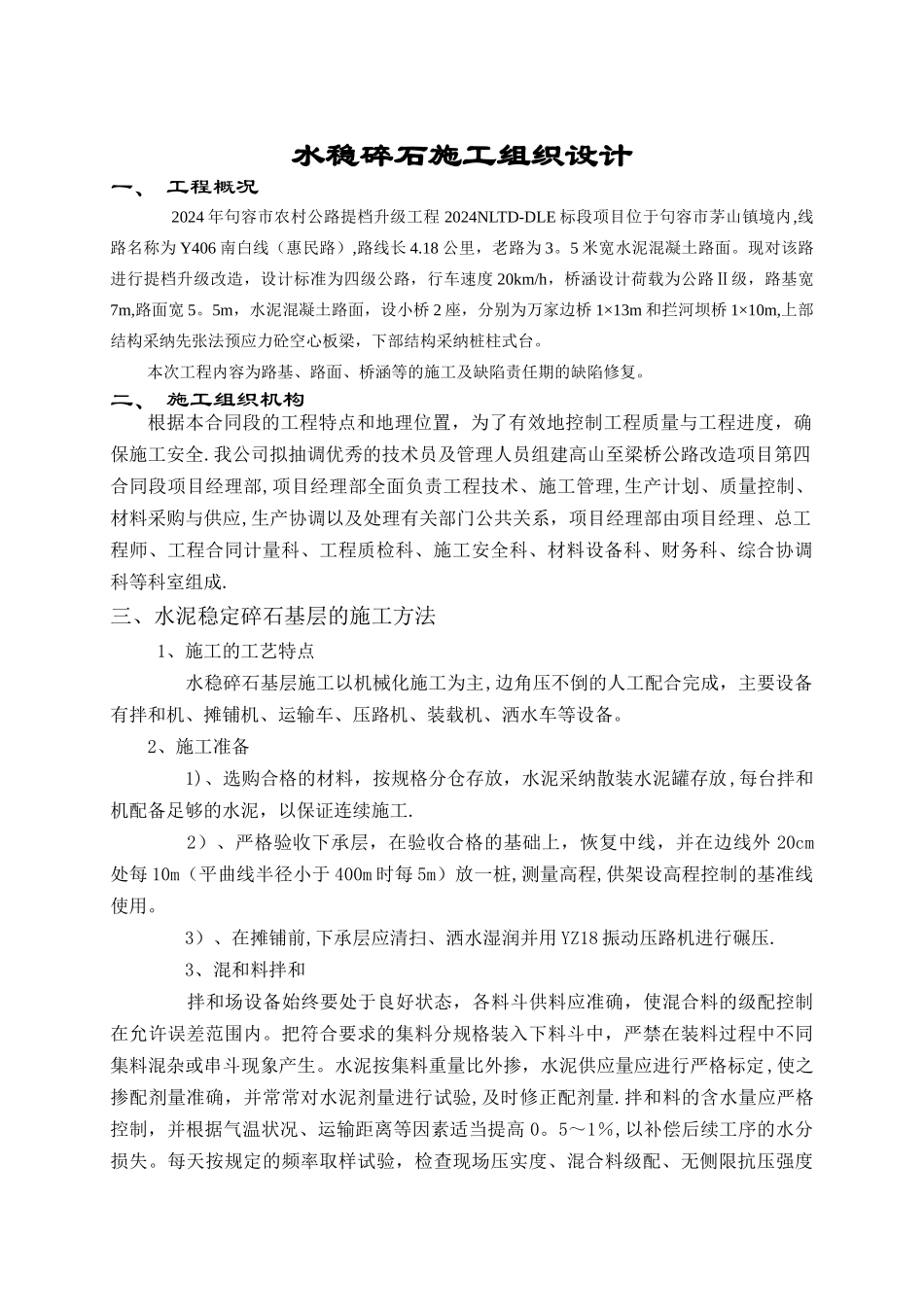

水稳碎石施工组织设计一、 工程概况 2024 年句容市农村公路提档升级工程 2024NLTD-DLE 标段项目位于句容市茅山镇境内,线路名称为 Y406 南白线(惠民路),路线长 4.18 公里,老路为 3。5 米宽水泥混凝土路面。现对该路进行提档升级改造,设计标准为四级公路,行车速度 20km/h,桥涵设计荷载为公路Ⅱ级,路基宽7m,路面宽 5。5m,水泥混凝土路面,设小桥 2 座,分别为万家边桥 1×13m 和拦河坝桥 1×10m,上部结构采纳先张法预应力砼空心板梁,下部结构采纳桩柱式台。本次工程内容为路基、路面、桥涵等的施工及缺陷责任期的缺陷修复。二、 施工组织机构根据本合同段的工程特点和地理位置,为了有效地控制工程质量与工程进度,确保施工安全.我公司拟抽调优秀的技术员及管理人员组建高山至梁桥公路改造项目第四合同段项目经理部,项目经理部全面负责工程技术、施工管理,生产计划、质量控制、材料采购与供应,生产协调以及处理有关部门公共关系,项目经理部由项目经理、总工程师、工程合同计量科、工程质检科、施工安全科、材料设备科、财务科、综合协调科等科室组成.三、水泥稳定碎石基层的施工方法 1、施工的工艺特点 水稳碎石基层施工以机械化施工为主,边角压不倒的人工配合完成,主要设备有拌和机、摊铺机、运输车、压路机、装载机、洒水车等设备。2、施工准备 1)、选购合格的材料,按规格分仓存放,水泥采纳散装水泥罐存放,每台拌和机配备足够的水泥,以保证连续施工. 2)、严格验收下承层,在验收合格的基础上,恢复中线,并在边线外 20cm处每 10m(平曲线半径小于 400m 时每 5m)放一桩,测量高程,供架设高程控制的基准线使用。 3)、在摊铺前,下承层应清扫、洒水湿润并用 YZ18 振动压路机进行碾压. 3、混和料拌和 拌和场设备始终要处于良好状态,各料斗供料应准确,使混合料的级配控制在允许误差范围内。把符合要求的集料分规格装入下料斗中,严禁在装料过程中不同集料混杂或串斗现象产生。水泥按集料重量比外掺,水泥供应量应进行严格标定,使之掺配剂量准确,并常常对水泥剂量进行试验,及时修正配剂量.拌和料的含水量应严格控制,并根据气温状况、运输距离等因素适当提高 0。5~1%,以补偿后续工序的水分损失。每天按规定的频率取样试验,检查现场压实度、混合料级配、无侧限抗压强度等指标,指导施工。 4、混和料的运输、摊铺及碾压 1)、拌和完成后,立即用 25 吨载重汽车将拌成的混合料送到摊铺现场。车上的...
