水泥稳定碎石基层标准化施工一、技术准备1
路面工程开工前,应做好设计文件交底工作,监理单位、承包人应对设计文件进行审核
对设计中存在的问题及建议,应及时以书面形式提请设计单位答复
建立符合要求的施工场地试验室,施工场地试验室建成后应向有关部门履行备案手续
在正式开工前,应与相关试验检测机构,做好沥青、集料、混合料等原材料、成品料的试验比对工作
承包人进驻施工场地后,应按规定对路线的导线点及水准点进行复测,并根据需要进行相应测点的加密
编制详细的施工组织设计
承包人应在签订合同协议书后 28d 内完成施工组织设计的编制工作
施工组织设计的主要内容应包括:工程概况、编制依据、施工部署和施工方案、施工进度计划、施工平面图、主要技术经济指标等
承包人应在开工准备工作就绪后,编制完整的“总体开工报告”
其内容应包括:施工准备、施工组织设计、试验室建设、进度计划(含人员、材料、机械及试验检测仪器进场情况)、质保体系、安全体系的建立情况等
各分项工程开工前,也须编制 “分项开工报告”
在正式施工前,承包人应对所有参加施工人员分层次组织技术培训和技术交底
培训内容应包括:施工工艺、质量控制、安全措施、环境保护等
二、机械准备1
工程施工机械设备必须类型齐全、配套完整,并满足施工质量、进度、安全等要求
承包人在投标文件中承诺的施工机械设备进场计划,必须严格执行
路面基层的机械设备配置不低于表 1 要求

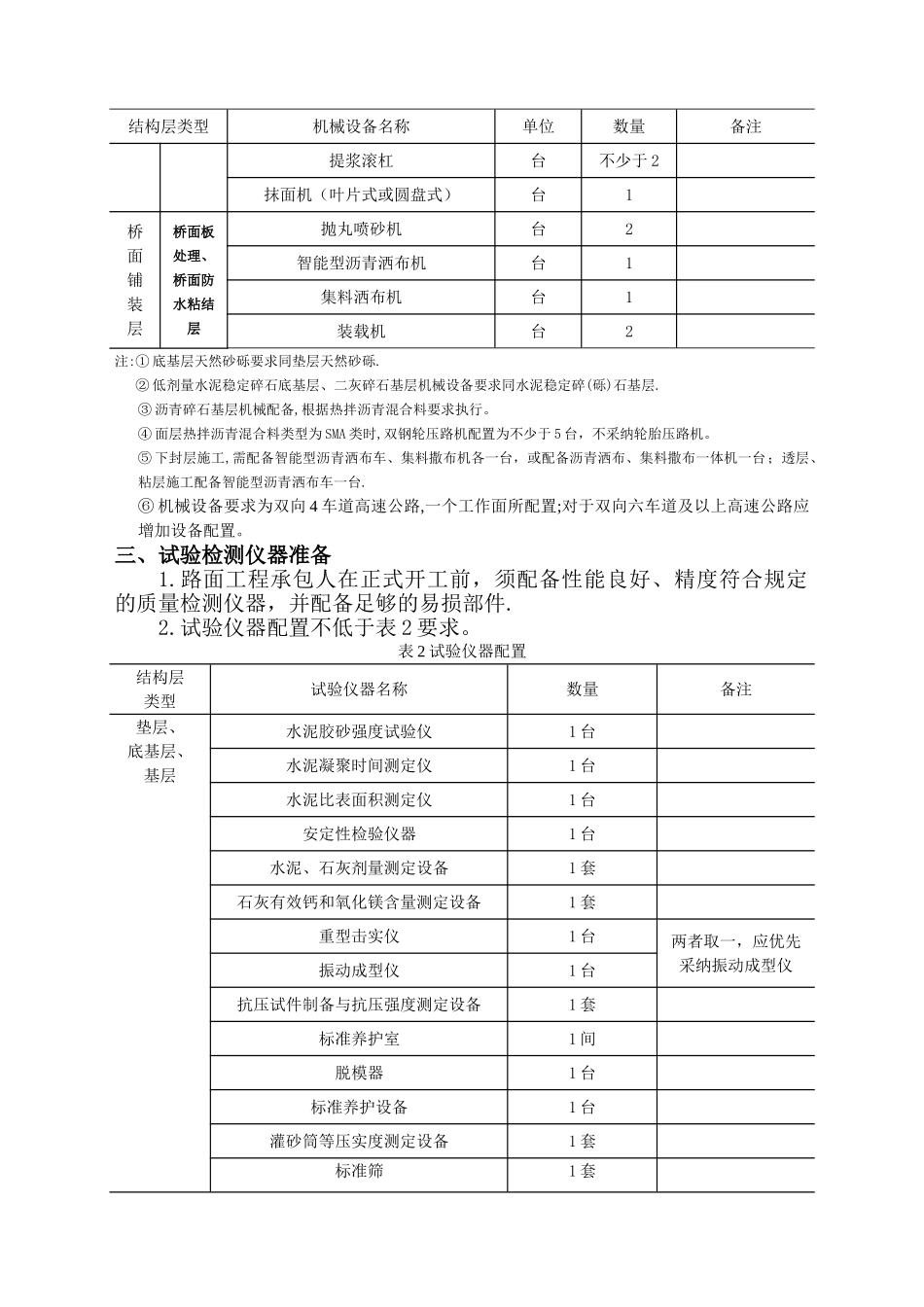

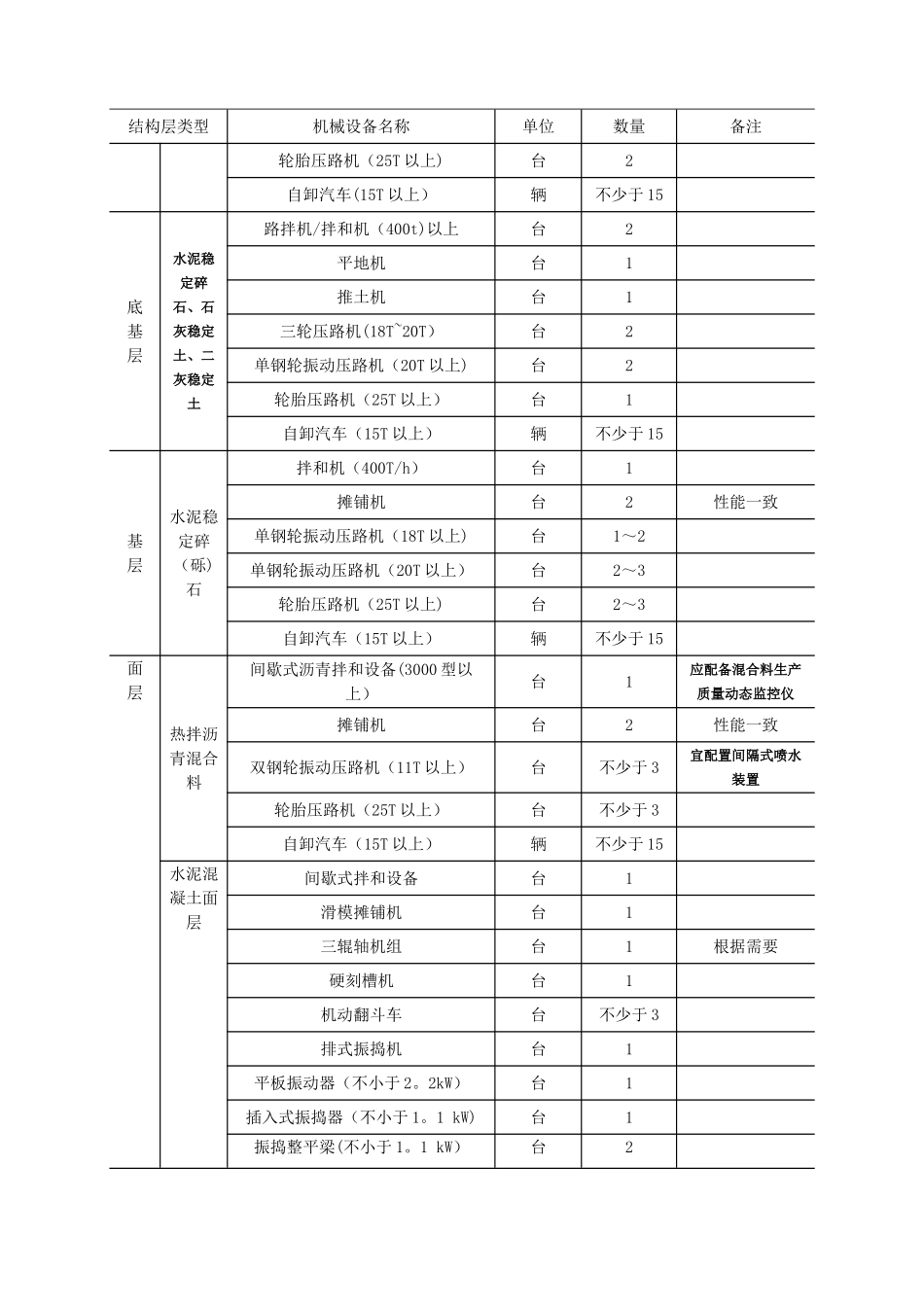

表 1 机械设备配置结构层类型机械设备名称单位数量备注垫层级配 碎石拌和机(400T/h)台1摊铺机台2性能一致双钢轮振动压路机(11T 以上)台3单钢轮振动压路机(20T 以上)台2轮胎压路机(25T 以上)台2自卸汽车(15T 以上)辆不少于 15天然 砂砾推土机台2平地机台2装载机台2单钢轮振动压路机(20T 以上)台2结构层类型机械设备名称单位数量备注轮胎
