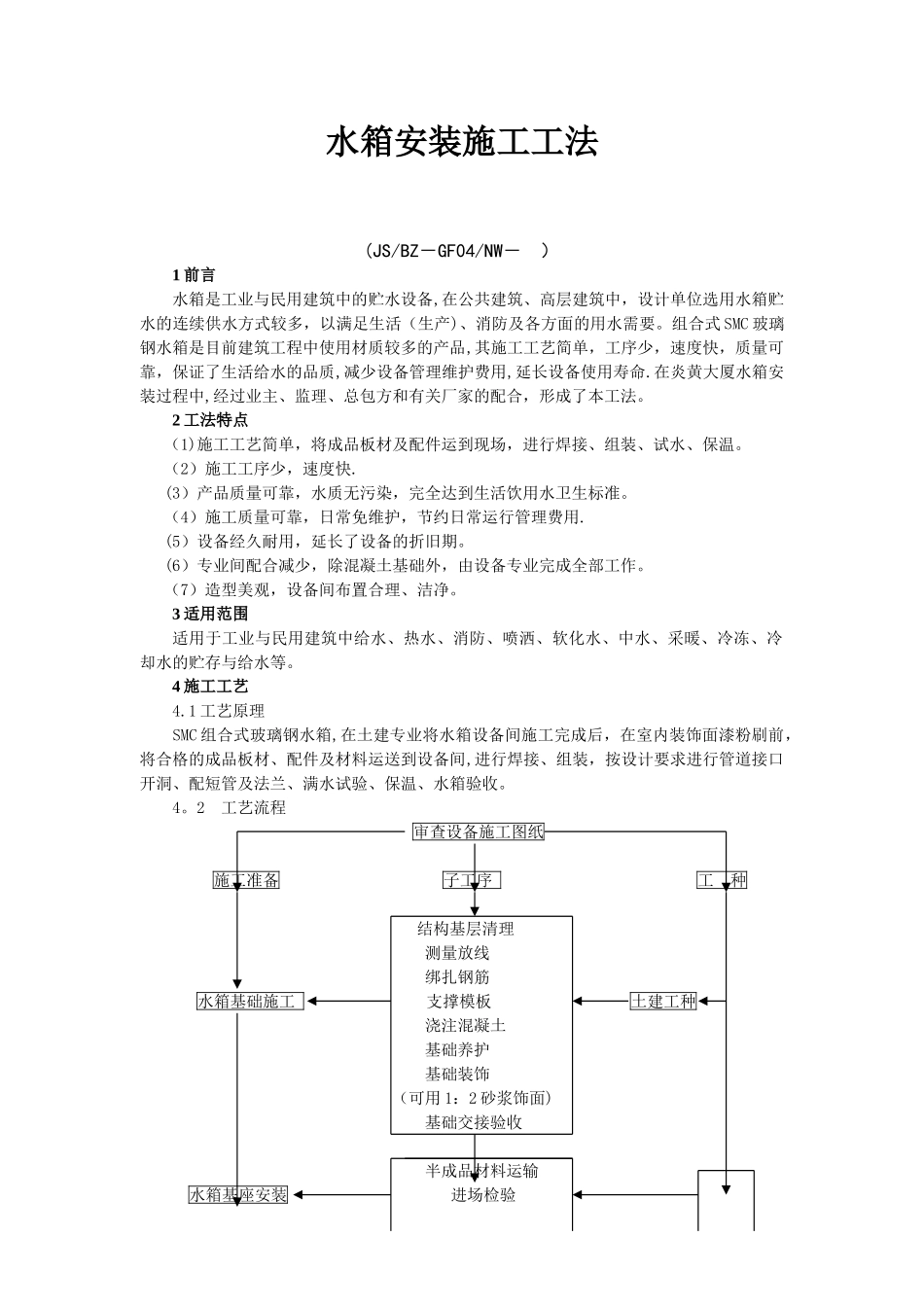

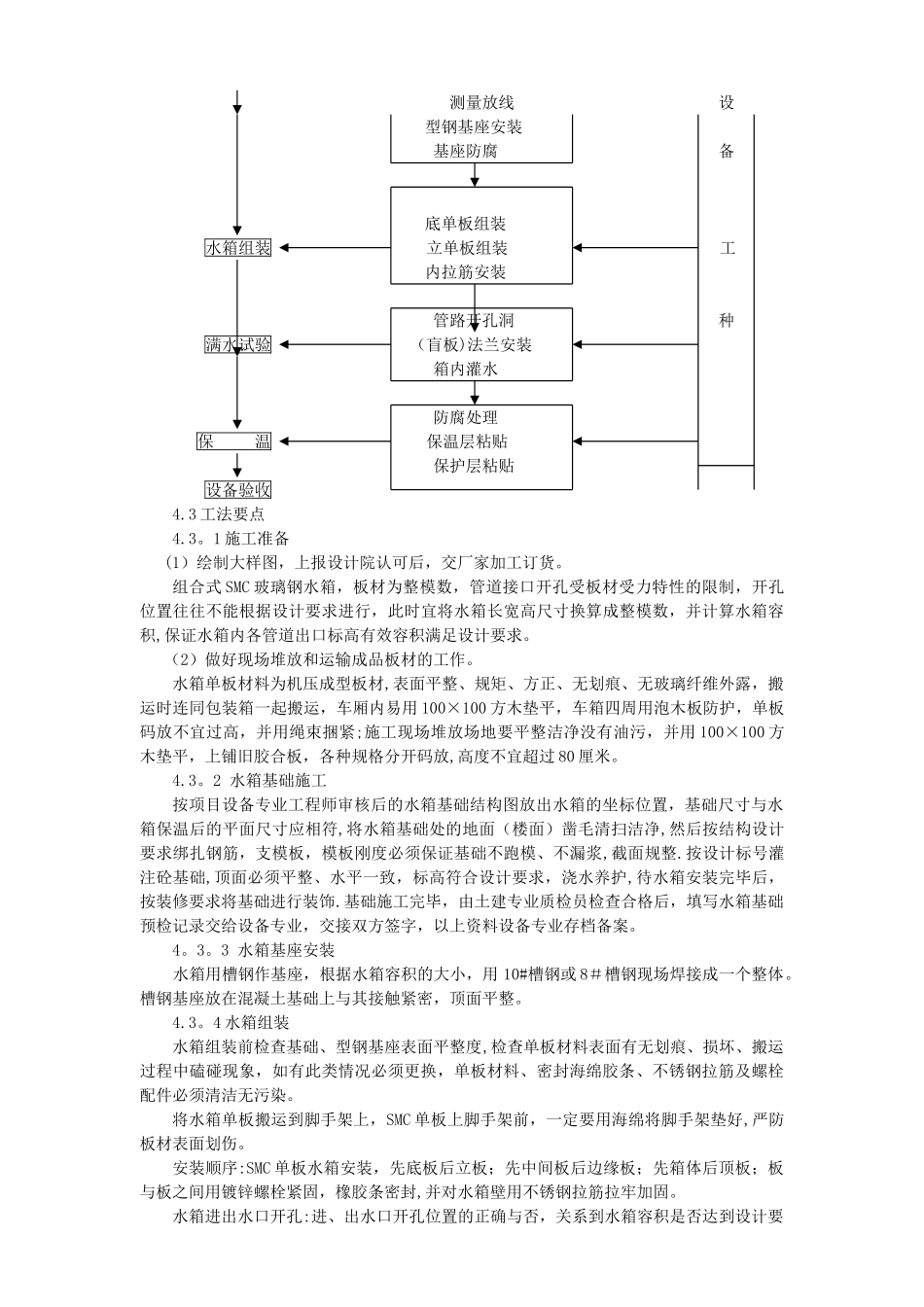

水箱安装施工工法(JS/BZ-GF04/NW- )1 前言水箱是工业与民用建筑中的贮水设备,在公共建筑、高层建筑中,设计单位选用水箱贮水的连续供水方式较多,以满足生活(生产)、消防及各方面的用水需要。组合式 SMC 玻璃钢水箱是目前建筑工程中使用材质较多的产品,其施工工艺简单,工序少,速度快,质量可靠,保证了生活给水的品质,减少设备管理维护费用,延长设备使用寿命.在炎黄大厦水箱安装过程中,经过业主、监理、总包方和有关厂家的配合,形成了本工法。2 工法特点(1)施工工艺简单,将成品板材及配件运到现场,进行焊接、组装、试水、保温。(2)施工工序少,速度快.(3)产品质量可靠,水质无污染,完全达到生活饮用水卫生标准。(4)施工质量可靠,日常免维护,节约日常运行管理费用.(5)设备经久耐用,延长了设备的折旧期。(6)专业间配合减少,除混凝土基础外,由设备专业完成全部工作。(7)造型美观,设备间布置合理、洁净。3 适用范围适用于工业与民用建筑中给水、热水、消防、喷洒、软化水、中水、采暖、冷冻、冷却水的贮存与给水等。4 施工工艺4.1 工艺原理SMC 组合式玻璃钢水箱,在土建专业将水箱设备间施工完成后,在室内装饰面漆粉刷前,将合格的成品板材、配件及材料运送到设备间,进行焊接、组装,按设计要求进行管道接口开洞、配短管及法兰、满水试验、保温、水箱验收。4。2 工艺流程 审查设备施工图纸施工准备 子工序 工 种 结构基层清理 测量放线 绑扎钢筋水箱基础施工 支撑模板 土建工种 浇注混凝土 基础养护 基础装饰(可用 1:2 砂浆饰面) 基础交接验收 半成品材料运输水箱基座安装 进场检验 测量放线 设 型钢基座安装基座防腐 备 底单板组装水箱组装 立单板组装 工 内拉筋安装 管路开孔洞 种满水试验 (盲板)法兰安装 箱内灌水 防腐处理 保 温 保温层粘贴 保护层粘贴设备验收4.3 工法要点 4.3。1 施工准备 (1)绘制大样图,上报设计院认可后,交厂家加工订货。组合式 SMC 玻璃钢水箱,板材为整模数,管道接口开孔受板材受力特性的限制,开孔位置往往不能根据设计要求进行,此时宜将水箱长宽高尺寸换算成整模数,并计算水箱容积,保证水箱内各管道出口标高有效容积满足设计要求。(2)做好现场堆放和运输成品板材的工作。水箱单板材料为机压成型板材,表面平整、规矩、方正、无划痕、无玻璃纤维外露,搬运时连同包装箱一起搬运,车厢内易用 100×100 方木垫平,车箱四周用泡木板...
