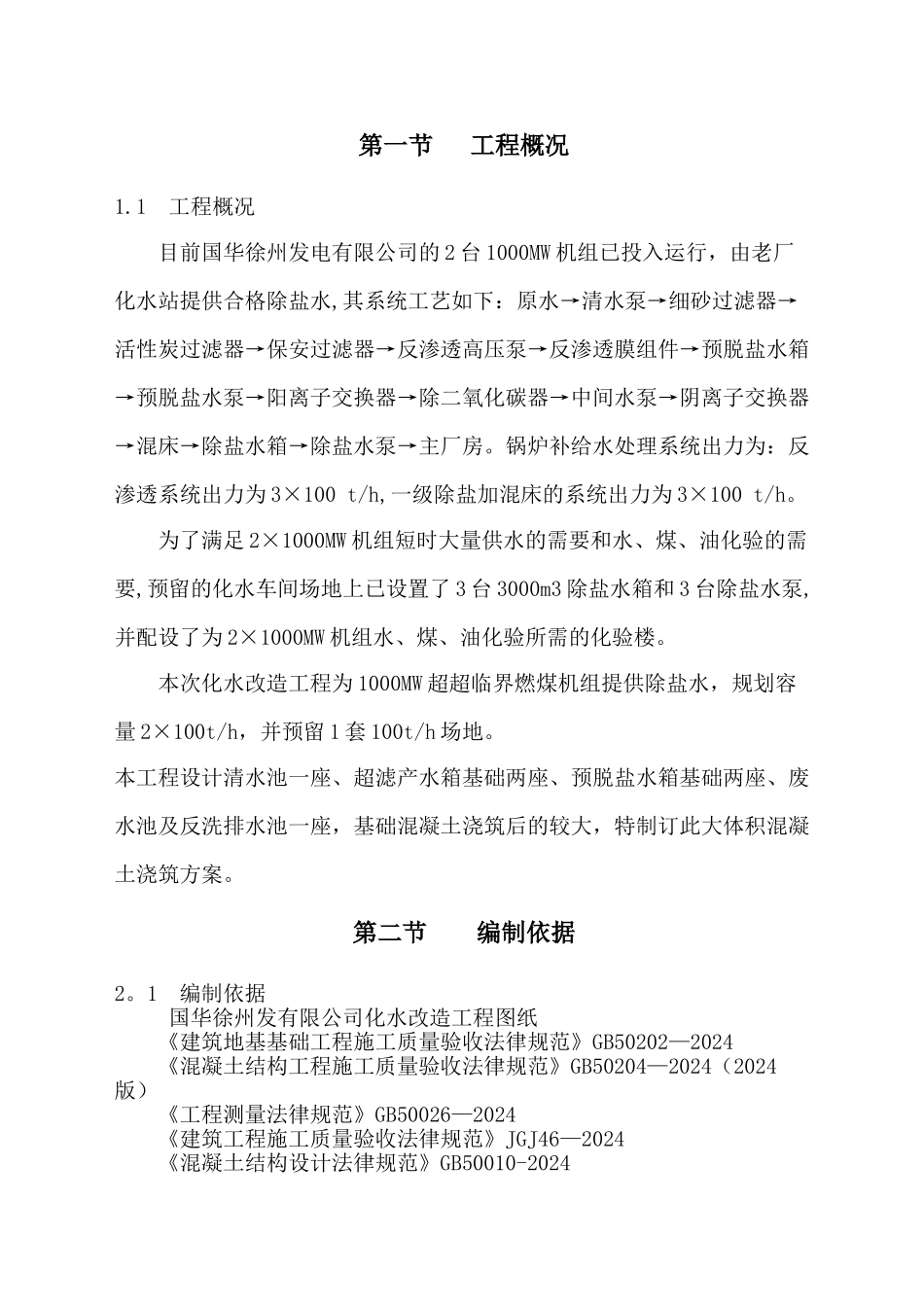

第一节 工程概况1
1 工程概况 目前国华徐州发电有限公司的 2 台 1000MW 机组已投入运行,由老厂化水站提供合格除盐水,其系统工艺如下:原水→清水泵→细砂过滤器→活性炭过滤器→保安过滤器→反渗透高压泵→反渗透膜组件→预脱盐水箱→预脱盐水泵→阳离子交换器→除二氧化碳器→中间水泵→阴离子交换器→混床→除盐水箱→除盐水泵→主厂房
锅炉补给水处理系统出力为:反渗透系统出力为 3×100 t/h,一级除盐加混床的系统出力为 3×100 t/h
为了满足 2×1000MW 机组短时大量供水的需要和水、煤、油化验的需要,预留的化水车间场地上已设置了 3 台 3000m3 除盐水箱和 3 台除盐水泵,并配设了为 2×1000MW 机组水、煤、油化验所需的化验楼
本次化水改造工程为 1000MW 超超临界燃煤机组提供除盐水,规划容量 2×100t/h,并预留 1 套 100t/h 场地
本工程设计清水池一座、超滤产水箱基础两座、预脱盐水箱基础两座、废水池及反洗排水池一座,基础混凝土浇筑后的较大,特制订此大体积混凝土浇筑方案

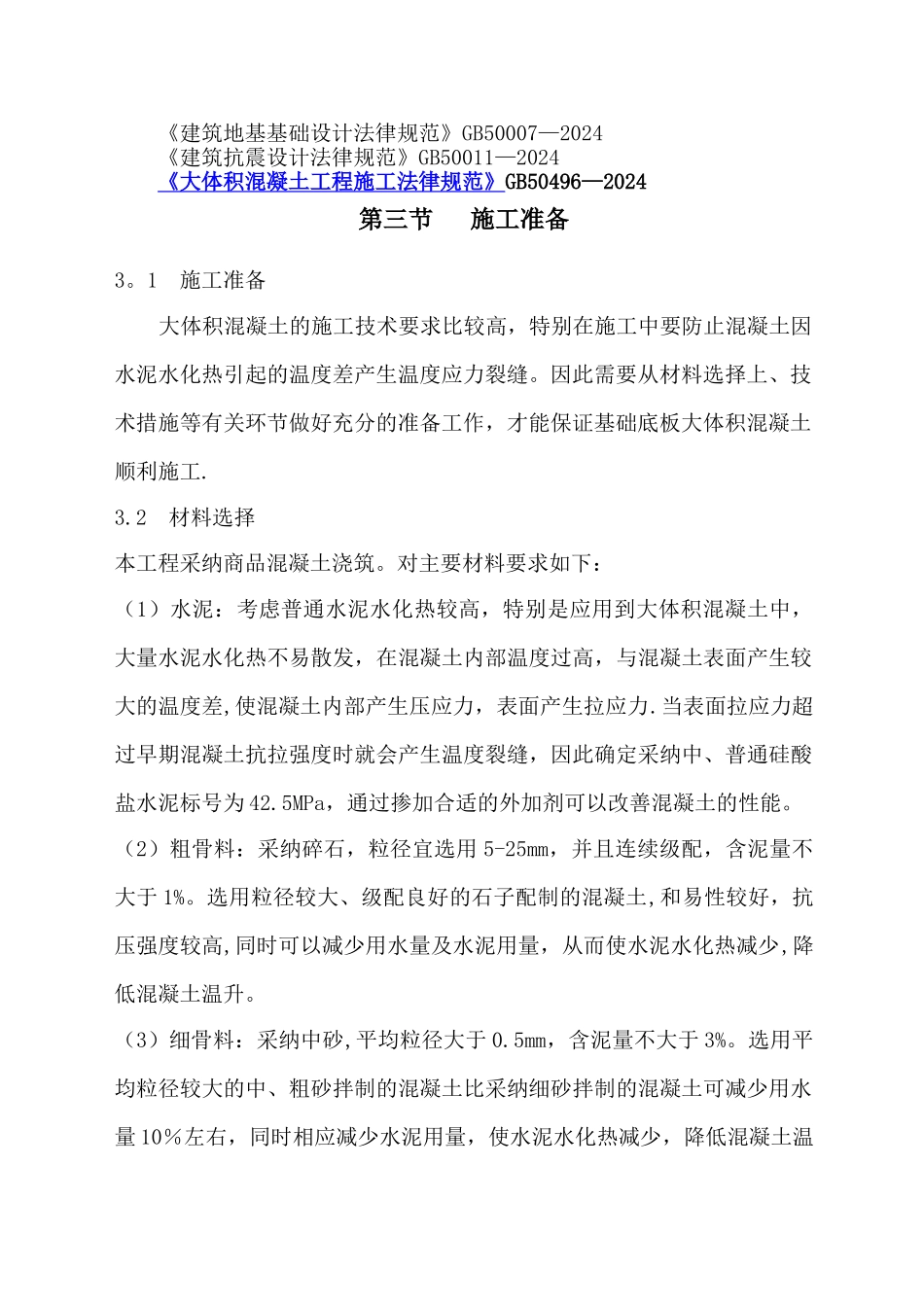

第二节 编制依据2
1 编制依据国华徐州发有限公司化水改造工程图纸《建筑地基基础工程施工质量验收法律规范》GB50202—2024《混凝土结构工程施工质量验收法律规范》GB50204—2024(2024版)《工程测量法律规范》GB50026—2024《建筑工程施工质量验收法律规范》JGJ46—2024《混凝土结构设计法律规范》GB50010-2024《建筑地基基础设计法律规范》GB50007—2024《建筑抗震设计法律规范》GB50011—2024 《大体积混凝土工程施工法律规范》GB50496—2024第三节 施工准备3

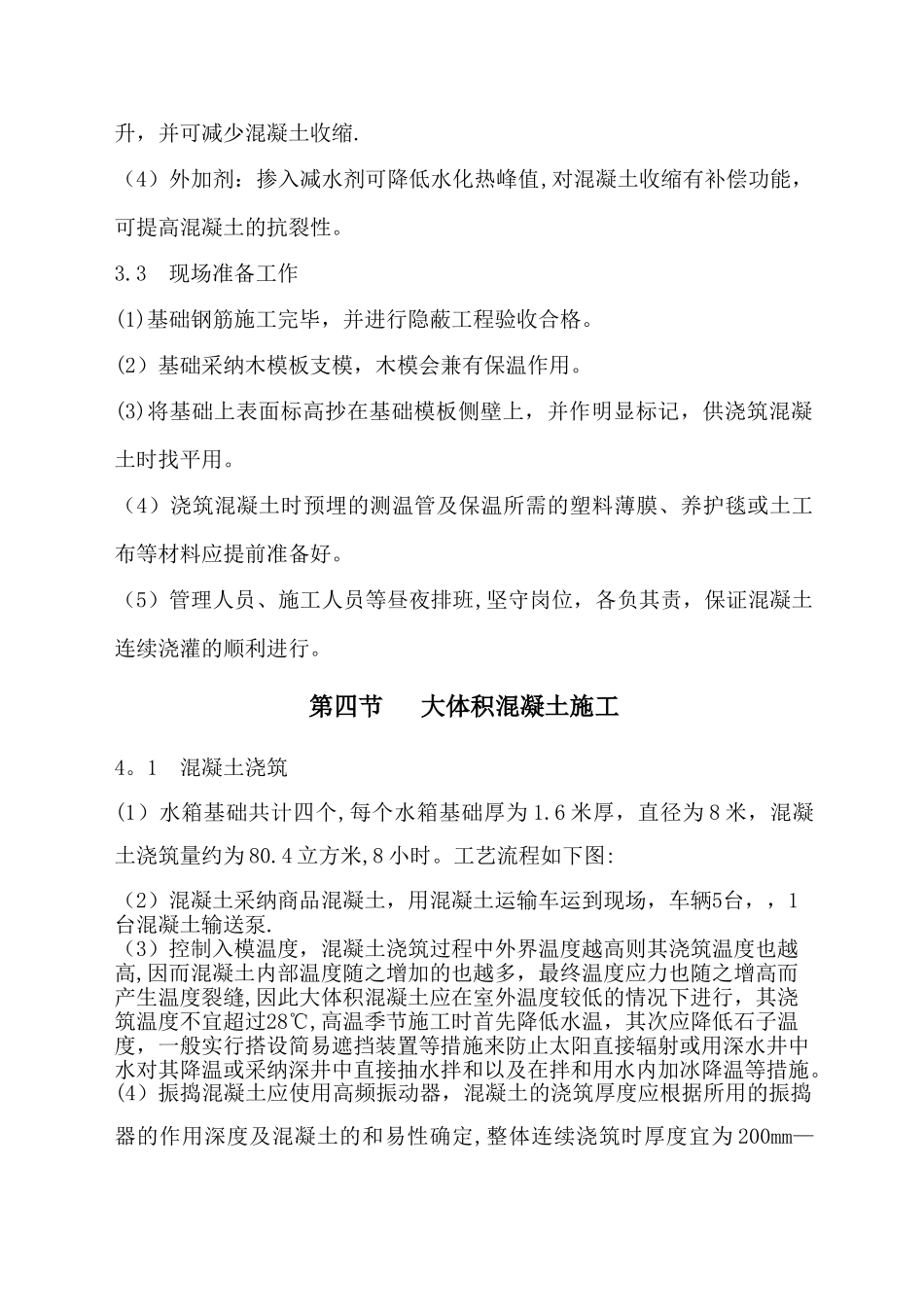

1 施工准备 大体积混凝土的施工技术要求比较高,特别在施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝
因此需要从材料选择上、技
