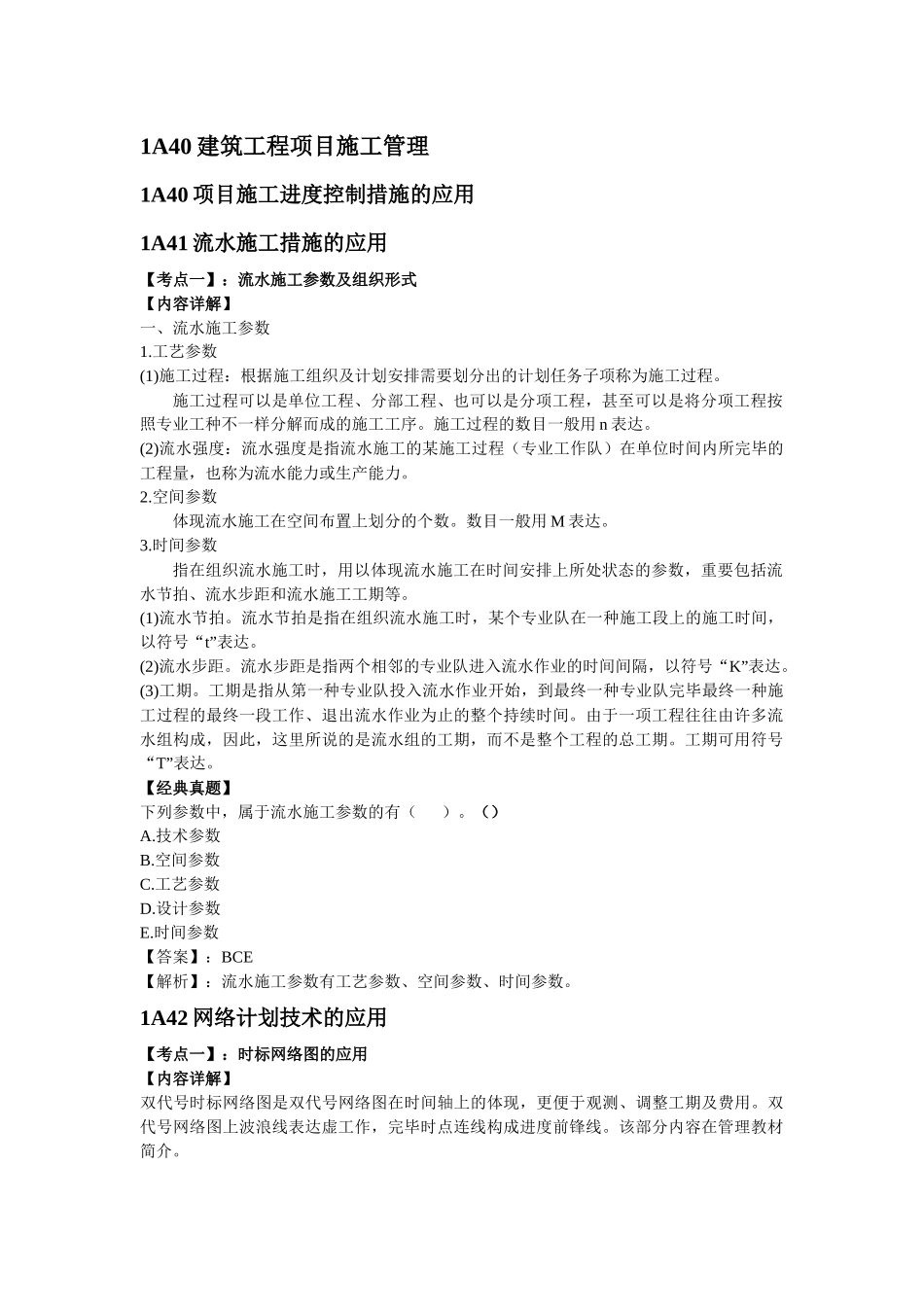

1A40 建筑工程项目施工管理1A40 项目施工进度控制措施的应用1A41 流水施工措施的应用【考点一】:流水施工参数及组织形式【内容详解】一、流水施工参数1
工艺参数(1)施工过程:根据施工组织及计划安排需要划分出的计划任务子项称为施工过程
施工过程可以是单位工程、分部工程、也可以是分项工程,甚至可以是将分项工程按照专业工种不一样分解而成的施工工序
施工过程的数目一般用 n 表达
(2)流水强度:流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完毕的工程量,也称为流水能力或生产能力
空间参数体现流水施工在空间布置上划分的个数
数目一般用 M 表达
时间参数指在组织流水施工时,用以体现流水施工在时间安排上所处状态的参数,重要包括流水节拍、流水步距和流水施工工期等
(1)流水节拍
流水节拍是指在组织流水施工时,某个专业队在一种施工段上的施工时间,以符号“t”表达
(2)流水步距
流水步距是指两个相邻的专业队进入流水作业的时间间隔,以符号“K”表达
工期是指从第一种专业队投入流水作业开始,到最终一种专业队完毕最终一种施工过程的最终一段工作、退出流水作业为止的整个持续时间
由于一项工程往往由许多流水组构成,因此,这里所说的是流水组的工期,而不是整个工程的总工期
工期可用符号“T”表达
【经典真题】下列参数中,属于流水施工参数的有( )
时间参数【答案】:BCE【解析】:流水施工参数有工艺参数、空间参数、时间参数
1A42 网络计划技术的应用【考点一】:时标网络图的应用【内容详解】双代号时标网络图是双代号网络图在时间轴上的体现,更便于观测、调整工期及费用
双代号网络图上波浪线表达虚工作,完毕时点连线构成进度前锋线
该部分内容在管理教材简介

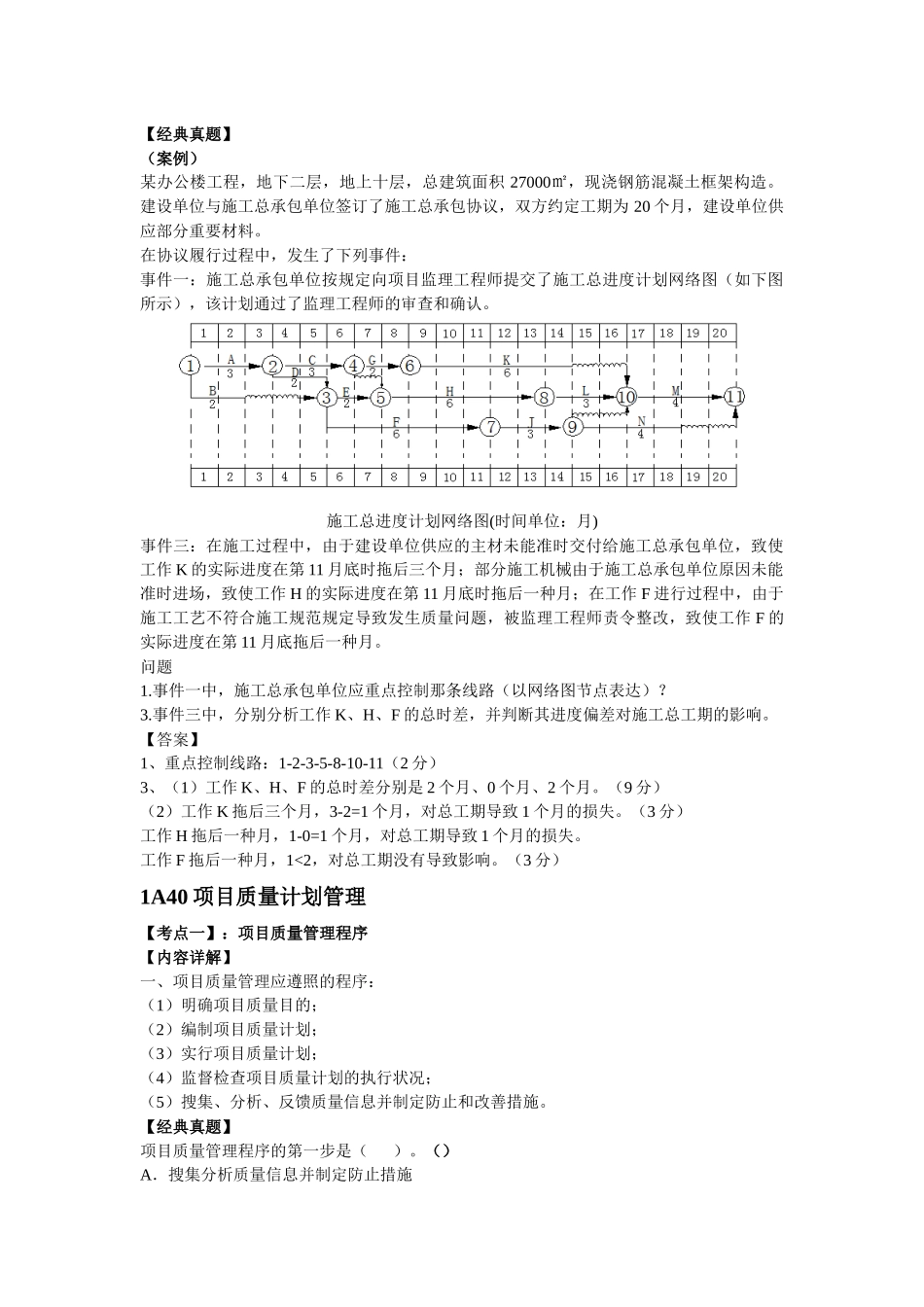

【经典真题】(案例)某办公楼工程,地下二层,地上十层,总
