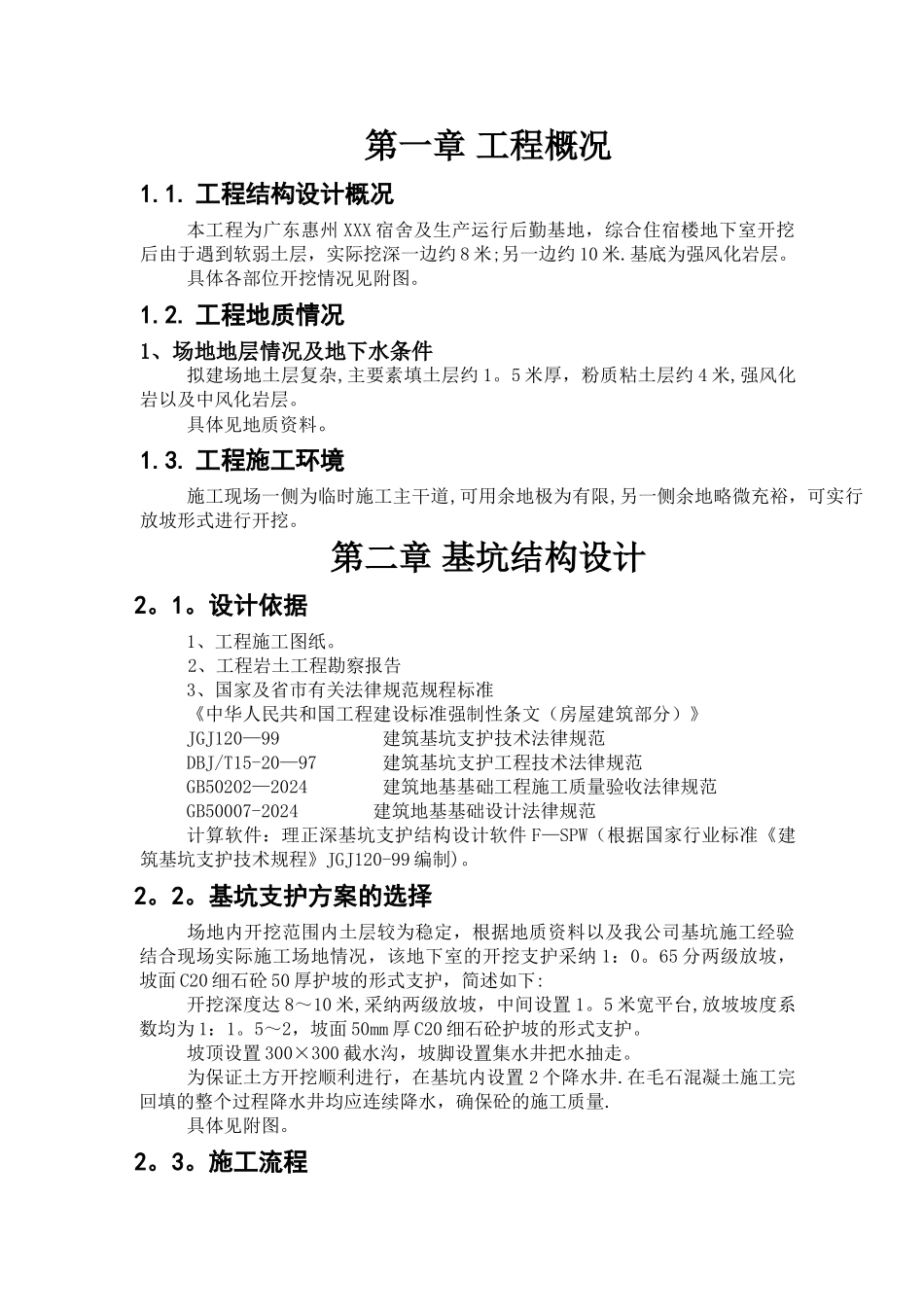

第一章 工程概况1
工程结构设计概况本工程为广东惠州 XXX 宿舍及生产运行后勤基地,综合住宿楼地下室开挖后由于遇到软弱土层,实际挖深一边约 8 米;另一边约 10 米
基底为强风化岩层
具体各部位开挖情况见附图
工程地质情况1、场地地层情况及地下水条件拟建场地土层复杂,主要素填土层约 1
5 米厚,粉质粘土层约 4 米,强风化岩以及中风化岩层
具体见地质资料
工程施工环境施工现场一侧为临时施工主干道,可用余地极为有限,另一侧余地略微充裕,可实行放坡形式进行开挖

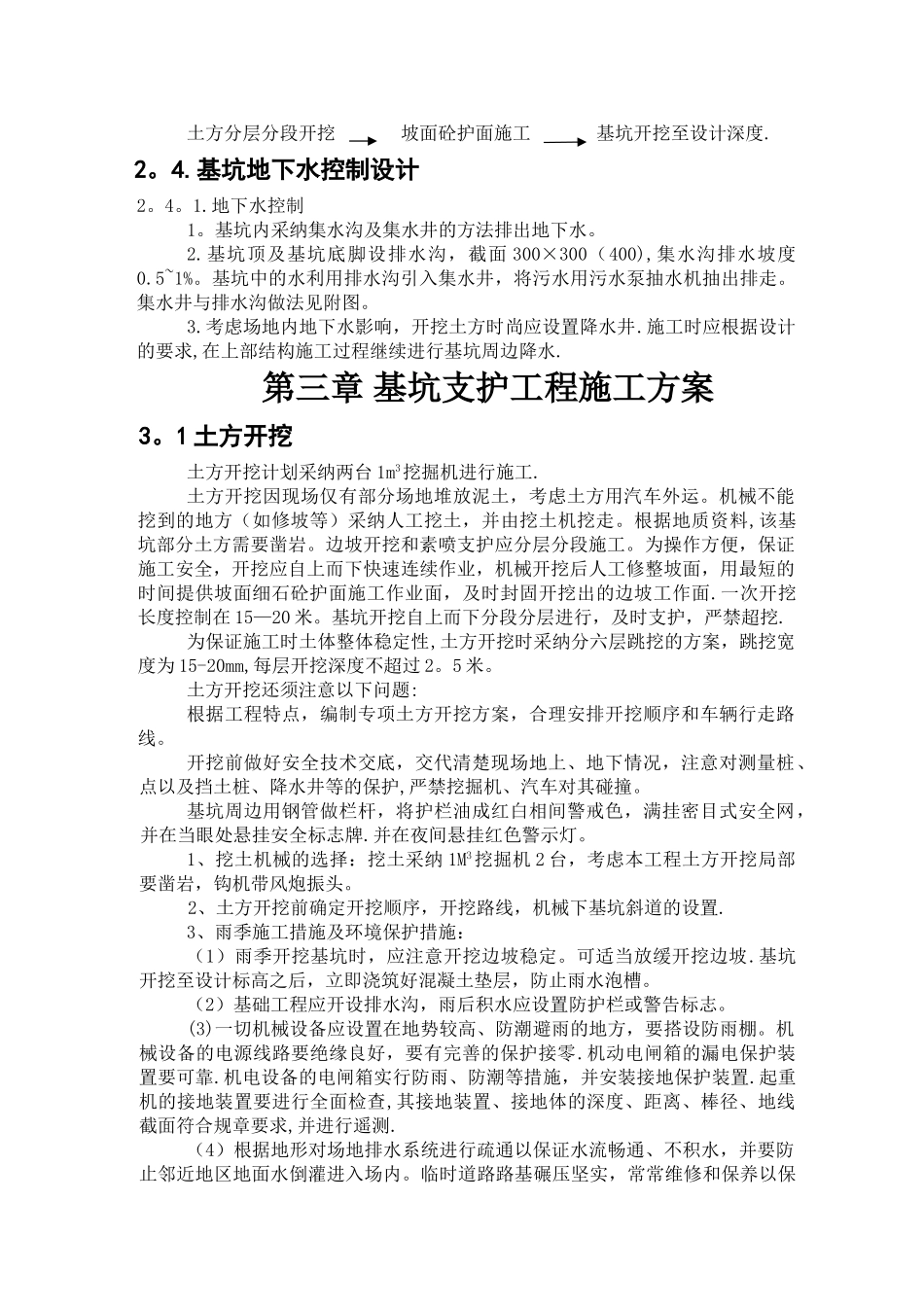

第二章 基坑结构设计2
设计依据1、工程施工图纸
2、工程岩土工程勘察报告3、国家及省市有关法律规范规程标准《中华人民共和国工程建设标准强制性条文(房屋建筑部分)》JGJ120—99 建筑基坑支护技术法律规范DBJ/T15-20—97 建筑基坑支护工程技术法律规范GB50202—2024 建筑地基基础工程施工质量验收法律规范GB50007-2024 建筑地基基础设计法律规范计算软件:理正深基坑支护结构设计软件 F—SPW(根据国家行业标准《建筑基坑支护技术规程》JGJ120-99 编制)
基坑支护方案的选择场地内开挖范围内土层较为稳定,根据地质资料以及我公司基坑施工经验结合现场实际施工场地情况,该地下室的开挖支护采纳 1:0
65 分两级放坡,坡面 C20 细石砼 50 厚护坡的形式支护,简述如下:开挖深度达 8~10 米,采纳两级放坡,中间设置 1
5 米宽平台,放坡坡度系数均为 1:1
5~2,坡面 50mm 厚 C20 细石砼护坡的形式支护
坡顶设置 300×300 截水沟,坡脚设置集水井把水抽走
为保证土方开挖顺利进行,在基坑内设置 2 个降水井
在毛石混凝土施工完回填的整个过程降水井均应连续降水,确保砼的施工质量

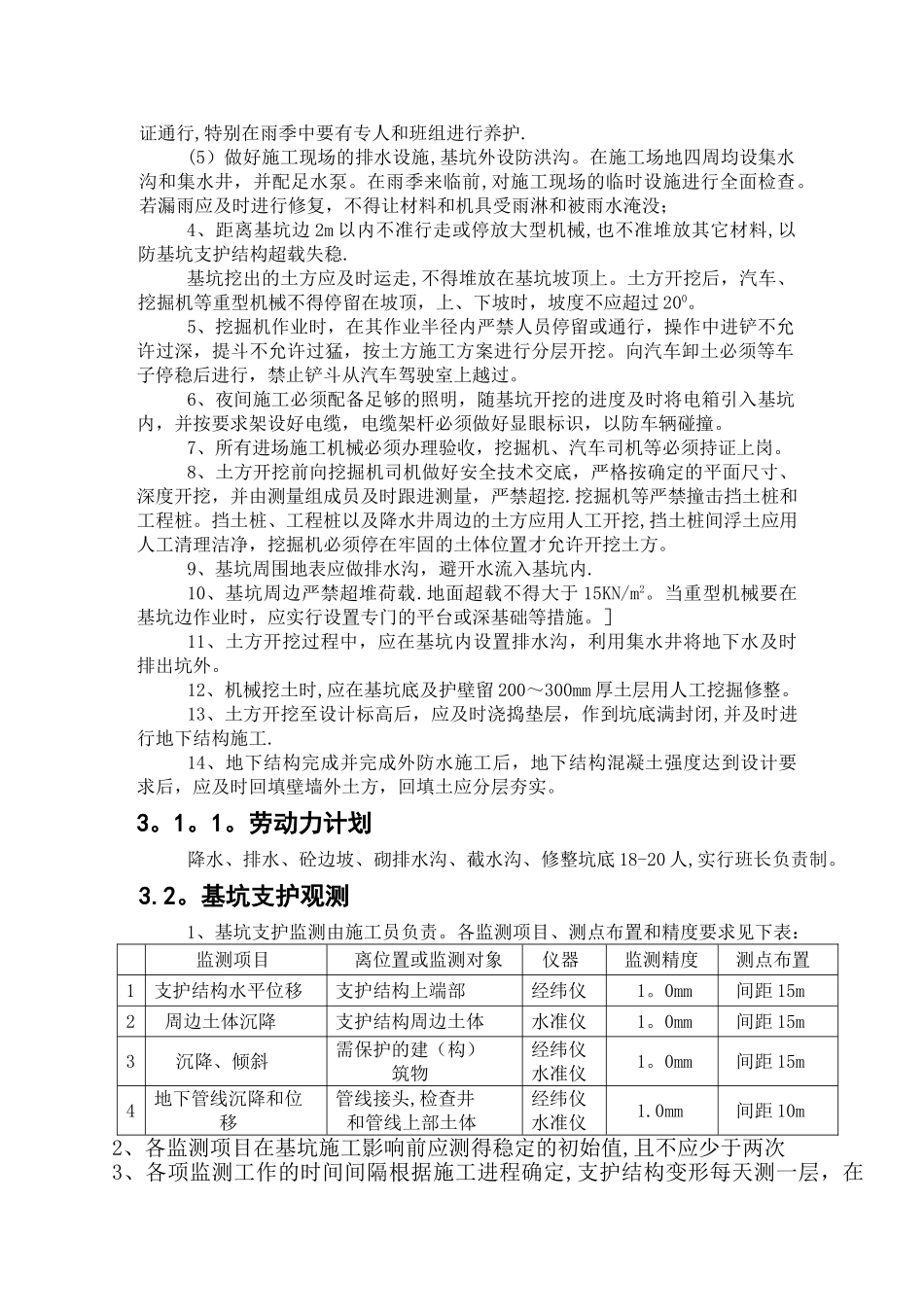

施工流程土方分层分段开挖 坡面砼护
