遵义市汇川区芝麻镇污水处理工程土石方工程专项施工方案中国铁建十八局集团芝麻镇污水处理工程项目部2024 年 10 月 1 日一、编制依据1、以上海一环环保工程有限公司关于遵义市汇川区芝麻镇污水处理工程设计图纸作为本方案编制的基础

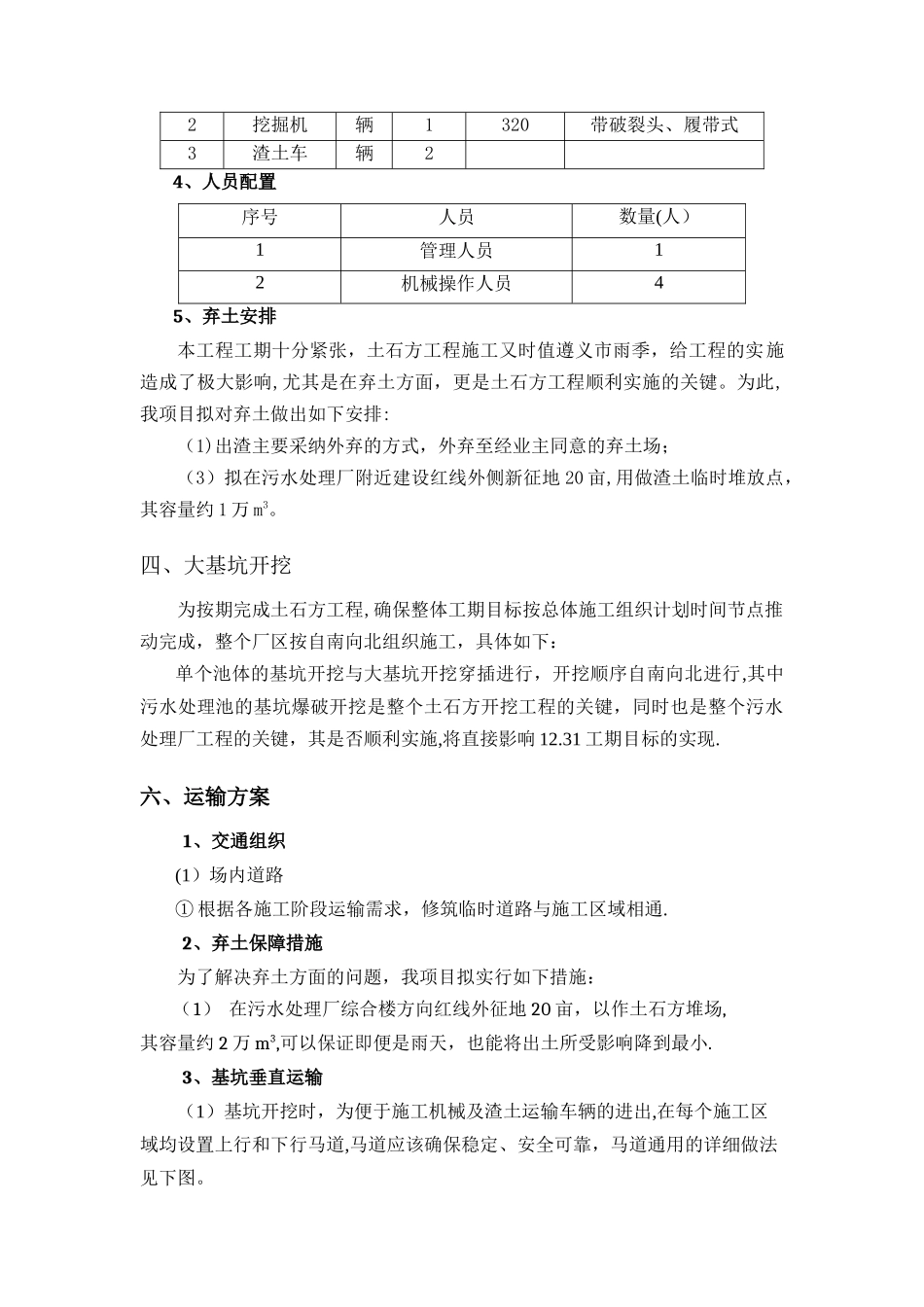

2、严格根据中国铁建十八局第三工程有限公司芝麻镇污水处理工程项目部的关于工程进度、质量、安全及文明施工的各项要求进行编制
3、《建筑地基处理技术法律规范》(JGJ79—2024) 4、《土方与爆破工程施工及验收法律规范》(GB50201—2024)二、工程概况1、工程简介污水处理厂工程位于遵义市汇川区芝麻镇
本期设计污水处理规模为 400吨/日
本期工程包括污水回用水池、终沉池、二沉池、A2/0、调节池、浓缩池、脱水机房、综合楼工程,室外道路景观绿化工程等
本工程设计地面标高为 1067
614m,根据现场勘测,本期工程建设范围内现状地表高程均大于设计高程,土石方工程主要以挖方为主,基本上都为石方,总挖方量约 1 万 m3
进度情况:于 2024 年 10 月 20 日起开挖土石方施工,计划于 2024 年 11 月15 日完成所有土石方工程
三、施工总体部署1、施工阶段划分本工程工期十分紧张,为加快施工进度,我项目根据图纸及现场情况,拟先实行大基坑开挖的方式,即对主要池体基坑开挖
(1)大基坑开挖,主要池体区域内整体开挖至标高 1061
7m(,基坑放坡为 1:0
2、施工方法(1)本工程土石方开挖拟采纳石方控制爆破(局部机械破裂)、土方机械开挖的方式进行
主要流程:土层挖运→石方爆破(爆破手续未完善前采纳破裂机破裂)→石方破裂挖运……以此类推
(2)高压线部位:在沿高压线路及电线杆外 20m 采纳爆破方式,20m 之内采纳液压破裂锤进行机械破裂开挖,以保证高压电线杆及线路的安全
机械破裂的范围详见下图:(3)本工程边坡实行预留保护层的开挖措
