城市地下管线工程勘察的基本要求1)勘察前需掌握的资料城市管线工程勘察一般进行一次性详勘
勘察前应收集的主要资料以及现场踏勘的主要工作: (1)管线的设计图及技术说明资料
(2)相应比例尺的地形图
(3)测区及其临近测量点的坐标和高程
(4)管线类型、基底高程、管径(或断面尺寸)、输送方式、设计示意图和可能实行的施工方案以及地下埋设物分布概况等
(5)察看测区的地物、地貌、交通和地下管线分步出露情况、地球物理条件及各种可能的干扰因素
2)勘察的主要内容和要求城市管线工程勘察要求查明沿线各地段的地质、地貌、地质结构特征、各类岩层、土层的性质及其空间分布,对管线地基进行工程地质评价,为地基基础和穿越工程设计、地基处理与加固、不良地质现象的防治、施工开挖与排水设计等提供工程地质依据和必要的设计参数,并对可能出现的岩土工程问题提出治理措施和建议
需要通过勘察和设计解决的主要岩土工程问题如下: (1)当管线穿越软弱地基与坚实地基变界部位时,需判明由于地基差异沉降而导致管线损坏的可能性
(2)选择确定软弱地基和振动液化地层适宜的处理与加固方案
(3)当管线穿越河流、沟谷地段时,应查明河床、岸坡的地层结构等,并对河床、岸坡冲刷和稳定性做出评价,提出穿越方案建议和措施
(4)查明施施工场地段的岩土分布状态、水文地质条件,提供可能采纳的施工方法的设计、施工所需要的计算参数和依据
(5)地下水位高,并对工程有影响的地段,需选择确定适宜的排水方法(排水井、井点或深并泵排水),对可能产生流砂、潜蚀、管涌等问题的防治落实措施
(6)判明环境水和土对管材的腐蚀性,必要时实行相应的防腐措施
3)勘探孔的布置要求勘探孔的布置原则: (1)勘探孔应沿管线中线布置,当条件不允许时,勘探孔可适当移位

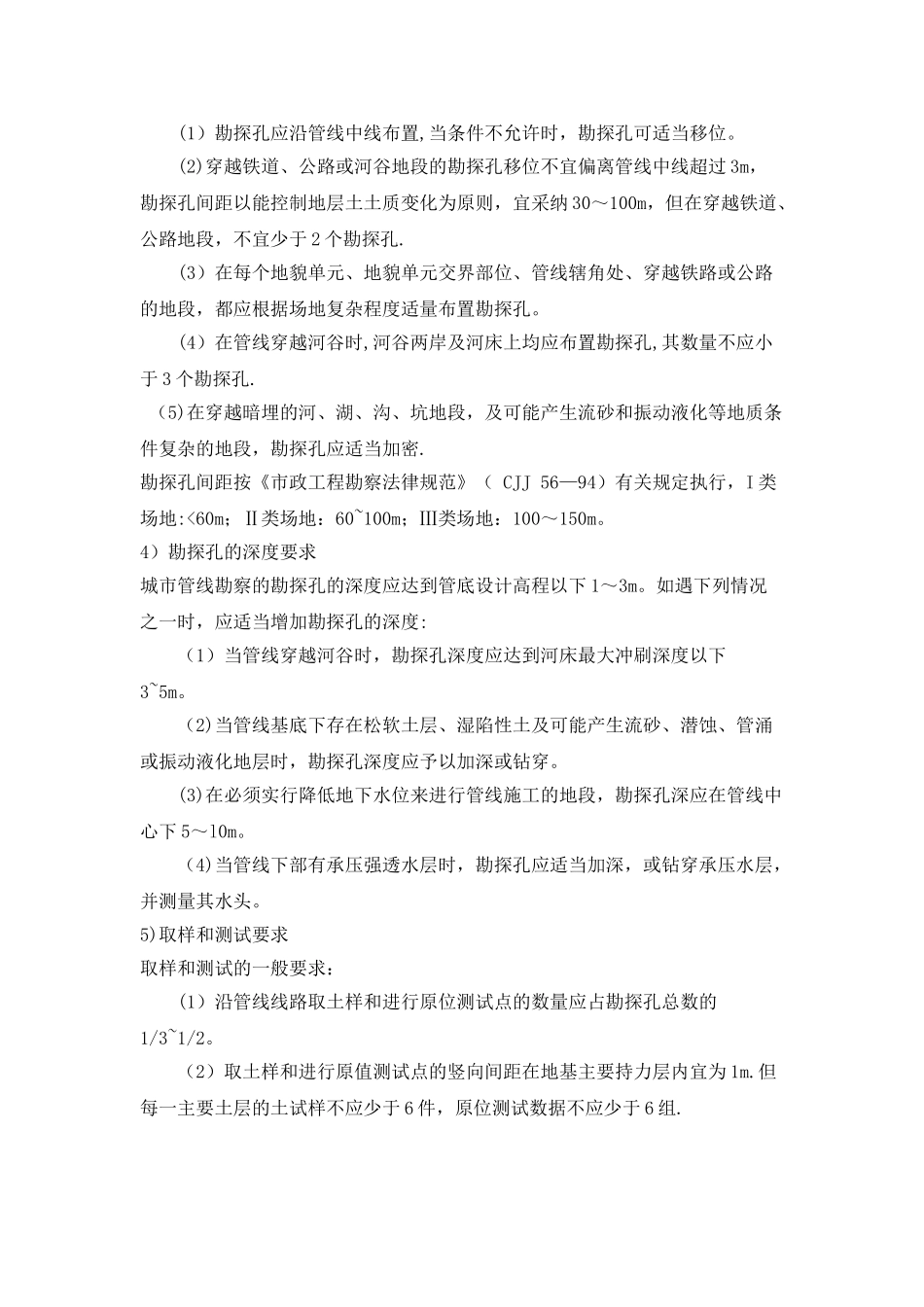

(2)穿越铁道、公路或河谷地段的勘探孔移位不宜偏离管线中线超过 3m,勘探孔间距以能控制地层土
