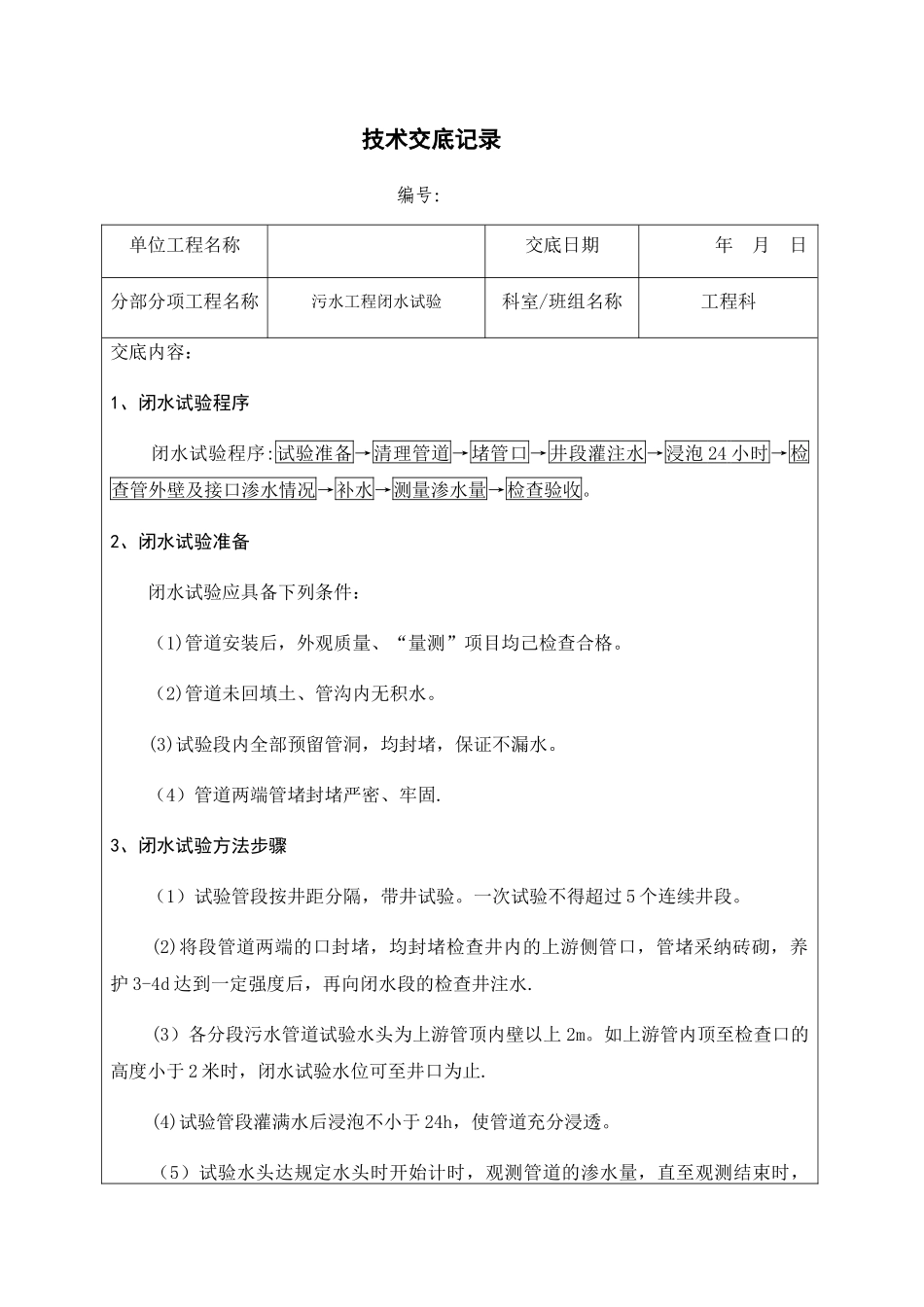

技术交底记录 编号:单位工程名称交底日期年 月 日分部分项工程名称污水工程闭水试验科室/班组名称工程科交底内容:1、闭水试验程序闭水试验程序:试验准备→清理管道→堵管口→井段灌注水→浸泡 24 小时→检查管外壁及接口渗水情况→补水→测量渗水量→检查验收。2、闭水试验准备闭水试验应具备下列条件:(1)管道安装后,外观质量、“量测”项目均己检查合格。(2)管道未回填土、管沟内无积水。(3)试验段内全部预留管洞,均封堵,保证不漏水。(4)管道两端管堵封堵严密、牢固.3、闭水试验方法步骤 (1)试验管段按井距分隔,带井试验。一次试验不得超过 5 个连续井段。(2)将段管道两端的口封堵,均封堵检查井内的上游侧管口,管堵采纳砖砌,养护 3-4d 达到一定强度后,再向闭水段的检查井注水.(3)各分段污水管道试验水头为上游管顶内壁以上 2m。如上游管内顶至检查口的高度小于 2 米时,闭水试验水位可至井口为止.(4)试验管段灌满水后浸泡不小于 24h,使管道充分浸透。(5)试验水头达规定水头时开始计时,观测管道的渗水量,直至观测结束时,应不断地向试验管段内补水,保持试验水头恒定。渗水量的观测时间不得小于 30min.(6)管道闭水试验时,应进行外观检查,不得有漏水现象,实测渗水量小于或等于规定的允许渗水量,管道闭水试验为合格:4、渗水量的计算污水管管材采纳高密度聚乙烯双壁波纹管(di500mm),化学建材管道的实测渗水量应小于或等于按下式计算的允许渗水量(根据给水排水管道工程施工及验收法律规范《GB50268—2024》): q=0。0046Di式中 q——允许渗水量(m3/24h·km); Di——管道内径(mm)。根据公式计算允许渗水量为:q=0。0046Di =0。0046*500=2。3(m3/24h·km)实测渗水量按下式计算(根据给水排水管道工程施工及验收法律规范《GB50268-2024》):q= W/(T×L)其中:q为实测渗水量(L/(min . m))W 为补水量(L)T 为观测时间(min)L 为段长(m)实测渗水量应小于或等于规定的允许渗水量 2.3(m3/24h·km).5、闭水试验过程中,填写《闭水试验记录表》。工程名称试验日期年 月 日桩号及地段管道内径(mm)管材种类接口种类试验段长度(m)试验段上游设计水头(m)试验水头(m)允许渗水量[m3/(24h·km)]渗水量测定记录次数观测起始时间 t1 观测结束时间 t2恒压时间T(min)恒压时间内补入的水量 W(L)实测渗水量 q[L/(min·m)]折合平均实测渗水量 [m3/(24h·km)]外观记录评语6、安...
