电力建设第二工程企业作业指导书编号:T320-EL-444-002版本号:1
1状态:执行蓄电池安装作业指导书 编 制: 日期
10 审 核: 日期
10 工 程 部: 日期
1 1 质 保 部: 日期
10 安 环 部: 日期
10 批 准: 日期
1 2 生效日期: 09 月 13 日 电厂二期工程(2×900MW)#6 标段蓄电池安装作业指导书编号:T320-EL-444-002版本号:1

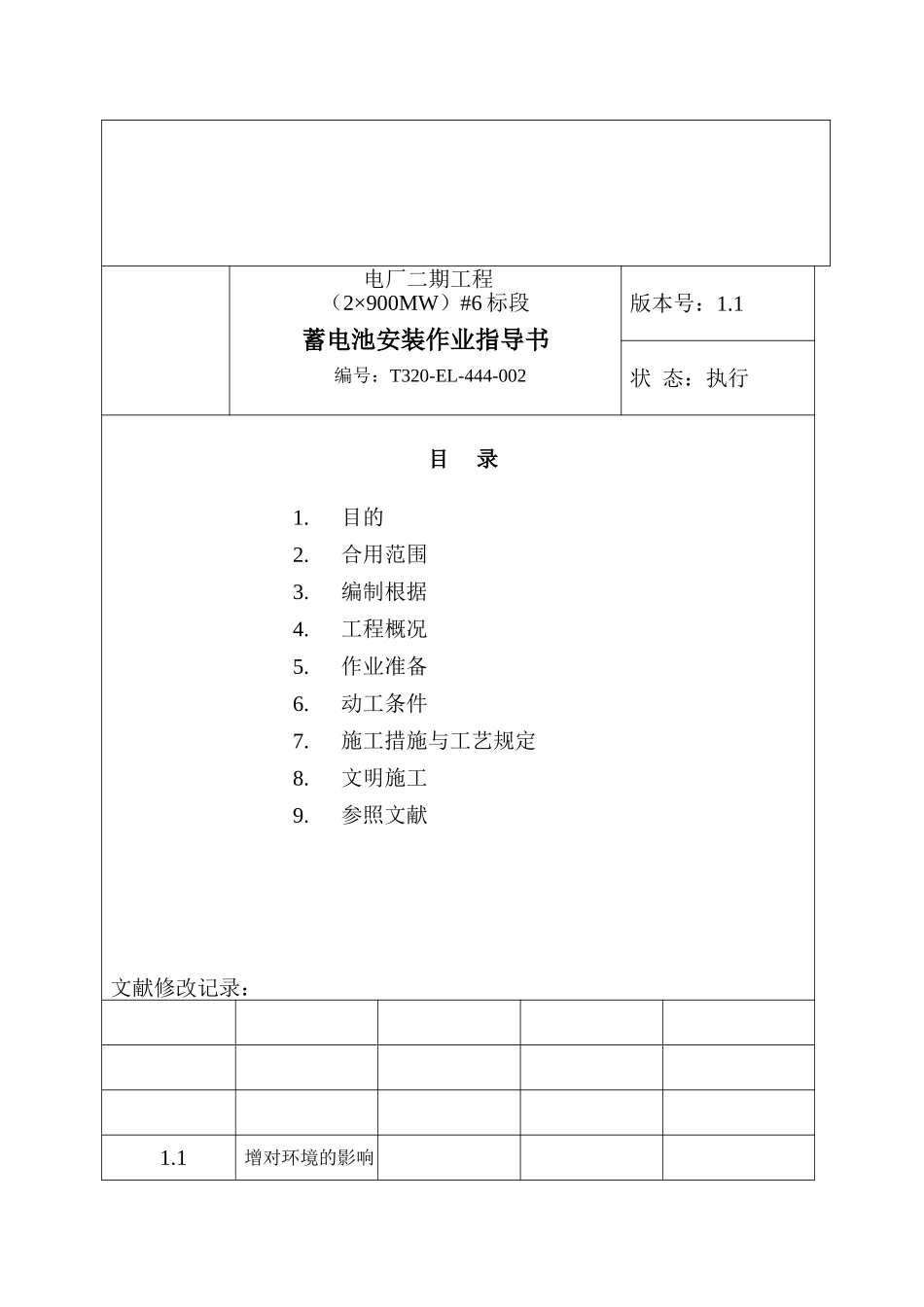

1状 态:执行目 录1
施工措施与工艺规定8
参照文献文献修改记录:1
1增对环境的影响1
0创立版本号修改阐明修改人审核人同意人1目的为了保证**电厂二期工程(2×900MW)#6 标段 110V 及 220V 蓄电池安装工程的施工质量,增进工程施工技术水平的提高,保证蓄电池安装时的安全
2合用范围合用于**电厂二期工程(2×900MW)#6 标段范围内 110V 及 220V 蓄电池安装工程
3编制根据3
1《火电施工质量检查及评估原则》(电气篇) (1984 年版)3
2《电力建设安全工作规程》 (火力发电厂部分)3
3SIEMENS 蓄电池施工图纸及安装手册3
4经业主工程师确认的设计变更等有效文献4工程概况本工程所安装蓄电池包括一组 220V 蓄电池,108 只 2500Ah;两组 110V 蓄电池,每组 54 只 600Ah
均布置在控制楼内 8
5作业准备5
1文献资料准备齐全
2参与施工人员必须熟悉施工图纸和设备安装工艺及原则,并熟知现场应急处理措施
3施工工、器具及材料准备:电动卷扬机或葫芦(5 吨) 一台 大力士(3 吨) 两台钢丝绳(3 吨,3 米) 四根 力矩扳手(20-100Nm) 两把 力矩扳手(5-25Nm)
