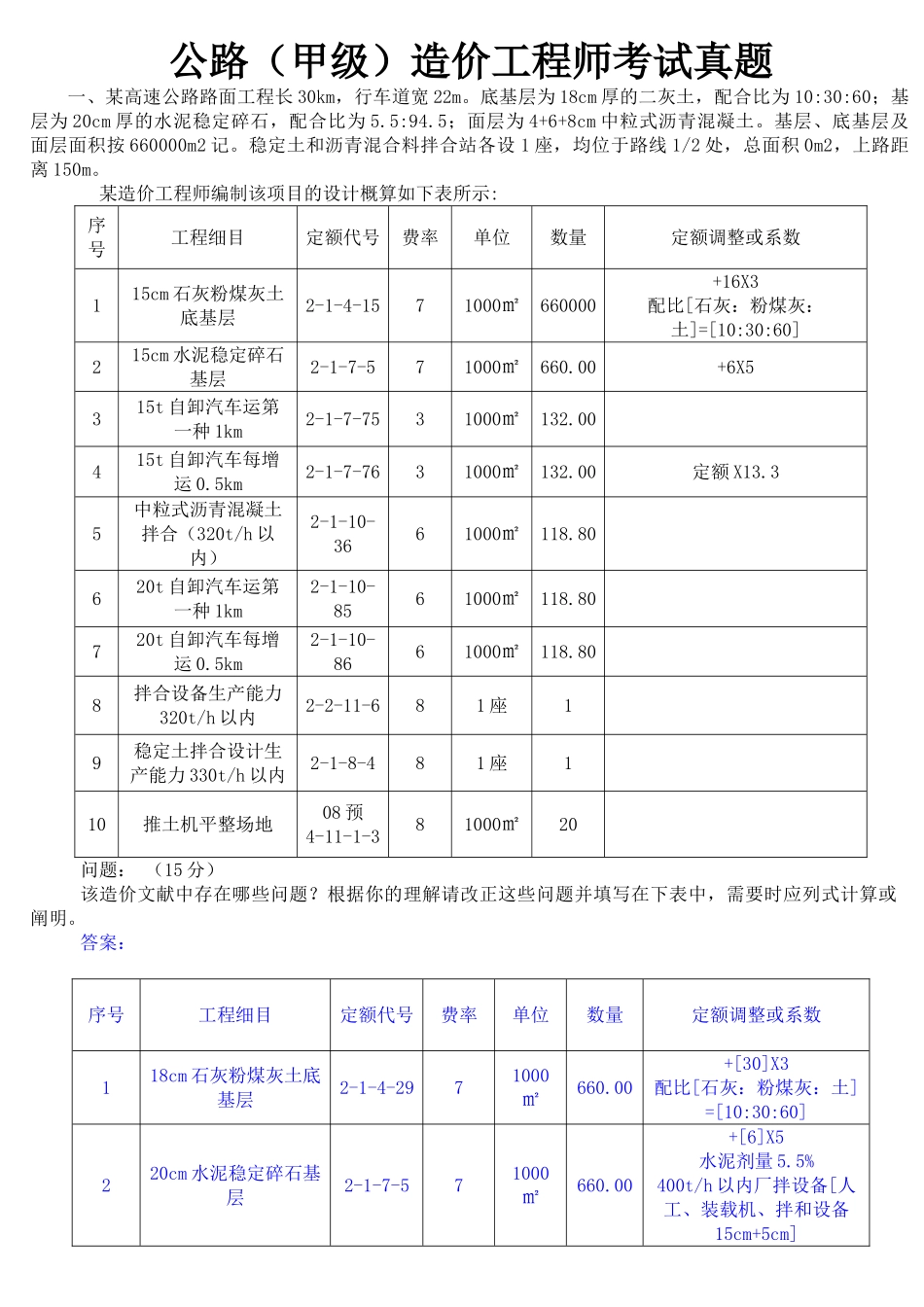

公路(甲级)造价工程师考试真题 一、某高速公路路面工程长 30km,行车道宽 22m。底基层为 18cm 厚的二灰土,配合比为 10:30:60;基层为 20cm 厚的水泥稳定碎石,配合比为 5.5:94.5;面层为 4+6+8cm 中粒式沥青混凝土。基层、底基层及面层面积按 660000m2 记。稳定土和沥青混合料拌合站各设 1 座,均位于路线 1/2 处,总面积 0m2,上路距离 150m。 某造价工程师编制该项目的设计概算如下表所示:序 号工程细目定额代号费率单位数量定额调整或系数115cm 石灰粉煤灰土底基层2-1-4-1571000㎡660000+16X3配比[石灰:粉煤灰:土]=[10:30:60]215cm 水泥稳定碎石基层2-1-7-571000㎡660.00+6X5315t 自卸汽车运第一种 1km2-1-7-7531000㎡132.00415t 自卸汽车每增运 0.5km2-1-7-7631000㎡132.00定额 X13.35中粒式沥青混凝土拌合(320t/h 以内)2-1-10-3661000㎡118.80620t 自卸汽车运第一种 1km2-1-10-8561000㎡118.80720t 自卸汽车每增运 0.5km2-1-10-8661000㎡118.808拌合设备生产能力320t/h 以内2-2-11-681 座19稳定土拌合设计生产能力 330t/h 以内2-1-8-481 座110推土机平整场地08 预4-11-1-381000㎡20问题: (15 分)该造价文献中存在哪些问题?根据你的理解请改正这些问题并填写在下表中,需要时应列式计算或阐明。答案:序号工程细目定额代号费率单位数量定额调整或系数118cm 石灰粉煤灰土底基层2-1-4-2971000㎡660.00+[30]X3配比[石灰:粉煤灰:土]=[10:30:60]220cm 水泥稳定碎石基层2-1-7-571000㎡660.00+[6]X5水泥剂量 5.5%400t/h 以内厂拌设备[人工、装载机、拌和设备15cm+5cm]315t 自卸汽车运第一种 1km2-1-7-7531000m3132.00415t 自卸汽车每增运0.5km2-1-7-7731000mm3132.00定额 X135中粒式沥青混凝土拌合(320t/h 以内)2-2-10-3661000m3118.80定额 X1.02620t 自卸汽车运第一种 1km2-2-10-8531000m3118.80720t 自卸汽车每增运0.5km2-2-10-8731000m3118.80定额 X138沥青料拌和设备生产能力 320t/h 以内2-2-11-681 座19稳定土拌和设备生产能力 330t/h 以内2-1-8-581 座110推土机平整场地预4-11-1-381000㎡20111、稳定土及沥青混凝土的综合平均运距:(15*7.5+15*7.5)/30+0.15=7.65km,则按 7.5km 考虑。2、水泥稳定碎石数量:660000*0.2=13m3拌和设备按 330t/h 考虑,运用系数按 0.8 考虑,每日工作时间按 8 小时考虑,工作时间按 6 个月考虑,则拌和设备需要量为:13*...
