沟槽土石方开挖施工方案

沟槽土石方开挖施工方案_第1页
1/2
沟槽土石方开挖施工方案_第2页
2/2

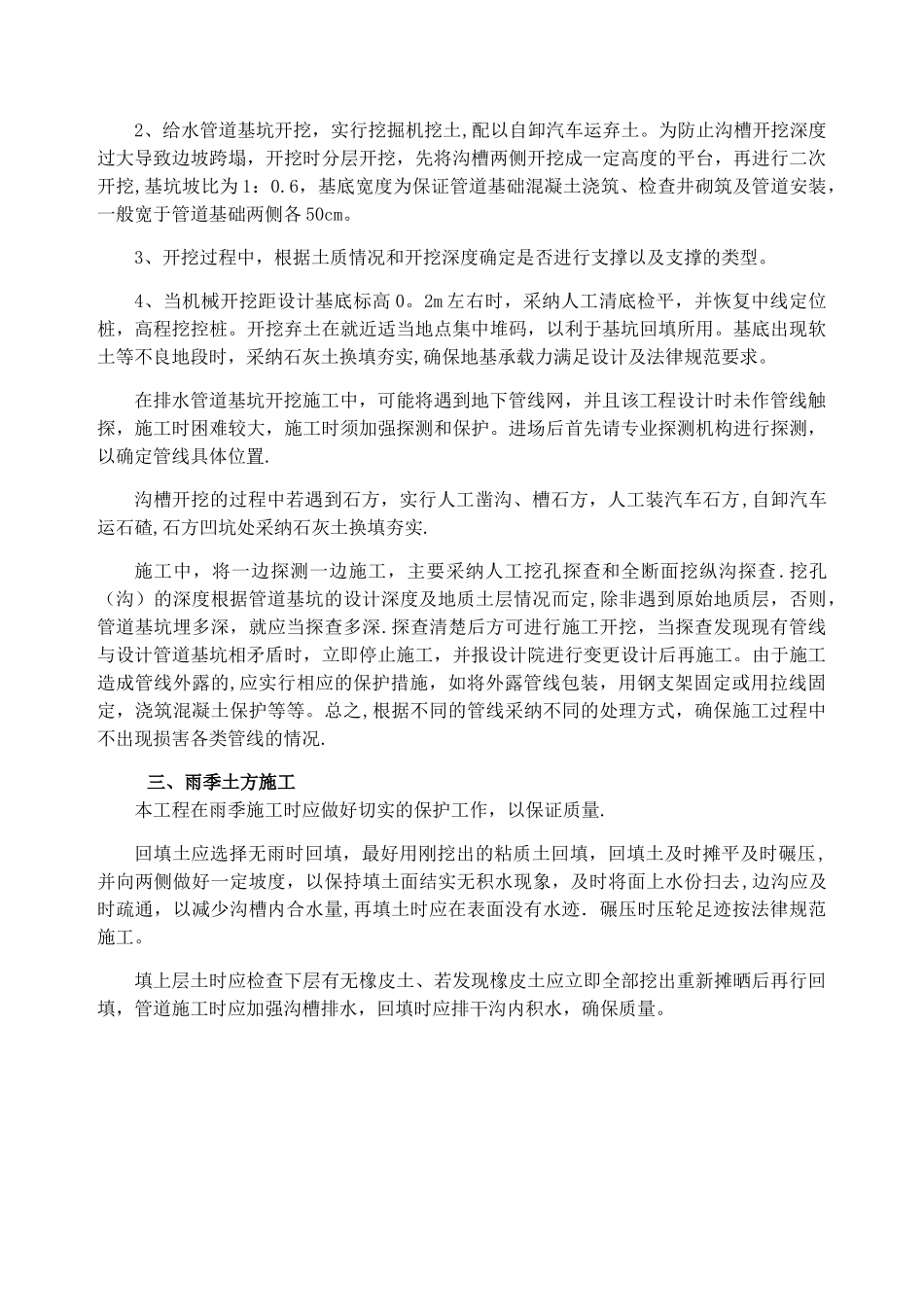

沟槽土石方开挖施工方案一、挖沟槽土基施工前准备工作开工前,在全面熟悉设计文件交底的基础上,进行现场核对和施工调查,发现问题应及时根据有关程序提出修改意见并报请变更设计。施工前调查的内容:1。工程范围内的地形、地质、水文和地面排水情况等;2。工程范围内的交通和地上、地下构筑物及公用管线情况;3.施工现场的供水、供电、设电讯备及场内外运输线路,生产和生活设施的设置地点等情况;4。沿线附近可供取土的地点和有关情况;5.沿线附近可供排水的沟渠和涵管等情况;6。施工现场附近测量标志及需要保护植物和构造物等情况。7、开挖组织实施方案(1)根据现场收集到的情况、核实的工程数量,按工期要求、施工难易程度和人员、设备、材料准备情况,编制实施性的施工组织设计,并报监理工程师审批,经批准同意后即提出开工报告,获批准后开工.(2)场地清理工作。这是施工前必须做的一项非常主要的工作,内容包括:对用地范围内的既有房屋、道路、河沟、通讯、电力设施、上下水道、坟墓及其它建筑物,协助有关单位事先拆迁或改造;对于路基附近的危险建筑物予以适当加固,对文物古迹妥善保护。路基用地范围内的树木、灌木丛等均在施工前砍伐或移植清理,并将树根全部挖除,将坑穴填土夯实。根据图纸要求进行放样,编制施工预算,对准备用作填料的土进行土工试验等。(3)做好排水设施.事先做好截水沟、排水沟等排水及防渗设施,特别是雨季施工更要加强这方面工作。施工中各施工层表面不应有积水,表面应做成 2%~4%的横坡。雨季施工或因故中断施工时,将施工层表面及时修理平整并压实。二、沟槽土石方开挖1、根据设计断面,管线沟槽开挖属于长条形开挖。故开挖时拟采纳沟端方法施工,即反铲挖掘机停于沟端后退挖土,同时配合人工挖土。开挖机械采纳履带式挖掘机,堆土方式为一侧堆土,一侧为施工便道。堆土范围在距沟槽上口边 1.5m 外,以保持边坡稳定.考虑土方平衡,堆土不超过限高,当一侧堆土不能满足要求时,将开挖余土转运至指定弃土料场堆放。沟槽开挖时表土的堆放应设专门的堆场,以留作绿化带回填用土。2、给水管道基坑开挖,实行挖掘机挖土,配以自卸汽车运弃土。为防止沟槽开挖深度过大导致边坡跨塌,开挖时分层开挖,先将沟槽两侧开挖成一定高度的平台,再进行二次开挖,基坑坡比为 1:0.6,基底宽度为保证管道基础混凝土浇筑、检查井砌筑及管道安装,一般宽于管道基础两侧各 50cm。3、开挖过程中,根据土质情况和开挖深度确定是否进行...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

沟槽土石方开挖施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
