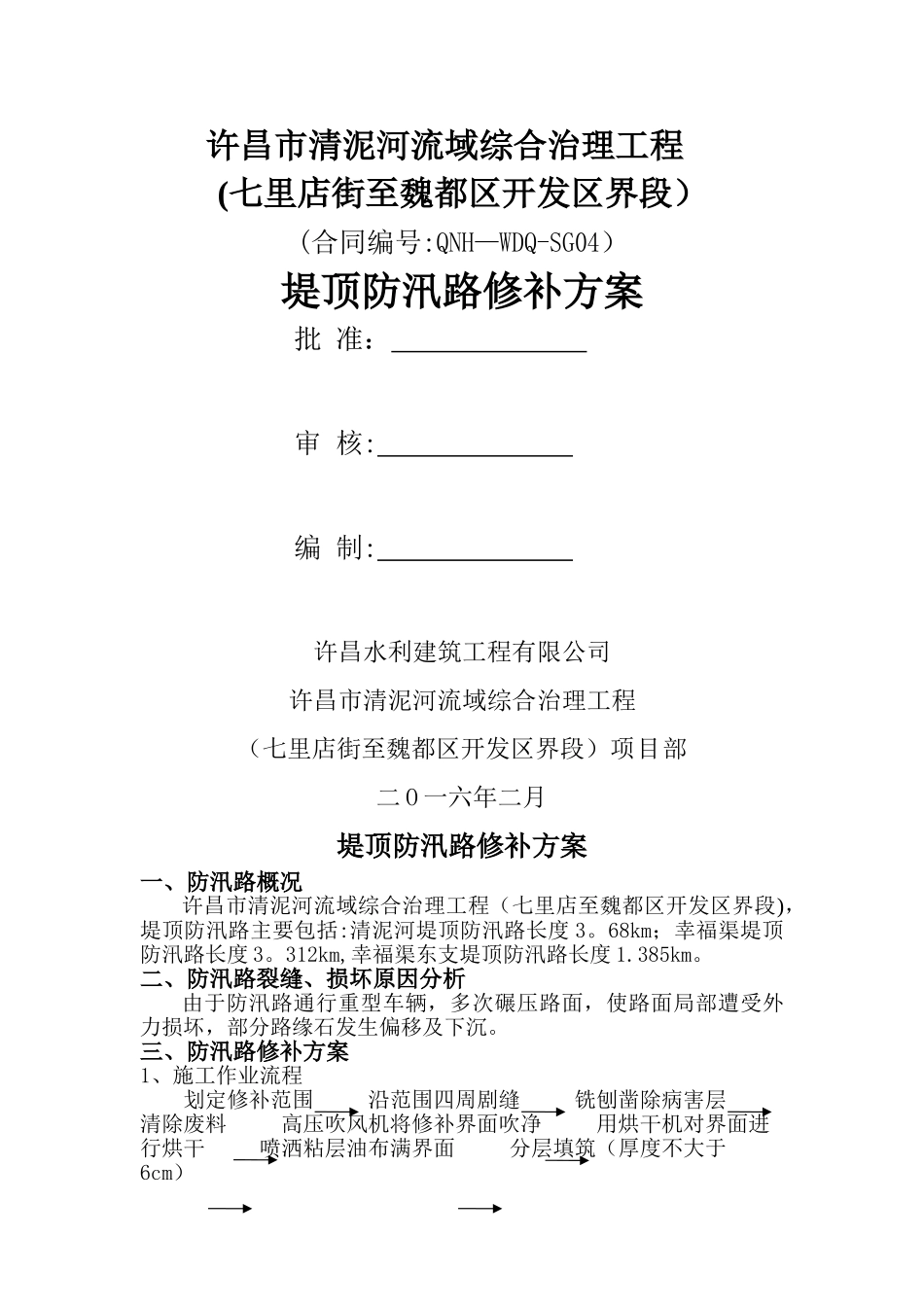

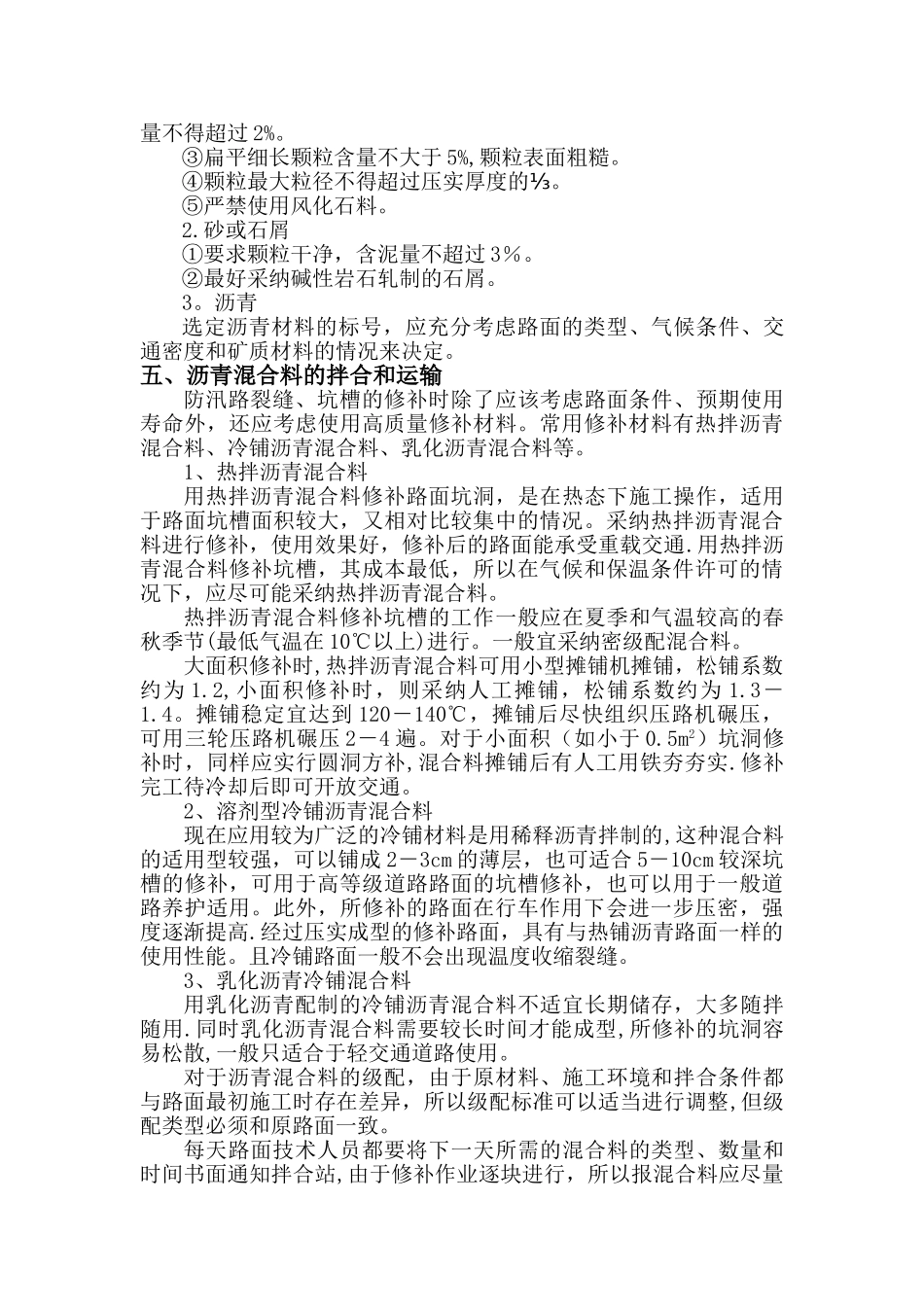

许昌市清泥河流域综合治理工程(七里店街至魏都区开发区界段)(合同编号:QNH—WDQ-SG04)堤顶防汛路修补方案 批 准: 审 核: 编 制: 许昌水利建筑工程有限公司许昌市清泥河流域综合治理工程(七里店街至魏都区开发区界段)项目部二 O 一六年二月堤顶防汛路修补方案一、防汛路概况许昌市清泥河流域综合治理工程(七里店至魏都区开发区界段),堤顶防汛路主要包括:清泥河堤顶防汛路长度 3。68km;幸福渠堤顶防汛路长度 3。312km,幸福渠东支堤顶防汛路长度 1.385km。二、防汛路裂缝、损坏原因分析由于防汛路通行重型车辆,多次碾压路面,使路面局部遭受外力损坏,部分路缘石发生偏移及下沉。三、防汛路修补方案1、施工作业流程 划定修补范围 沿范围四周剧缝 铣刨凿除病害层 清除废料 高压吹风机将修补界面吹净 用烘干机对界面进行烘干 喷洒粘层油布满界面 分层填筑(厚度不大于6cm) 分层碾压或夯实(压实度≥98%) 用乳化沥青四周接缝以防水 冷却道 50℃以下放行.2、划定修补范围 先进行防汛路路面病害现场调查,对防汛路存在病害段的桩号、路面标高、病害范围、产生结构破坏的程度、原因等作全面的了解和详细记录,并严格根据这些数据指导施工.3、防汛路的修补实行局部挖补及机械铣刨两种方式进行.(1)局部挖补局部挖补适用于沥青路面龟裂、松散程度较小的路段,可采纳人工挖凿、人工摊铺。首先用校正的三米直尺沿损坏部分扩大 10cm 用粉笔画线(包括周边形成的龟裂、网裂部分),线框必须呈长方形或矩形,且最小面积不应小于 0。04 ㎡,同时线框必须保持与路中线平行或垂直。用切割机沿画线位置进行切割,禁止用铁镐直接进行。深度根据路面厚度而定,一般不小于 4cm。人工凿除画线内的面层损坏部分,深度至坚实稳定的底面,但不应小于 4cm。槽壁必须保持垂直,槽底要平整.凿除时最好在中午或下午进行,此时因路表温度高,容易凿除且不易破坏周边好的路面。最后清除坑槽内凿除的旧油皮和尘土等。(2)机械铣刨当路面出现大面积裂缝、沉陷病害时,应采纳铣刨机铣刨路面,重新铺筑面层.铣刨机铣刨操作程序为:根据路面铣刨的范围,呈矩形画线,且尽可能与路面中心平行。铣刨的宽度一般采纳铣刨机铣刨宽度的倍数,长度不宜小于 3m。铣刨深度以 3~7cm 为宜,铣刨面应平整。铣刨后,底面凡已松动的原沥青粒块应予挖除,底面如为光滑的表面(如旧路面)则应予凿毛,局部低洼出用沥青混合料填平,夯实.铣刨时,应边铣刨边清扫路渣,便...
