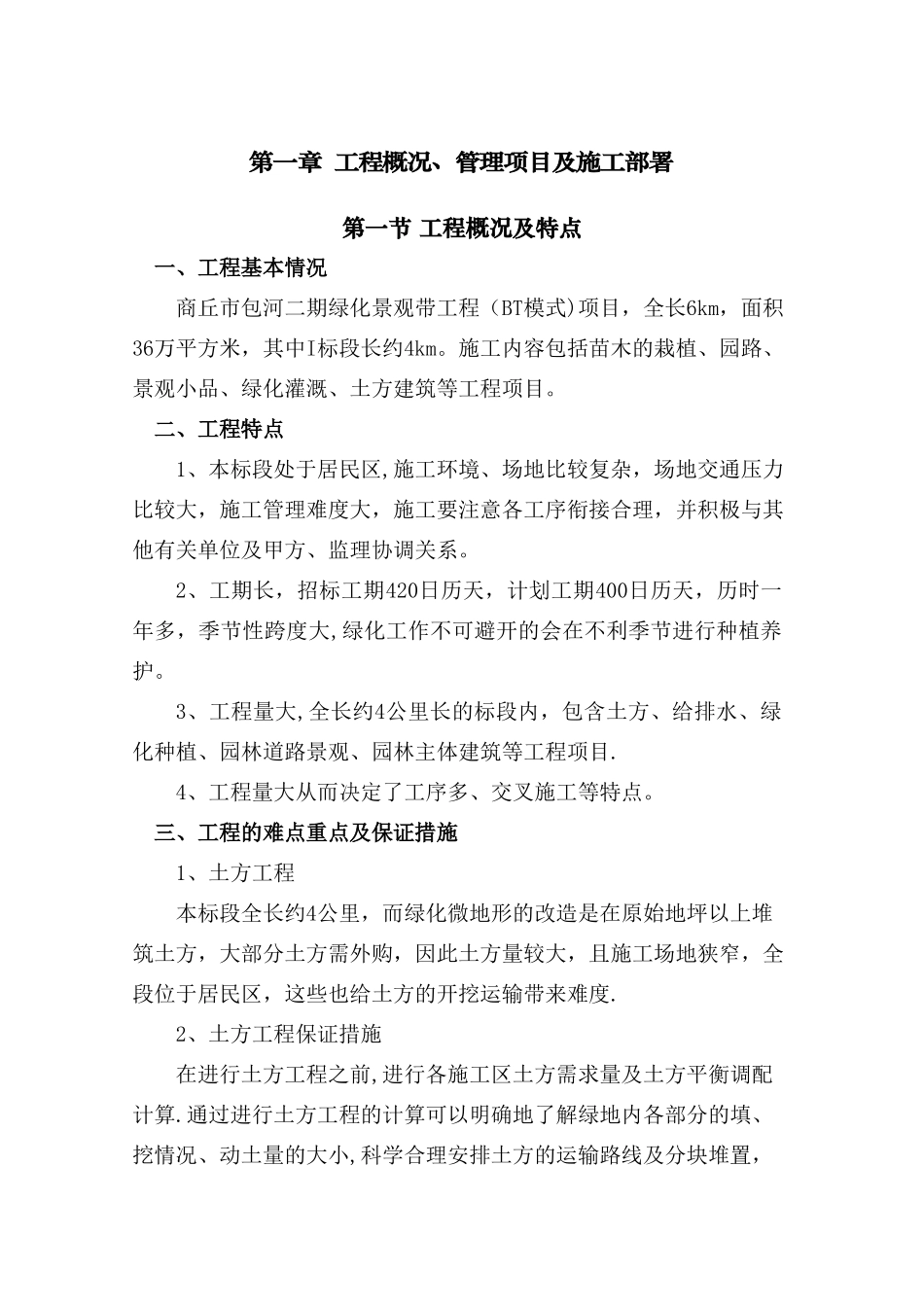

第一章 工程概况、管理项目及施工部署第一节 工程概况及特点 一、工程基本情况 商丘市包河二期绿化景观带工程(BT模式)项目,全长6km,面积36万平方米,其中I标段长约4km
施工内容包括苗木的栽植、园路、景观小品、绿化灌溉、土方建筑等工程项目
二、工程特点1、本标段处于居民区,施工环境、场地比较复杂,场地交通压力比较大,施工管理难度大,施工要注意各工序衔接合理,并积极与其他有关单位及甲方、监理协调关系
2、工期长,招标工期420日历天,计划工期400日历天,历时一年多,季节性跨度大,绿化工作不可避开的会在不利季节进行种植养护
3、工程量大,全长约4公里长的标段内,包含土方、给排水、绿化种植、园林道路景观、园林主体建筑等工程项目
4、工程量大从而决定了工序多、交叉施工等特点
三、工程的难点重点及保证措施1、土方工程本标段全长约4公里,而绿化微地形的改造是在原始地坪以上堆筑土方,大部分土方需外购,因此土方量较大,且施工场地狭窄,全段位于居民区,这些也给土方的开挖运输带来难度
2、土方工程保证措施 在进行土方工程之前,进行各施工区土方需求量及土方平衡调配计算
通过进行土方工程的计算可以明确地了解绿地内各部分的填、挖情况、动土量的大小,科学合理安排土方的运输路线及分块堆置,正确掌握临时堆放各分块的土方用量,减少二次调运
合理安排施工计划和施工程序,做到土方的有序流动,提高工作效率,从而缩短工期,节约投资
土方施工中注意排水畅通,整个施工区域必须合理安排好地表水和地下水的排放系统
结合总体排水系统,应在各种便道的两侧,土丘的坡脚等处,布置明沟和集水井,并用潜水泵和泥浆泵,将水排放至总体排水系统内,现场不能有明显积水现象
3、园路及广场的铺装工程本工程休憩广场面积大,园路多且长,设计基本为花岗岩块料的铺装,致使铺装工程量大
4、铺装工程保证措施 施工前认真计算铺装工程量,依据进
