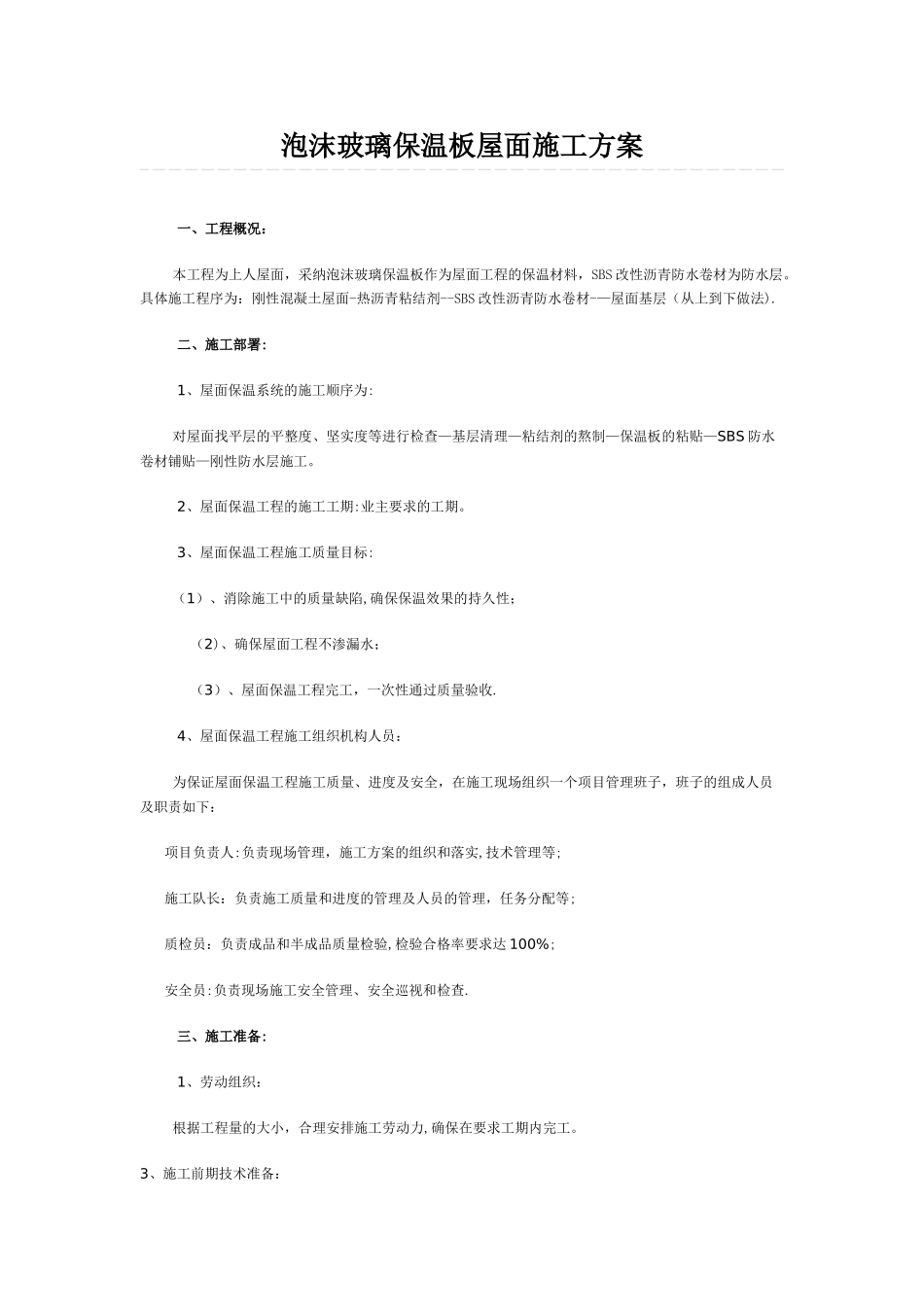

泡沫玻璃保温板屋面施工方案 一、工程概况: 本工程为上人屋面,采纳泡沫玻璃保温板作为屋面工程的保温材料,SBS 改性沥青防水卷材为防水层。具体施工程序为:刚性混凝土屋面-热沥青粘结剂--SBS 改性沥青防水卷材-—屋面基层(从上到下做法). 二、施工部署: 1、屋面保温系统的施工顺序为: 对屋面找平层的平整度、坚实度等进行检查—基层清理—粘结剂的熬制—保温板的粘贴—SBS 防水卷材铺贴—刚性防水层施工。 2、屋面保温工程的施工工期:业主要求的工期。 3、屋面保温工程施工质量目标: (1)、消除施工中的质量缺陷,确保保温效果的持久性; (2)、确保屋面工程不渗漏水; (3)、屋面保温工程完工,一次性通过质量验收. 4、屋面保温工程施工组织机构人员: 为保证屋面保温工程施工质量、进度及安全,在施工现场组织一个项目管理班子,班子的组成人员及职责如下: 项目负责人:负责现场管理,施工方案的组织和落实,技术管理等; 施工队长:负责施工质量和进度的管理及人员的管理,任务分配等; 质检员:负责成品和半成品质量检验,检验合格率要求达 100%; 安全员:负责现场施工安全管理、安全巡视和检查. 三、施工准备: 1、劳动组织: 根据工程量的大小,合理安排施工劳动力,确保在要求工期内完工。 3、施工前期技术准备: 1)、应对施工图中的细部构造及有关技术要求进行图纸会审; 2)、应根据工程特点及保温材料特性,对施工操作人员进行技术、安全交底。 3)、现场负责人与业主、总包单位、监理单位等一道,对泡沫玻璃保温板粘贴基层面进行交接检查,及时提出和解决基层墙面存在的质量问题。 4、施工时泡沫玻璃保温板的备料、运输及存放 (1)、根据选定的泡沫玻璃保温板规格、型号,工艺要求,结合实际数量及材料损耗,确定备料量. (2)、进场的泡沫玻璃保温板应有专用包装箱包装,运输过程中,应有防震、防潮措施,装卸时应轻拿轻放,防止机械和人为损伤.泡沫玻璃保温板应按规格堆放在坚实平整、干燥的室内。施工前,根据工程具体情况绘制保温板布置图. (3)、根据设计选定的保温板的厚度和施工节点(或我公司设计的保温系统等)进行施工,当实际施工和设计有矛盾时,应由设计提供设计变更通知单,并取得业主方的认可,才能进行下一步施工,不得任意更改或替代。 (4)、泡沫玻璃保温板进入现场后,应由工程的监理人员或业主代表根据有关设计及法律规范要求进行验收,验收合格后入库备用。 (5)、泡沫玻璃保温板应存放...
