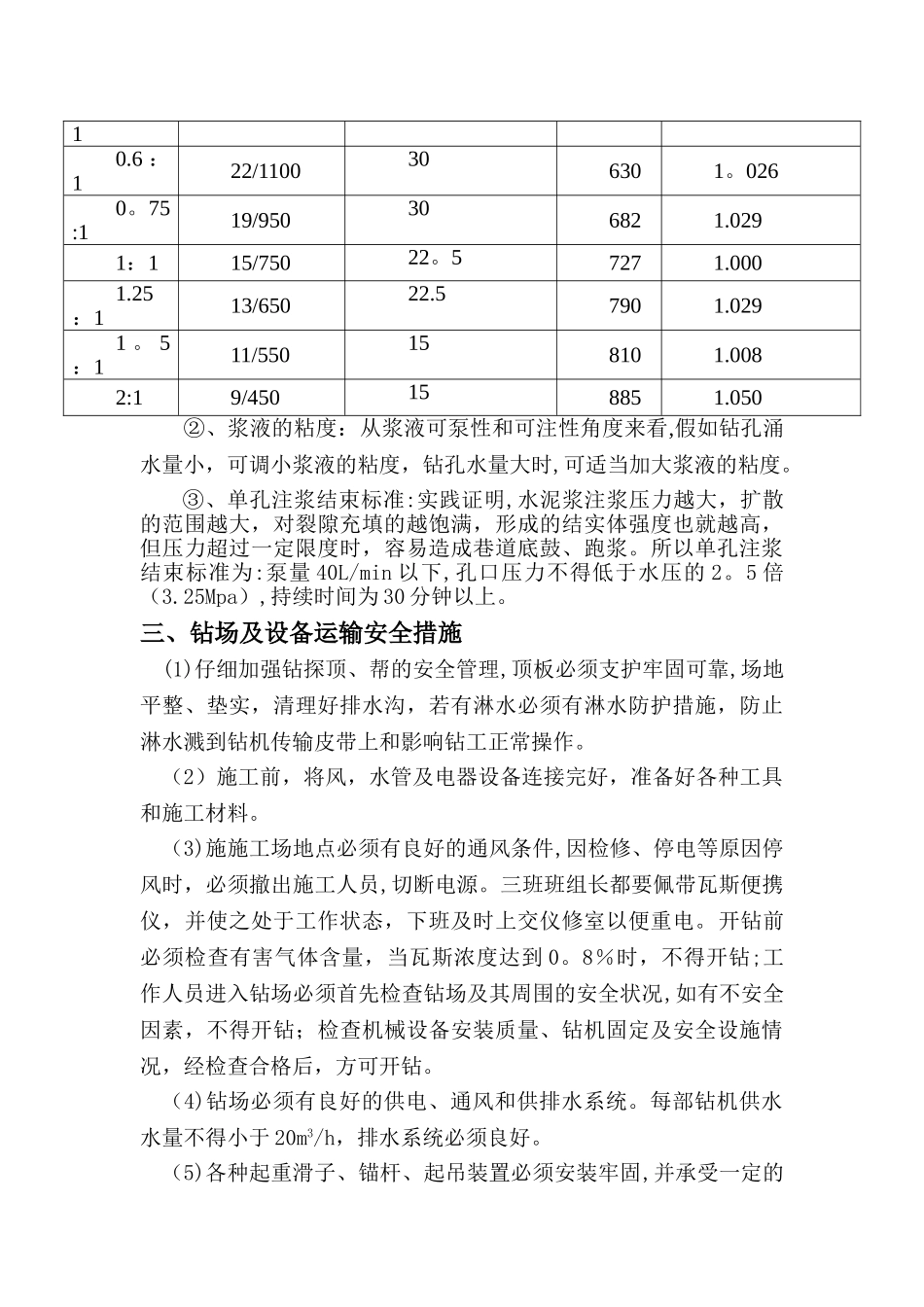

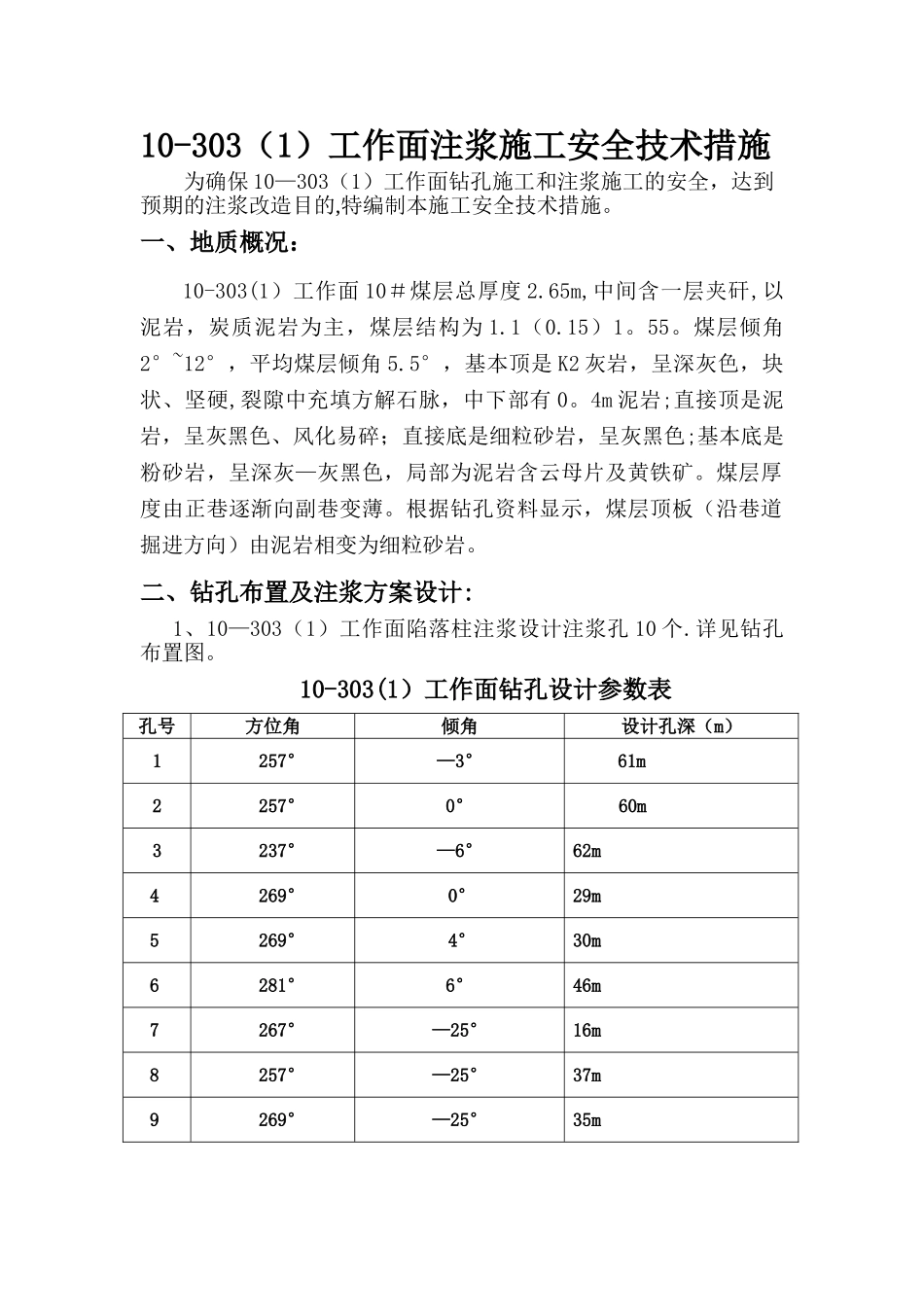

10-303(1)工作面注浆施工安全技术措施为确保 10—303(1)工作面钻孔施工和注浆施工的安全,达到预期的注浆改造目的,特编制本施工安全技术措施
一、地质概况:10-303(1)工作面 10#煤层总厚度 2
65m,中间含一层夹矸,以泥岩,炭质泥岩为主,煤层结构为 1
煤层倾角 2°~12°,平均煤层倾角 5
5°,基本顶是 K2 灰岩,呈深灰色,块状、坚硬,裂隙中充填方解石脉,中下部有 0
4m 泥岩;直接顶是泥岩,呈灰黑色、风化易碎;直接底是细粒砂岩,呈灰黑色;基本底是粉砂岩,呈深灰—灰黑色,局部为泥岩含云母片及黄铁矿
煤层厚度由正巷逐渐向副巷变薄
根据钻孔资料显示,煤层顶板(沿巷道掘进方向)由泥岩相变为细粒砂岩

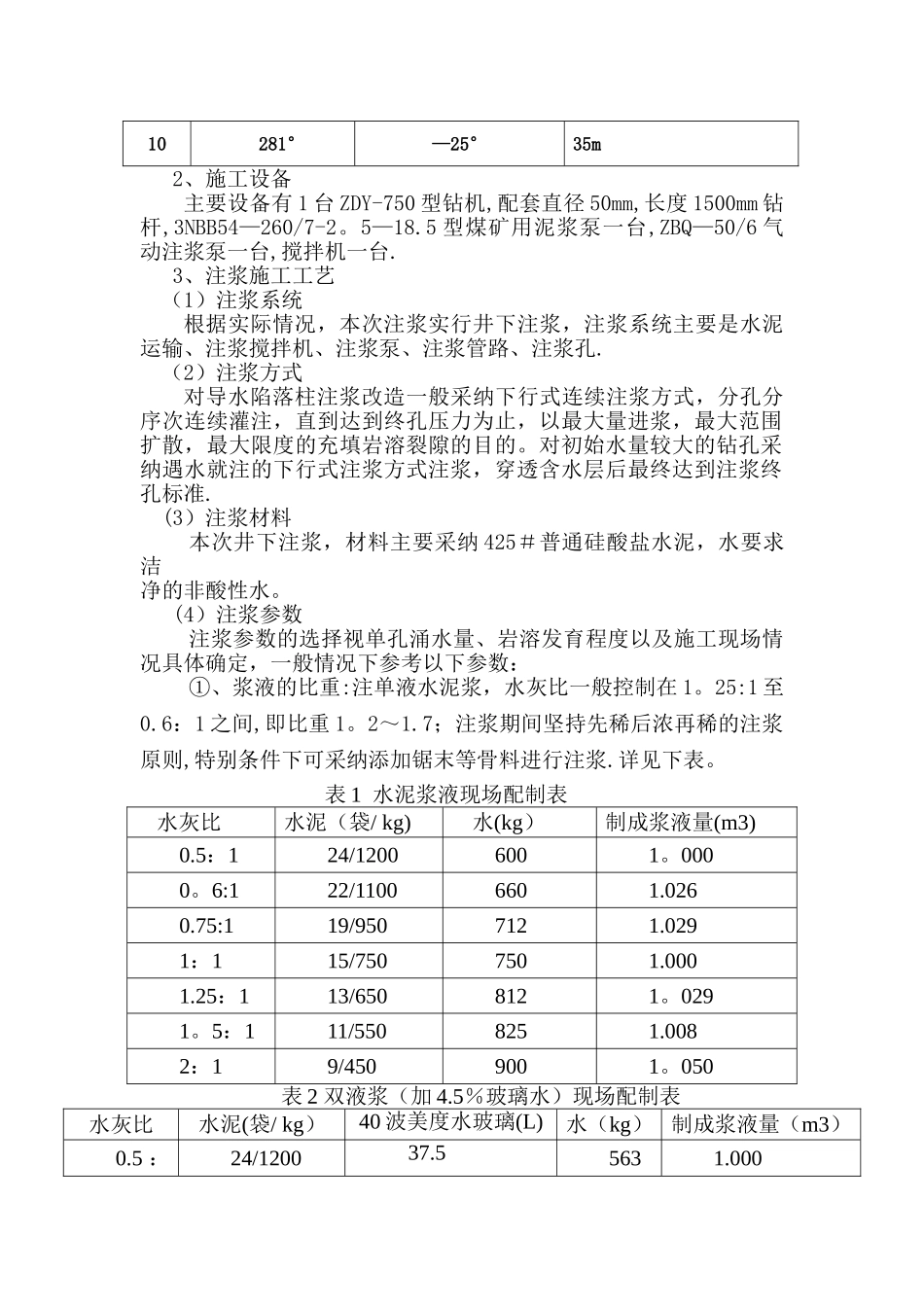

二、钻孔布置及注浆方案设计:1、10—303(1)工作面陷落柱注浆设计注浆孔 10 个
详见钻孔布置图
10-303(1)工作面钻孔设计参数表孔号方位角倾角设计孔深(m)1257°—3°61m2257°0°60m3237°—6°62m4269°0°29m5269°4°30m6281°6°46m7267°—25°16m8257°—25°37m9269°—25°35m10281°—25°35m2、施工设备主要设备有 1 台 ZDY-750 型钻机,配套直径 50mm,长度 1500mm 钻杆,3NBB54—260/7-2
5 型煤矿用泥浆泵一台,ZBQ—50/6 气动注浆泵一台,搅拌机一台
3、注浆施工工艺(1)注浆系统根据实际情况,本次注浆实行井下注浆,注浆系统主要是水泥运输、注浆搅拌机、注浆泵、注浆管路、注浆孔
(2)注浆方式对导水陷落柱注浆改造一般采纳下行式连续注浆方式,分孔分序次连续灌注,直到达到终孔压力为止,以最大量进浆,最大范围扩散,最大限度的充填岩溶裂隙的目的
对初始水量较大的钻孔采纳遇水就注的下行式注浆方式
