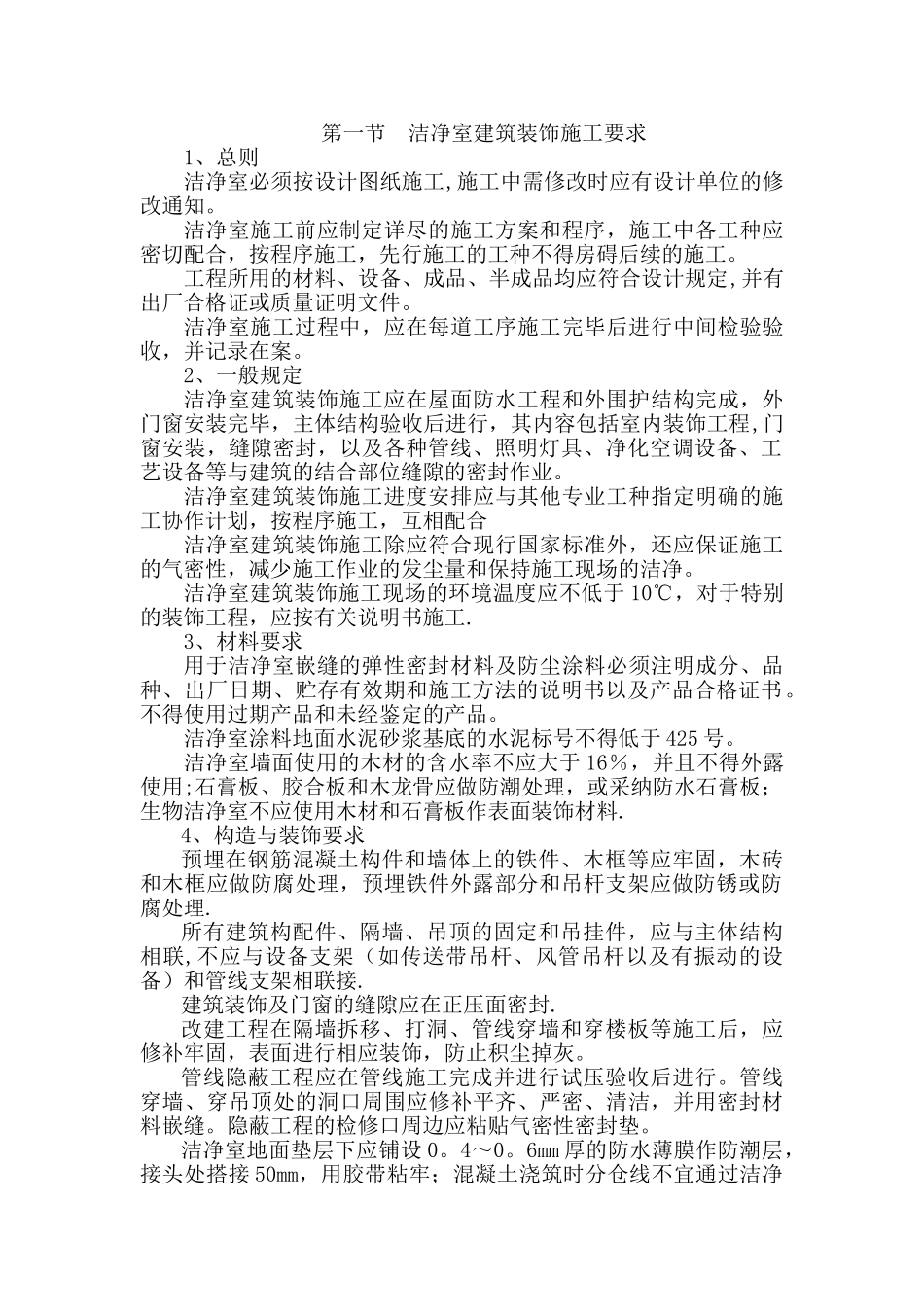

第一节 洁净室建筑装饰施工要求1、总则洁净室必须按设计图纸施工,施工中需修改时应有设计单位的修改通知
洁净室施工前应制定详尽的施工方案和程序,施工中各工种应密切配合,按程序施工,先行施工的工种不得房碍后续的施工
工程所用的材料、设备、成品、半成品均应符合设计规定,并有出厂合格证或质量证明文件
洁净室施工过程中,应在每道工序施工完毕后进行中间检验验收,并记录在案

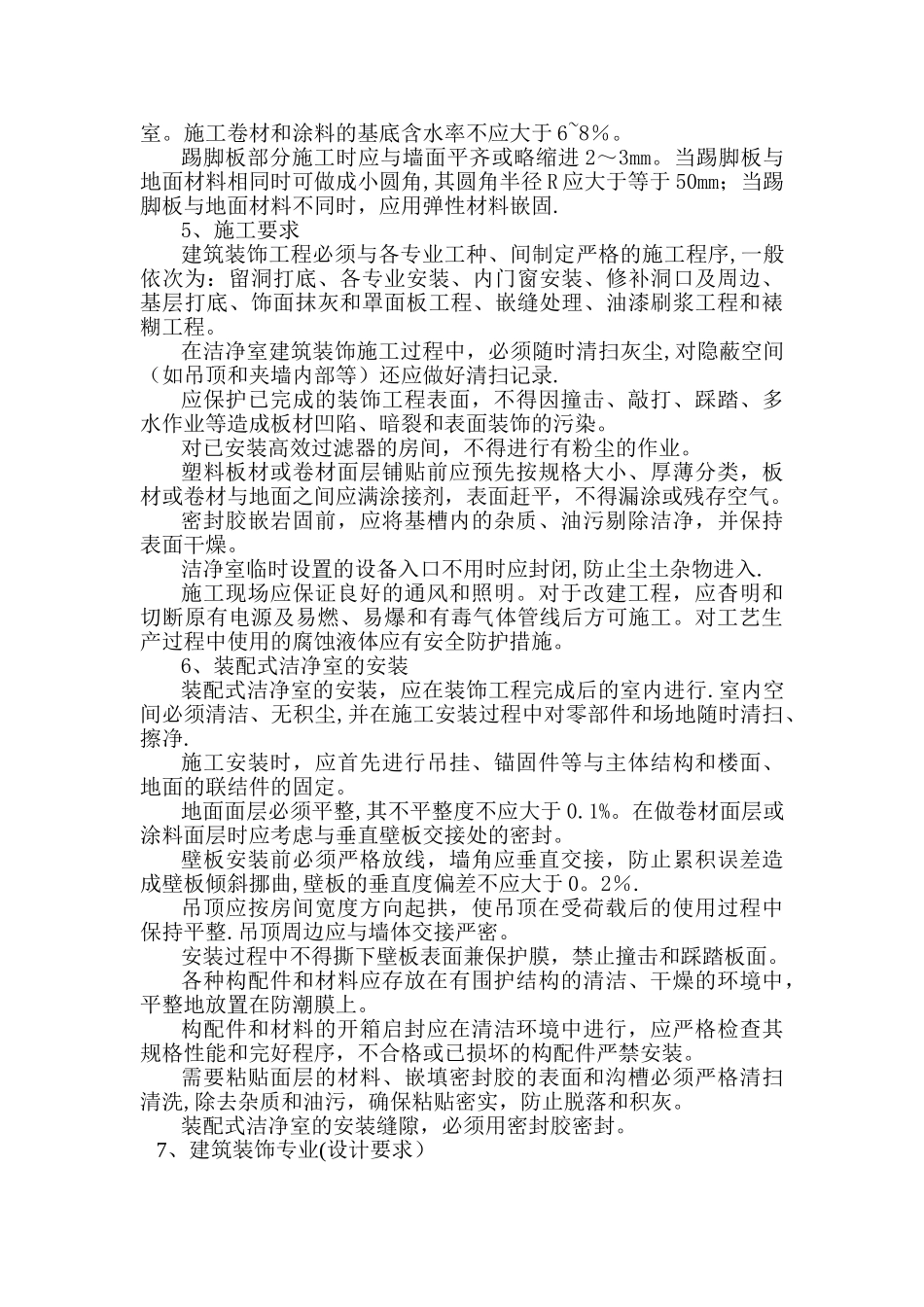

2、一般规定洁净室建筑装饰施工应在屋面防水工程和外围护结构完成,外门窗安装完毕,主体结构验收后进行,其内容包括室内装饰工程,门窗安装,缝隙密封,以及各种管线、照明灯具、净化空调设备、工艺设备等与建筑的结合部位缝隙的密封作业
洁净室建筑装饰施工进度安排应与其他专业工种指定明确的施工协作计划,按程序施工,互相配合洁净室建筑装饰施工除应符合现行国家标准外,还应保证施工的气密性,减少施工作业的发尘量和保持施工现场的洁净
洁净室建筑装饰施工现场的环境温度应不低于 10℃,对于特别的装饰工程,应按有关说明书施工
3、材料要求用于洁净室嵌缝的弹性密封材料及防尘涂料必须注明成分、品种、出厂日期、贮存有效期和施工方法的说明书以及产品合格证书
不得使用过期产品和未经鉴定的产品
洁净室涂料地面水泥砂浆基底的水泥标号不得低于 425 号
洁净室墙面使用的木材的含水率不应大于 16%,并且不得外露使用;石膏板、胶合板和木龙骨应做防潮处理,或采纳防水石膏板;生物洁净室不应使用木材和石膏板作表面装饰材料
4、构造与装饰要求预埋在钢筋混凝土构件和墙体上的铁件、木框等应牢固,木砖和木框应做防腐处理,预埋铁件外露部分和吊杆支架应做防锈或防腐处理
所有建筑构配件、隔墙、吊顶的固定和吊挂件,应与主体结构相联,不应与设备支架(如传送带吊杆、风管吊杆以及有振动的设备)和管线支架相联接
建筑装饰及门窗的缝隙应在正压面密封

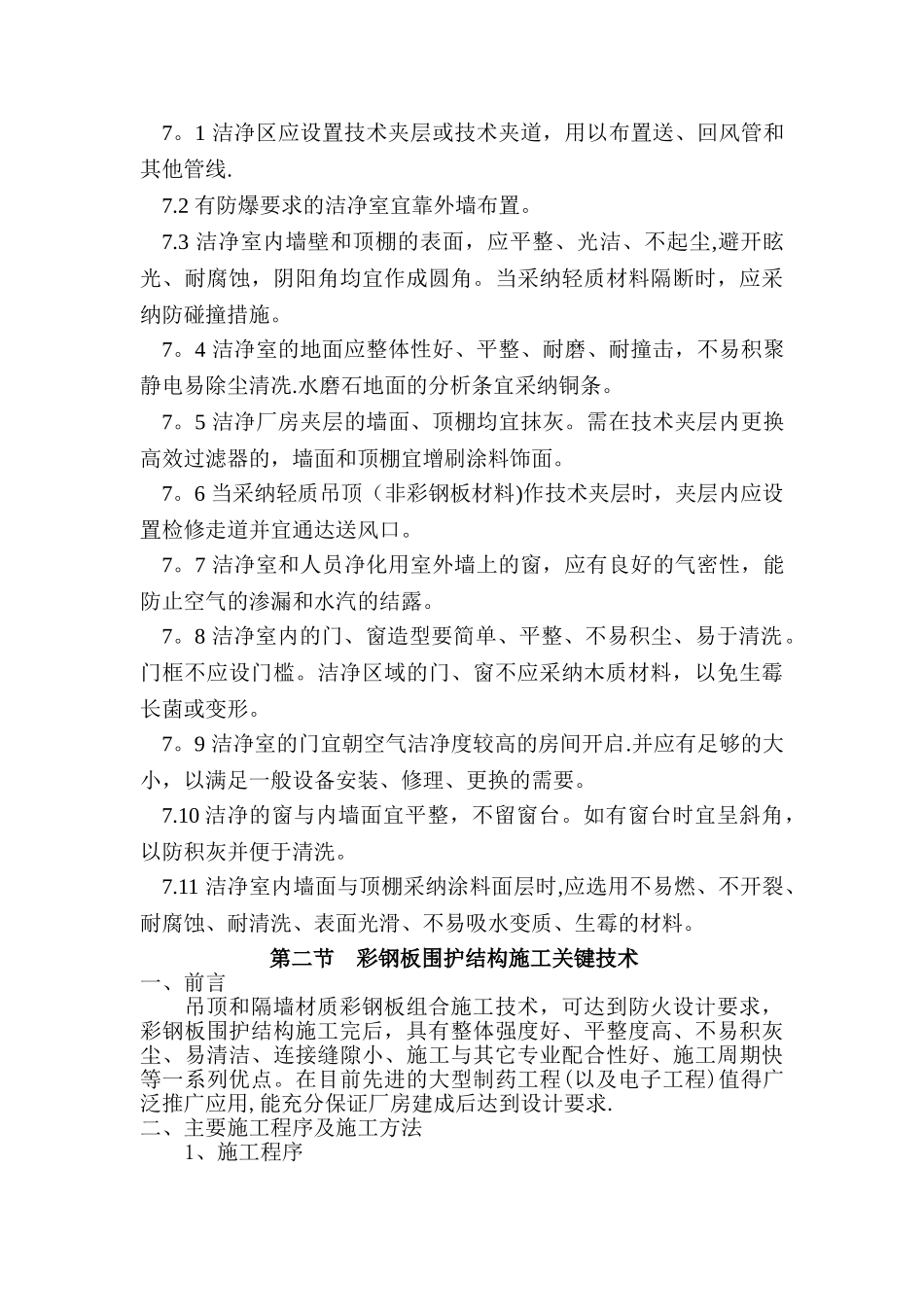

改建工程在隔墙拆移、打洞、管线穿墙和穿楼
