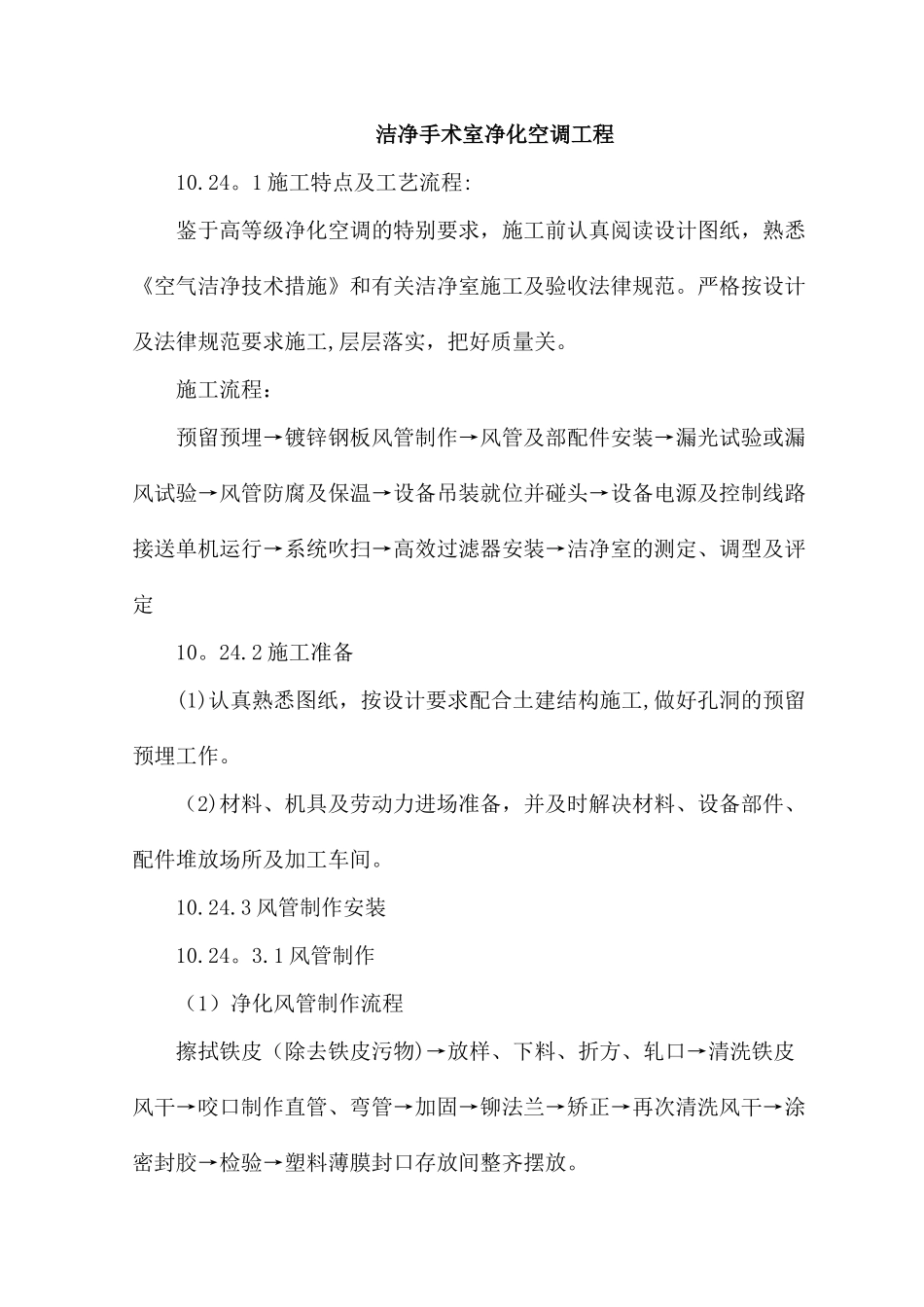

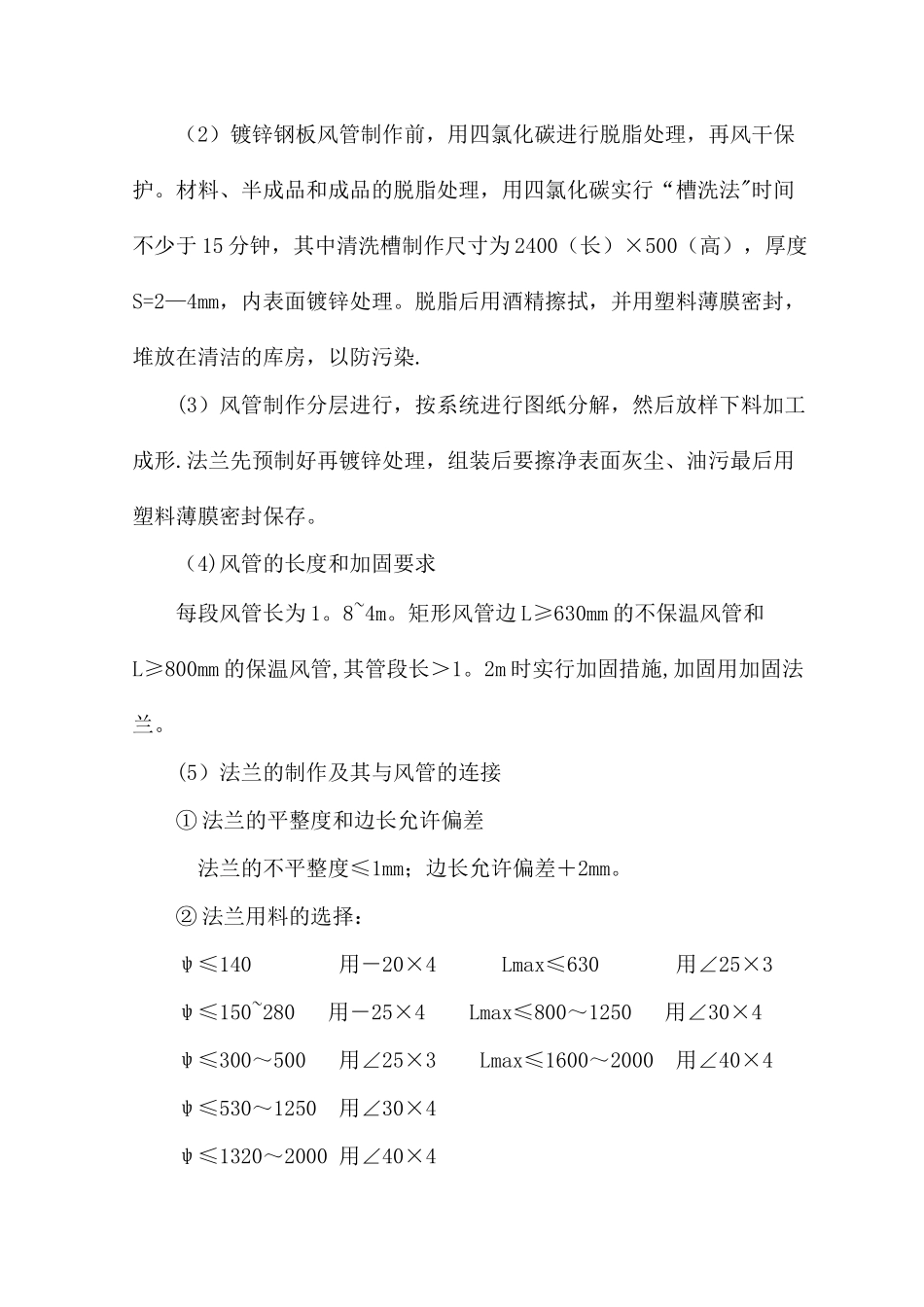

洁净手术室净化空调工程10.24。1 施工特点及工艺流程:鉴于高等级净化空调的特别要求,施工前认真阅读设计图纸,熟悉《空气洁净技术措施》和有关洁净室施工及验收法律规范。严格按设计及法律规范要求施工,层层落实,把好质量关。 施工流程:预留预埋→镀锌钢板风管制作→风管及部配件安装→漏光试验或漏风试验→风管防腐及保温→设备吊装就位并碰头→设备电源及控制线路接送单机运行→系统吹扫→高效过滤器安装→洁净室的测定、调型及评定10。24.2 施工准备(1)认真熟悉图纸,按设计要求配合土建结构施工,做好孔洞的预留预埋工作。(2)材料、机具及劳动力进场准备,并及时解决材料、设备部件、配件堆放场所及加工车间。10.24.3 风管制作安装10.24。3.1 风管制作(1)净化风管制作流程擦拭铁皮(除去铁皮污物)→放样、下料、折方、轧口→清洗铁皮风干→咬口制作直管、弯管→加固→铆法兰→矫正→再次清洗风干→涂密封胶→检验→塑料薄膜封口存放间整齐摆放。(2)镀锌钢板风管制作前,用四氯化碳进行脱脂处理,再风干保护。材料、半成品和成品的脱脂处理,用四氯化碳实行“槽洗法"时间不少于 15 分钟,其中清洗槽制作尺寸为 2400(长)×500(高),厚度S=2—4mm,内表面镀锌处理。脱脂后用酒精擦拭,并用塑料薄膜密封,堆放在清洁的库房,以防污染.(3)风管制作分层进行,按系统进行图纸分解,然后放样下料加工成形.法兰先预制好再镀锌处理,组装后要擦净表面灰尘、油污最后用塑料薄膜密封保存。(4)风管的长度和加固要求每段风管长为 1。8~4m。矩形风管边 L≥630mm 的不保温风管和L≥800mm 的保温风管,其管段长>1。2m 时实行加固措施,加固用加固法兰。(5)法兰的制作及其与风管的连接① 法兰的平整度和边长允许偏差 法兰的不平整度≤1mm;边长允许偏差+2mm。② 法兰用料的选择:ψ≤140 用-20×4 Lmax≤630 用∠25×3ψ≤150~280 用-25×4 Lmax≤800~1250 用∠30×4ψ≤300~500 用∠25×3 Lmax≤1600~2000 用∠40×4ψ≤530~1250 用∠30×4 ψ≤1320~2000 用∠40×4 ③ 根据风管规格进行法兰下料,法兰下料使用型钢切断机进行,校平端面,制作所需规格样板卡具成批生产。法兰成形焊接在钢平台上进行,以保证法兰整体平整性。④ 法兰螺栓孔在台钻上加工, 螺栓孔间距不超过 120mm,且具有互换性。法兰加工好后进行镀锌处理。⑤ 风管法兰铆接采纳平台套铆,法兰与风管轴线垂直,铆钉采纳φ4×8 或 φ5×10...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

洁净手术室净化空调工程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
