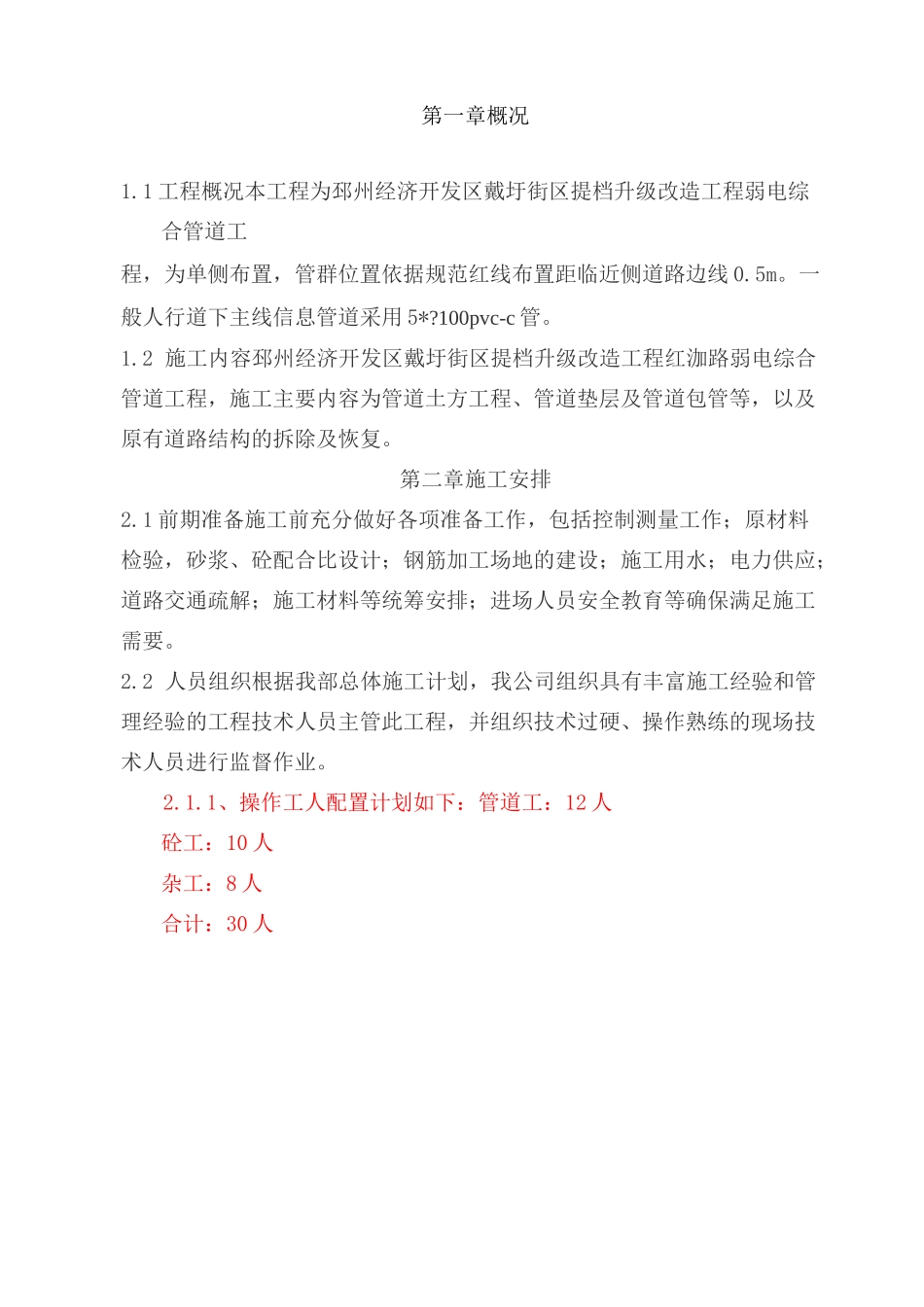

第一章概况1
1 工程概况本工程为邳州经济开发区戴圩街区提档升级改造工程弱电综合管道工程,为单侧布置,管群位置依据规范红线布置距临近侧道路边线 0
一般人行道下主线信息管道采用 5*
100pvc-c 管
2 施工内容邳州经济开发区戴圩街区提档升级改造工程红泇路弱电综合管道工程,施工主要内容为管道土方工程、管道垫层及管道包管等,以及原有道路结构的拆除及恢复
第二章施工安排2
1 前期准备施工前充分做好各项准备工作,包括控制测量工作;原材料检验,砂浆、砼配合比设计;钢筋加工场地的建设;施工用水;电力供应;道路交通疏解;施工材料等统筹安排;进场人员安全教育等确保满足施工需要
2 人员组织根据我部总体施工计划,我公司组织具有丰富施工经验和管理经验的工程技术人员主管此工程,并组织技术过硬、操作熟练的现场技术人员进行监督作业
1、操作工人配置计划如下:管道工:12 人砼工:10 人杂工:8 人合计:30 人2
2、其他人员配置:将根据实际情况,合理调配,及时安排,以满足施工需要
3 技术准备2
1、技术文件:项目总工将组织项目部工程技术人员,进一步熟悉施工图纸和设计文件,了解并掌握设计意图,并对施工现场作进一步的实地察看

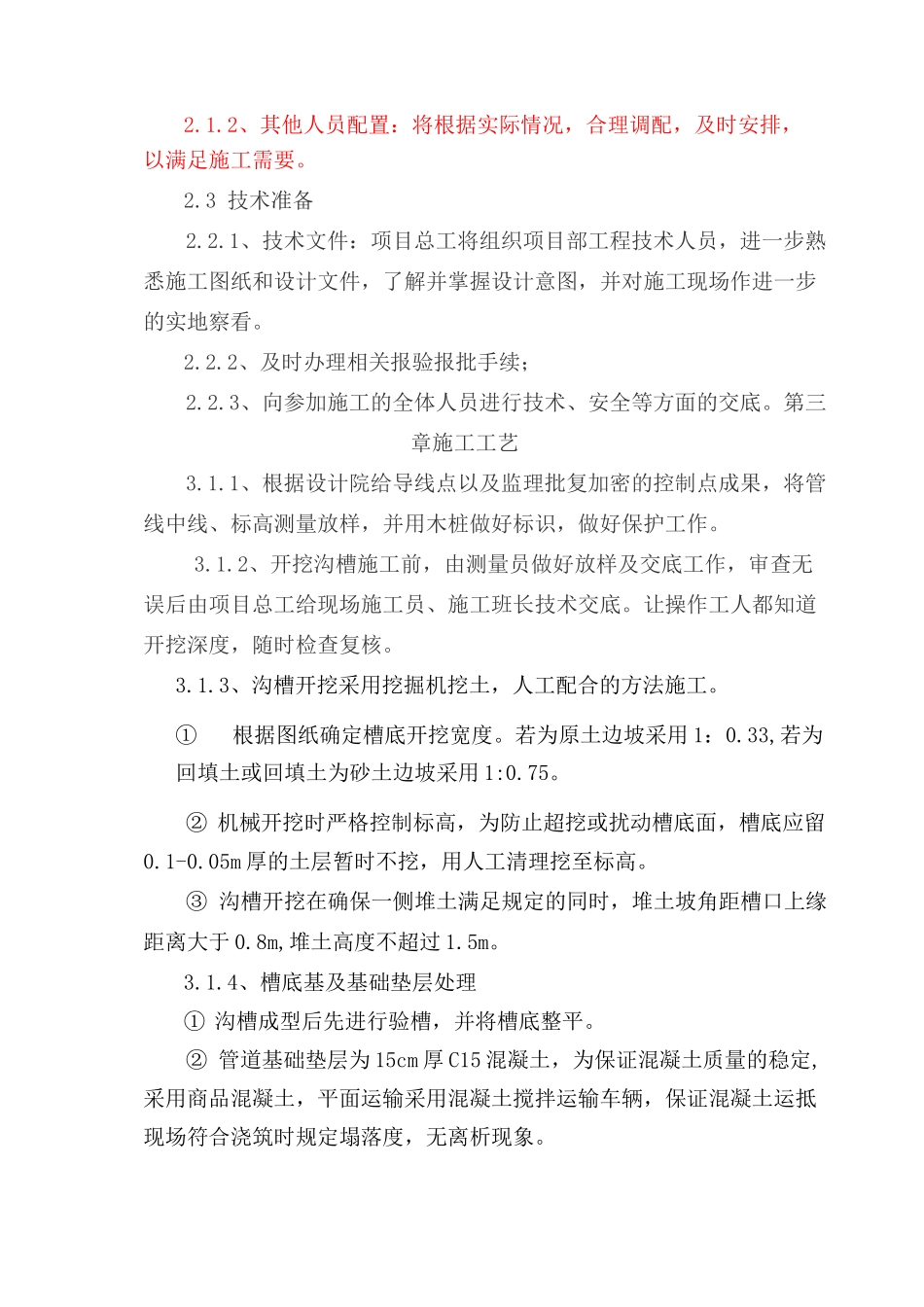

2、及时办理相关报验报批手续;2
3、向参加施工的全体人员进行技术、安全等方面的交底
第三章施工工艺3
1、根据设计院给导线点以及监理批复加密的控制点成果,将管线中线、标高测量放样,并用木桩做好标识,做好保护工作
2、开挖沟槽施工前,由测量员做好放样及交底工作,审查无误后由项目总工给现场施工员、施工班长技术交底
让操作工人都知道开挖深度,随时检查复核
3、沟槽开挖采用挖掘机挖土,人工配合的方法施工
①根据图纸确定槽底开挖宽度
若为原土边坡采用 1:0
33,若为回填土或回填土为砂土边坡采用 1:0
