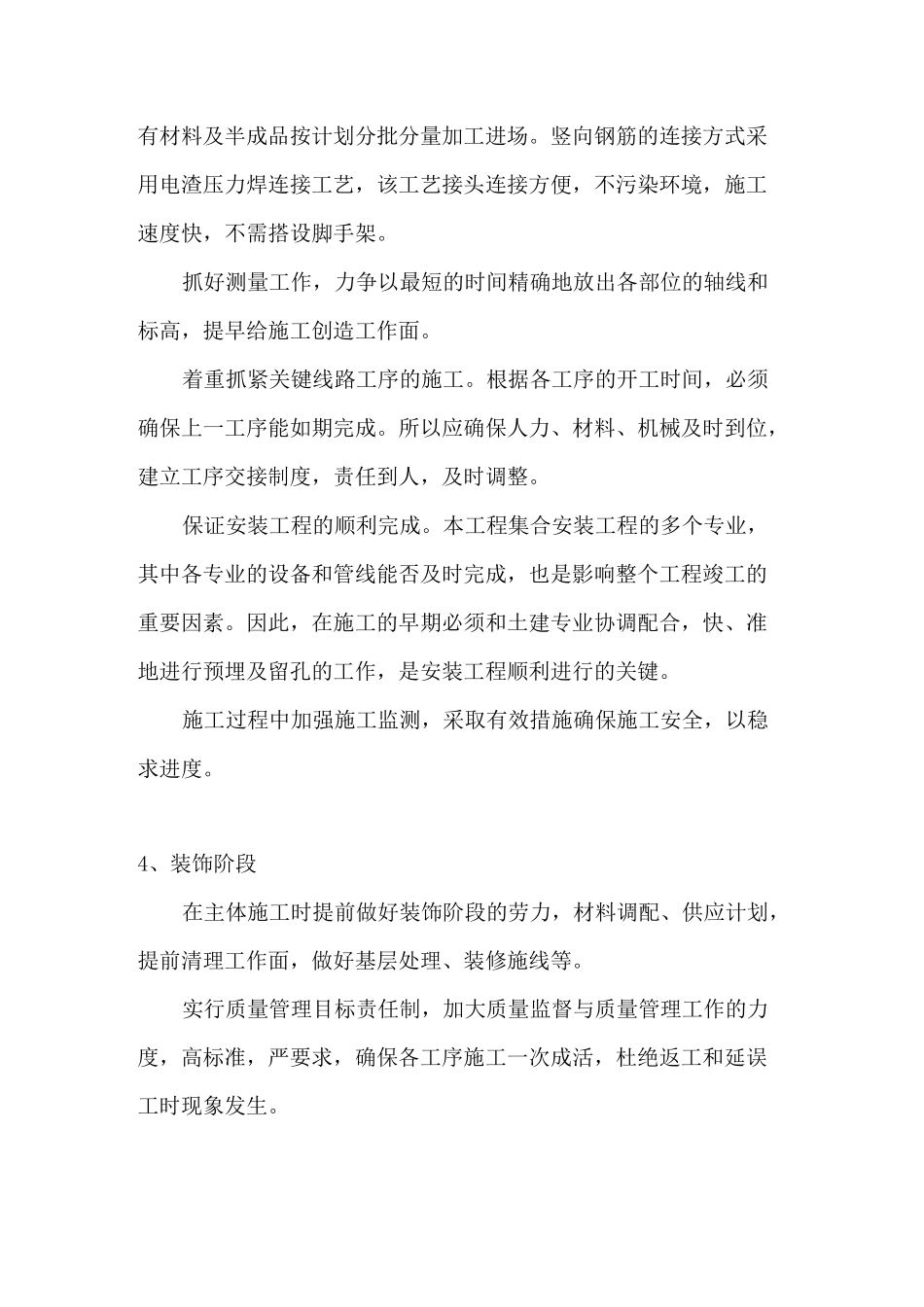

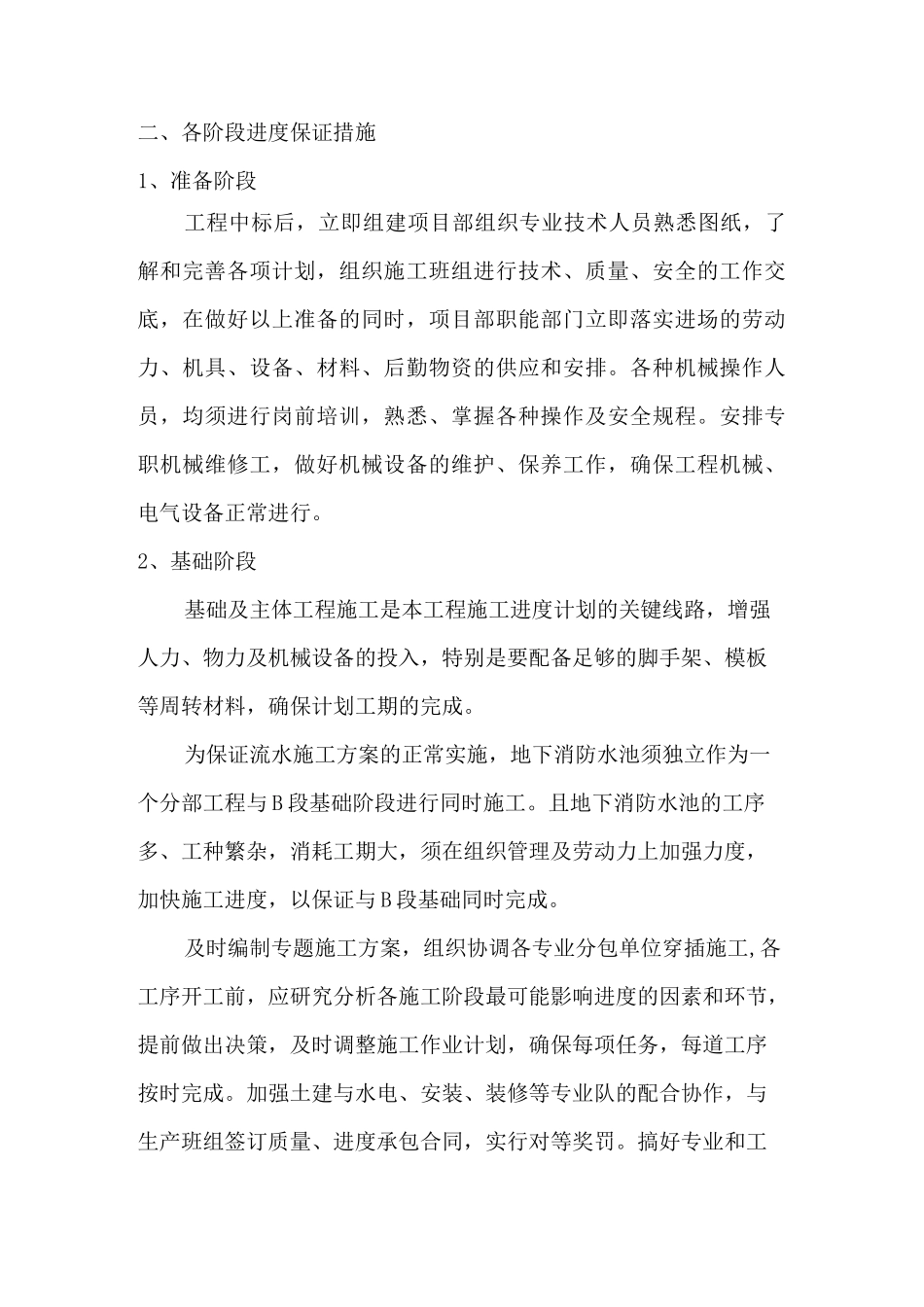

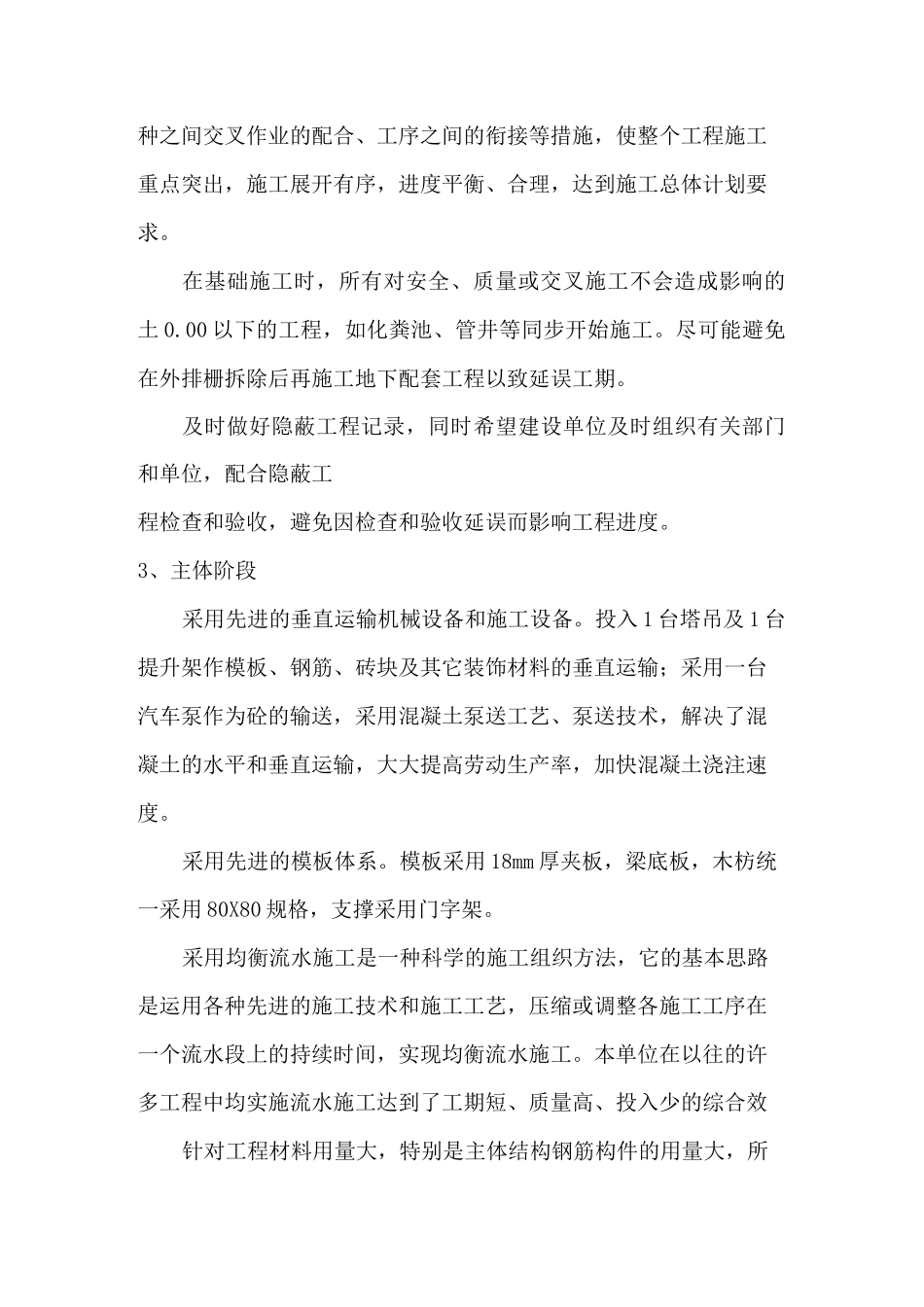

二、各阶段进度保证措施1、准备阶段工程中标后,立即组建项目部组织专业技术人员熟悉图纸,了解和完善各项计划,组织施工班组进行技术、质量、安全的工作交底,在做好以上准备的同时,项目部职能部门立即落实进场的劳动力、机具、设备、材料、后勤物资的供应和安排
各种机械操作人员,均须进行岗前培训,熟悉、掌握各种操作及安全规程
安排专职机械维修工,做好机械设备的维护、保养工作,确保工程机械、电气设备正常进行
2、基础阶段基础及主体工程施工是本工程施工进度计划的关键线路,增强人力、物力及机械设备的投入,特别是要配备足够的脚手架、模板等周转材料,确保计划工期的完成
为保证流水施工方案的正常实施,地下消防水池须独立作为一个分部工程与 B 段基础阶段进行同时施工
且地下消防水池的工序多、工种繁杂,消耗工期大,须在组织管理及劳动力上加强力度,加快施工进度,以保证与 B 段基础同时完成
及时编制专题施工方案,组织协调各专业分包单位穿插施工,各工序开工前,应研究分析各施工阶段最可能影响进度的因素和环节,提前做出决策,及时调整施工作业计划,确保每项任务,每道工序按时完成
加强土建与水电、安装、装修等专业队的配合协作,与生产班组签订质量、进度承包合同,实行对等奖罚
搞好专业和工种之间交叉作业的配合、工序之间的衔接等措施,使整个工程施工重点突出,施工展开有序,进度平衡、合理,达到施工总体计划要求
在基础施工时,所有对安全、质量或交叉施工不会造成影响的土 0
00 以下的工程,如化粪池、管井等同步开始施工
尽可能避免在外排栅拆除后再施工地下配套工程以致延误工期
及时做好隐蔽工程记录,同时希望建设单位及时组织有关部门和单位,配合隐蔽工程检查和验收,避免因检查和验收延误而影响工程进度
3、主体阶段采用先进的垂直运输机械设备和施工设备
投入 1 台塔吊及 1 台提升架作模板、钢筋、砖块及其它装饰材料的垂直运输;采用一
