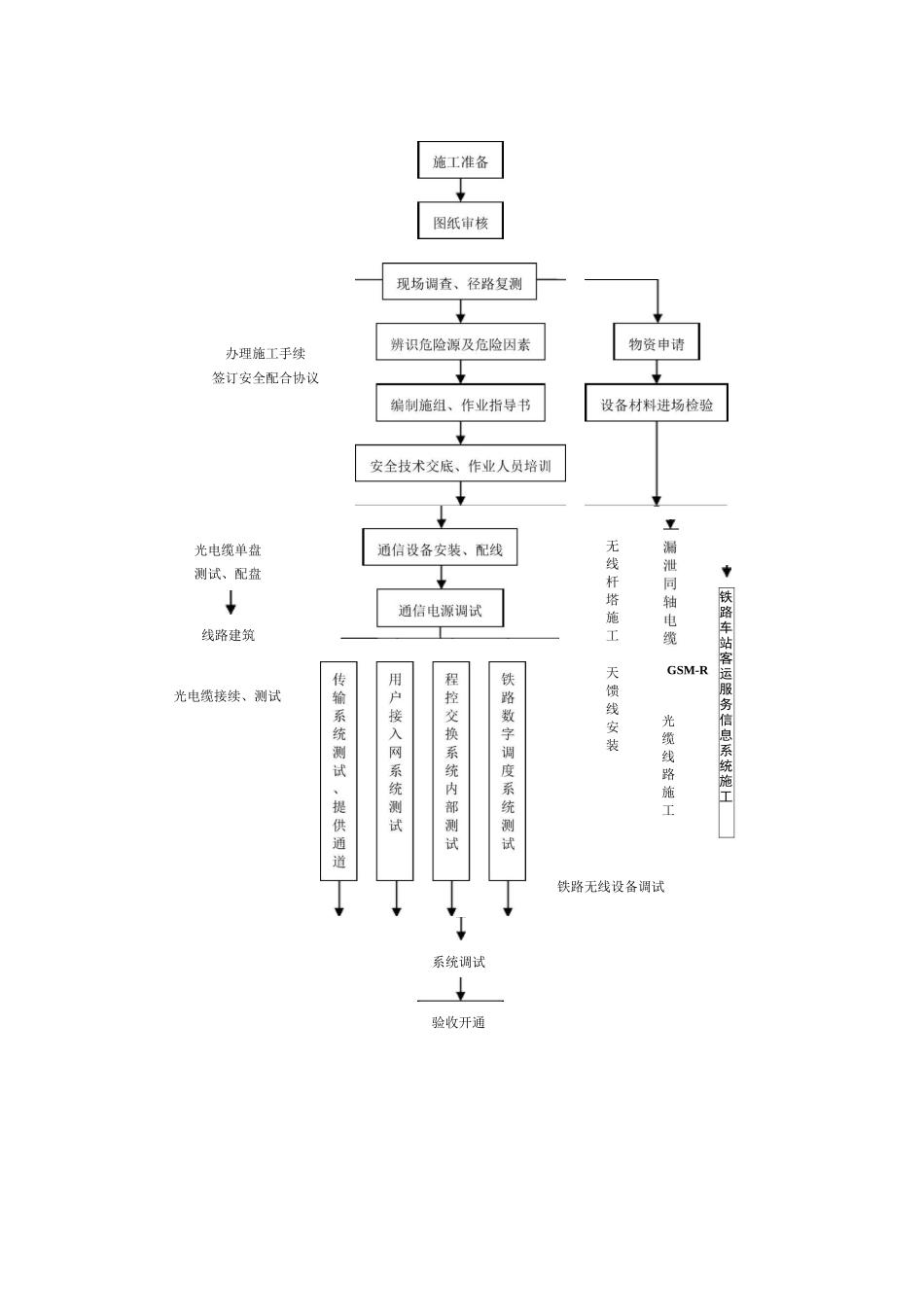

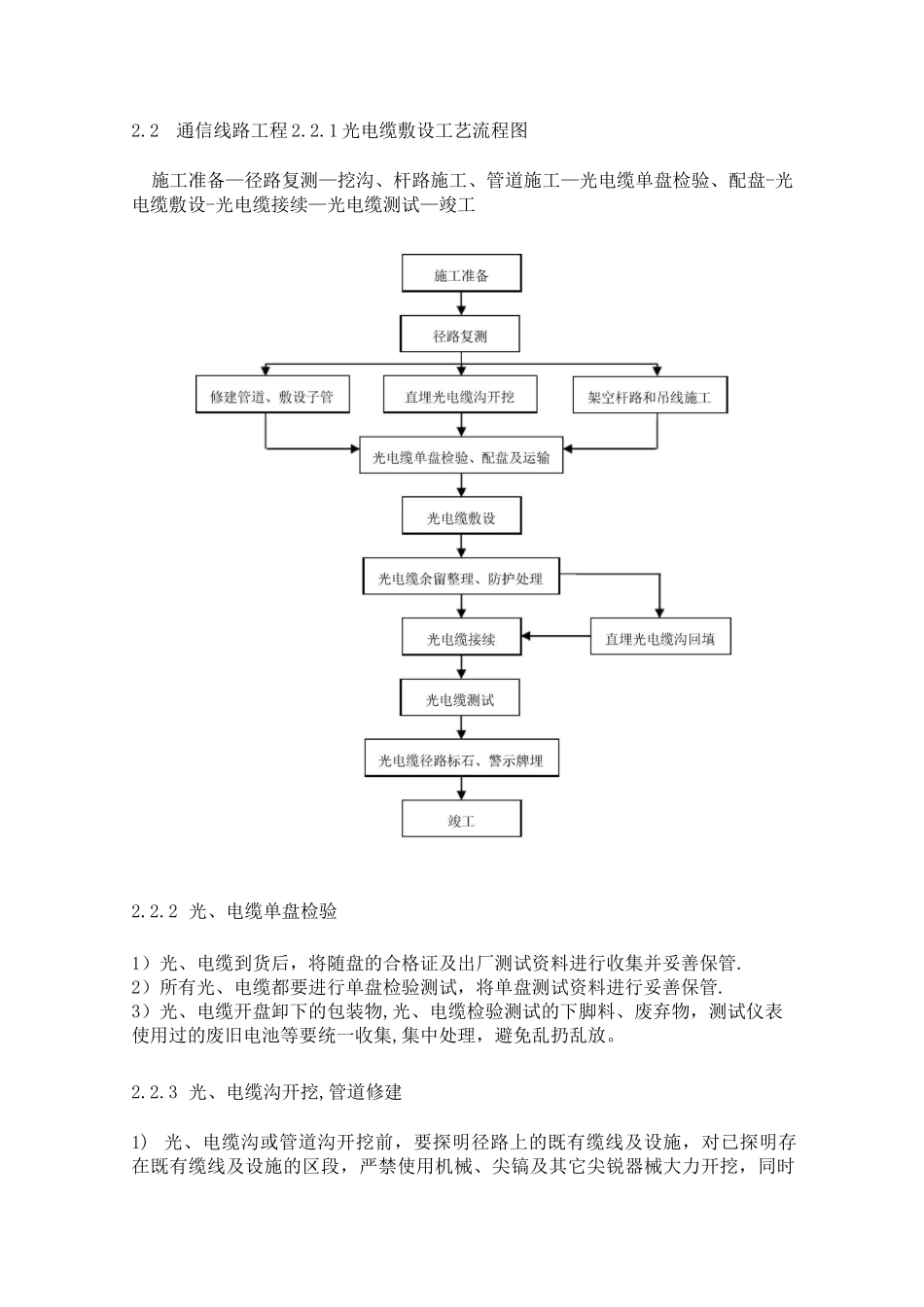

通信施工工艺流程脚本1 基本要求1) 施工现场的各项管理制度应齐全,管理机制健全,岗位职责明确到人;施工人员数量、机具仪表配备应满足“施工组织设计”的要求.2) 针对具体工程施工特点,制定安全保障措施;开工前进行必要的安全培训,并进行安全考试,考试合格后方可上岗作业.3) 对于通信线路工程,施工前要与沿线相关部门及单位取得联系,办理相关手续、签订安全配合协议等.项目部要教育施工人员遵守当地法律法规、风俗习惯、施工现场的规章制度,保证施工现场的良好秩序。4) 对于通信设备安装工程,应了解通信机房的管理制度,服从机房管理人员的安排,提前办理必要的准入手续。对于既有机房,调查机房内在用设备的使用情况,制定在用设备的安全防护措施。施工过程中严禁乱动与工程无关的在用设备、设施.5) GSM-R 及列车无线调度通信工程铁塔安装、漏泄同轴吊挂等需要在车站站台、隧道、路肩等处进行施工,应提前与有关部门联系,签订安全配合协议.6) 对于铁路车站客运服务信息系统工程,应了解车站的管理制度,提前办理准入证等各种相关手续。7) 技术交底的重点根据工程实际情况确定,一般应包括主要施工工艺及施工方法;进度安排、工程质量、安全措施等。交底要交到施工操作人员.交底必须在作业前进行,要有交底记录,交底人与被交底人都要在记录上签字。8) 对于通信工程,施工项目及工程特点不同,其施工工艺及施工方法也有所不同.因此,通信工程施工作业指导书要根据工程具体情况进行编写.9) 做好物资的进场和标识工作,物资应整齐码放,要注意防火、防盗。还应做好进货、领用的账目记录工作。10) 安排仪器仪表存放地点,建立管理台帐,采取防潮、防火、防盗措施,严格按照其说明书的要求进行保管和维护。11) 对于各种设备安装工程,施工现场应配备消防器材,通信机房内及其附近严禁存放易燃、易爆等危险物品。2 工艺实施主要内容2.1总施工流程通信工程施工总流程图:办理施工手续签订安全配合协议光电缆单盘测试、配盘线路建筑光电缆接续、测试系统调试验收开通无线杆塔施工天馈线安装GSM-R光缆线路施工铁路无线设备调试铁路车站客运服务信息系统施工2.2通信线路工程 2.2.1 光电缆敷设工艺流程图施工准备—径路复测—挖沟、杆路施工、管道施工—光电缆单盘检验、配盘-光电缆敷设-光电缆接续—光电缆测试—竣工2.2.2 光、电缆单盘检验1)光、电缆到货后,将随盘的合格证及出厂测试资料进行收集并妥善保管.2)所有光、电缆都要进...
