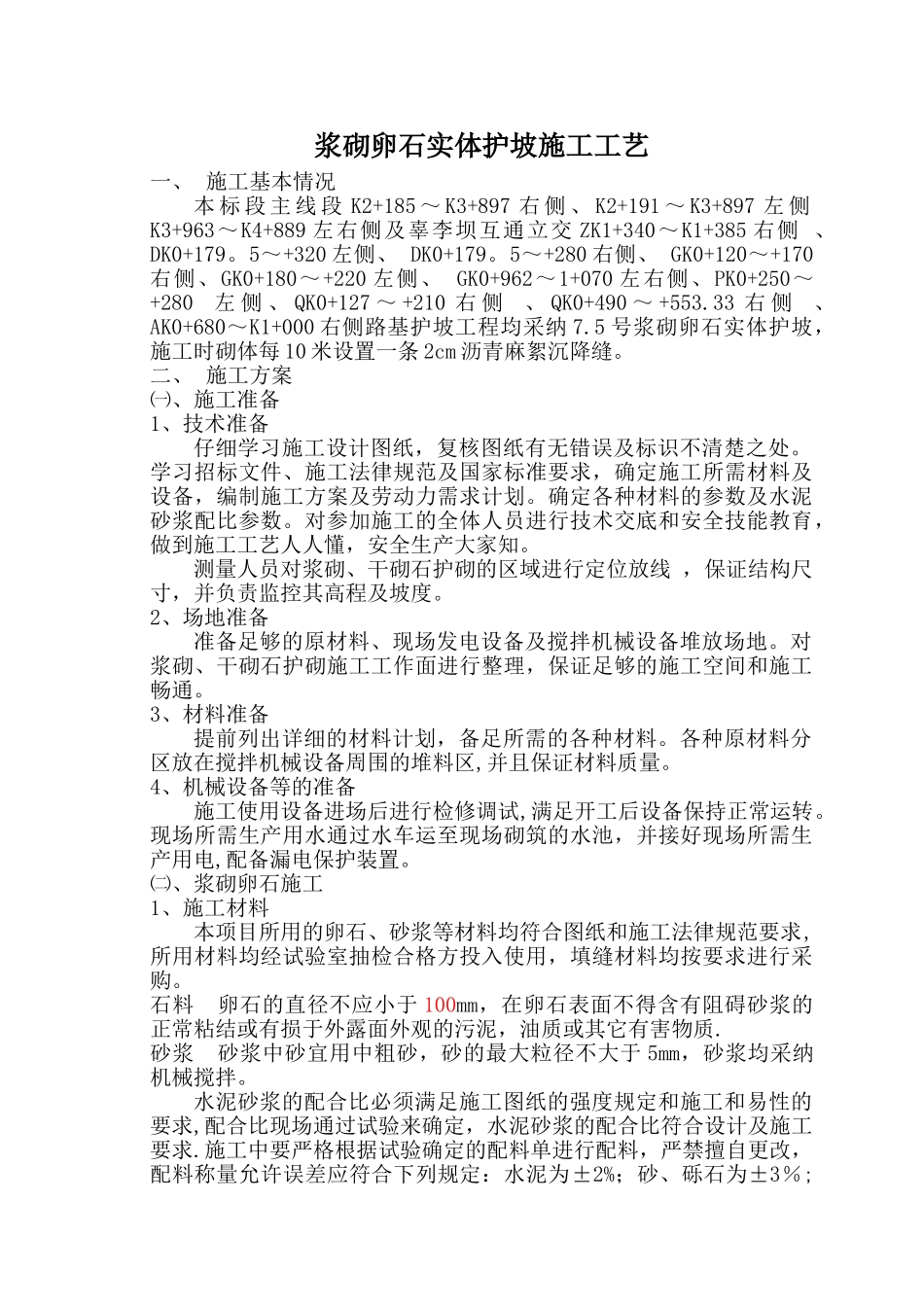

浆砌卵石实体护坡施工工艺一、 施工基本情况本 标 段 主 线 段 K2+185 ~ K3+897 右 侧 、 K2+191 ~ K3+897 左 侧K3+963~K4+889 左右侧及辜李坝互通立交 ZK1+340~K1+385 右侧 、DK0+179
5~+320 左侧、 DK0+179
5~+280 右侧、 GK0+120~+170 右侧、GK0+180~+220 左侧、 GK0+962~1+070 左右侧、PK0+250~+280 左 侧 、 QK0+127 ~ +210 右 侧 、 QK0+490 ~ +553
33 右 侧 、AK0+680~K1+000 右侧路基护坡工程均采纳 7
5 号浆砌卵石实体护坡,施工时砌体每 10 米设置一条 2cm 沥青麻絮沉降缝
二、 施工方案㈠、施工准备1、技术准备仔细学习施工设计图纸,复核图纸有无错误及标识不清楚之处
学习招标文件、施工法律规范及国家标准要求,确定施工所需材料及设备,编制施工方案及劳动力需求计划
确定各种材料的参数及水泥砂浆配比参数
对参加施工的全体人员进行技术交底和安全技能教育,做到施工工艺人人懂,安全生产大家知
测量人员对浆砌、干砌石护砌的区域进行定位放线 ,保证结构尺寸,并负责监控其高程及坡度
2、场地准备准备足够的原材料、现场发电设备及搅拌机械设备堆放场地
对浆砌、干砌石护砌施工工作面进行整理,保证足够的施工空间和施工畅通
3、材料准备提前列出详细的材料计划,备足所需的各种材料
各种原材料分区放在搅拌机械设备周围的堆料区,并且保证材料质量
4、机械设备等的准备施工使用设备进场后进行检修调试,满足开工后设备保持正常运转
现场所需生产用水通过水车运至现场砌筑的水池,并接好现场所需生产用电,配备漏电保护装置
㈡、浆砌卵石施工1、施工材料本项目所用的卵石、砂浆等材料均符合图纸和施工法律规范要求,所用材料均经试验室
