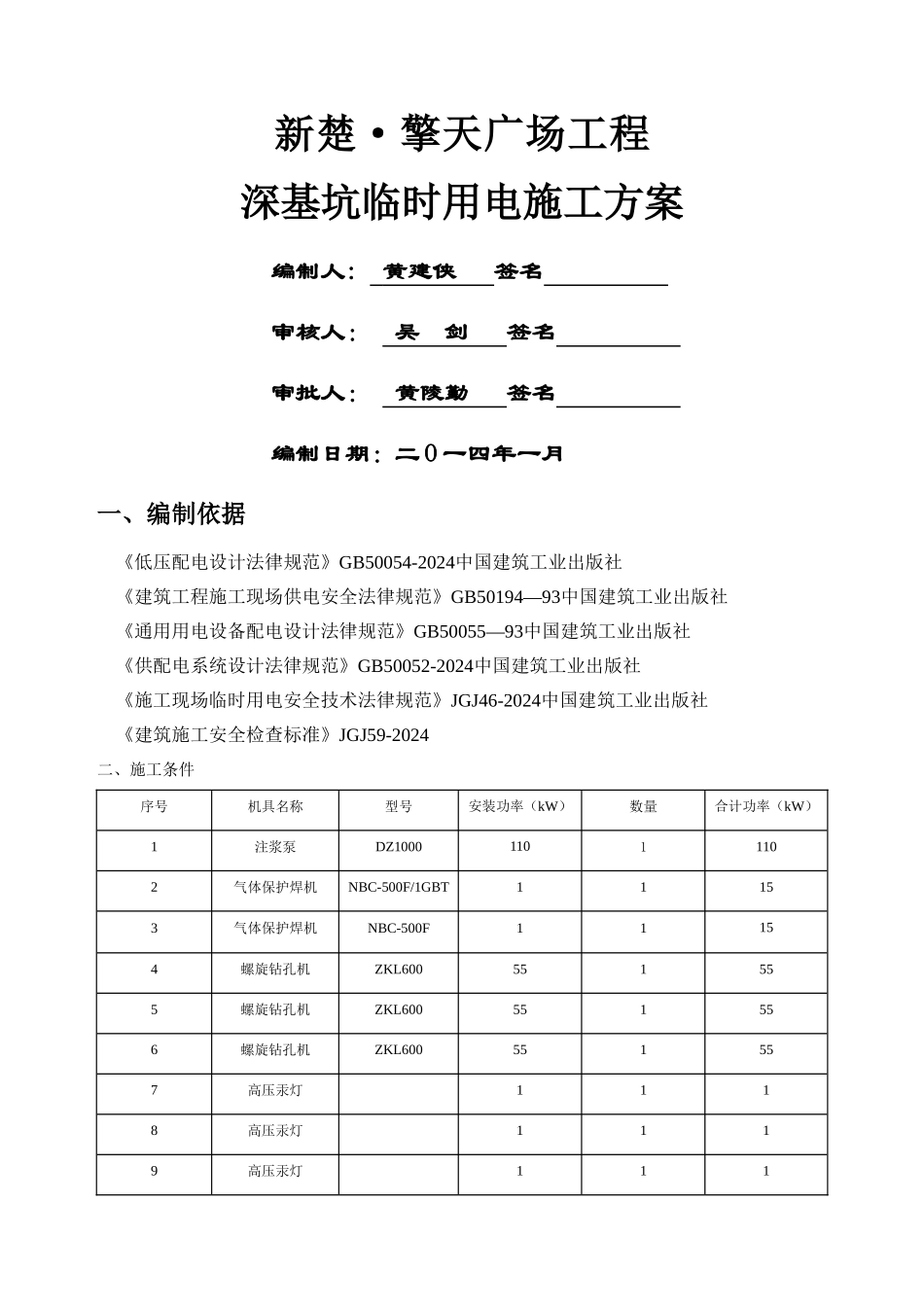

新楚·擎天广场工程深基坑临时用电施工方案编制人: 黄建侠 签名 审核人: 吴 剑 签名 审批人: 黄陵勤 签名 编制日期:二 O 一四年一月 一、编制依据 《低压配电设计法律规范》GB50054-2024中国建筑工业出版社 《建筑工程施工现场供电安全法律规范》GB50194—93中国建筑工业出版社 《通用用电设备配电设计法律规范》GB50055—93中国建筑工业出版社 《供配电系统设计法律规范》GB50052-2024中国建筑工业出版社 《施工现场临时用电安全技术法律规范》JGJ46-2024中国建筑工业出版社 《建筑施工安全检查标准》JGJ59-2024二、施工条件序号机具名称型号安装功率(kW)数量合计功率(kW)1注浆泵DZ100011011102气体保护焊机NBC-500F/1GBT11153气体保护焊机NBC-500F11154螺旋钻孔机ZKL600551555螺旋钻孔机ZKL600551556螺旋钻孔机ZKL600551557高压汞灯1118高压汞灯1119高压汞灯11110沟通电焊机BX3-200-223
411沟通电焊机BX3-200-223
412沟通电焊机BX3-200—223
413高压汞灯11114高压汞灯111三、设计内容和步骤 1、现场勘探及初步设计: (1)本工程所在施工现场范围内施工前无各种埋地管线
(2)现场采纳380V低压供电,设一配电总箱,内有计量设备,采纳TN—S系统供电
(3)根据施工现场用电设备布置情况,总箱进线采纳导线空气明敷/架空线路敷设,干线采纳空气明敷/架空线路敷设,用电器导线采纳空气明敷/架空线路敷设
布置位置及线路走向参见临时配电系统图及现场平面图,采纳三级配电,三级防护
(4)根据《JGJ46-2024》规定制定施工组织设计,接地电阻R≤4Ω

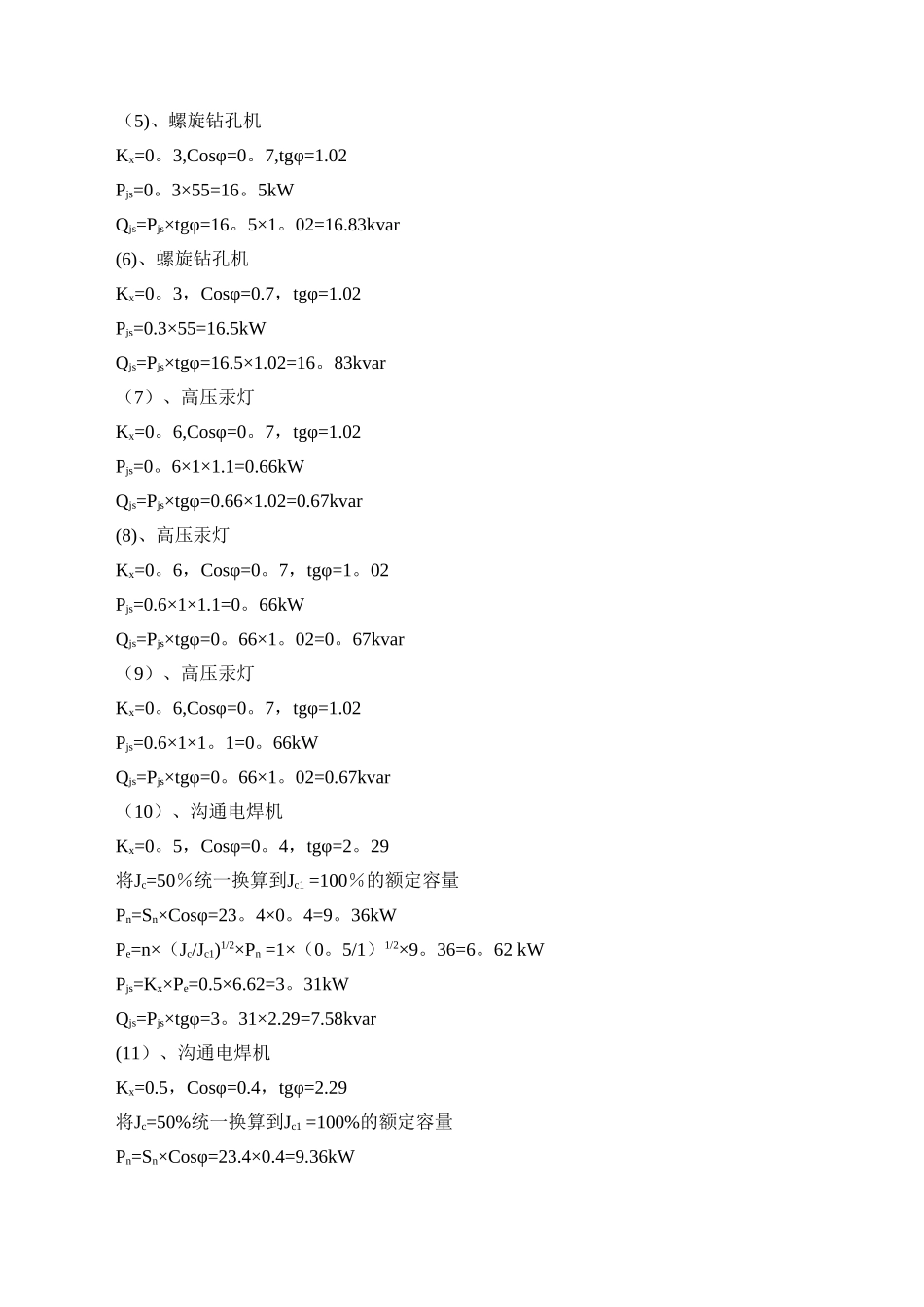

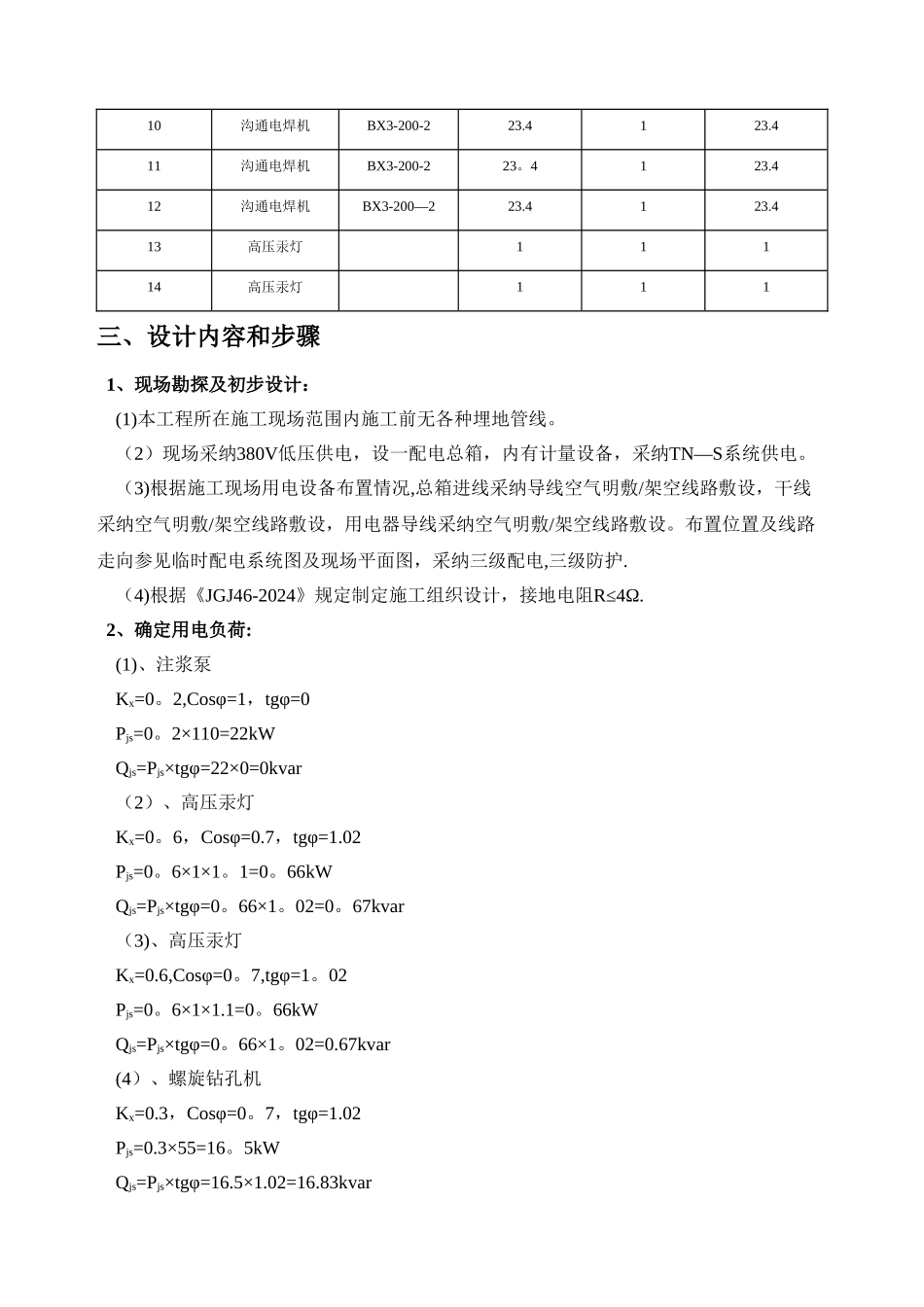

2、确定用电负荷: (1)、注浆泵
