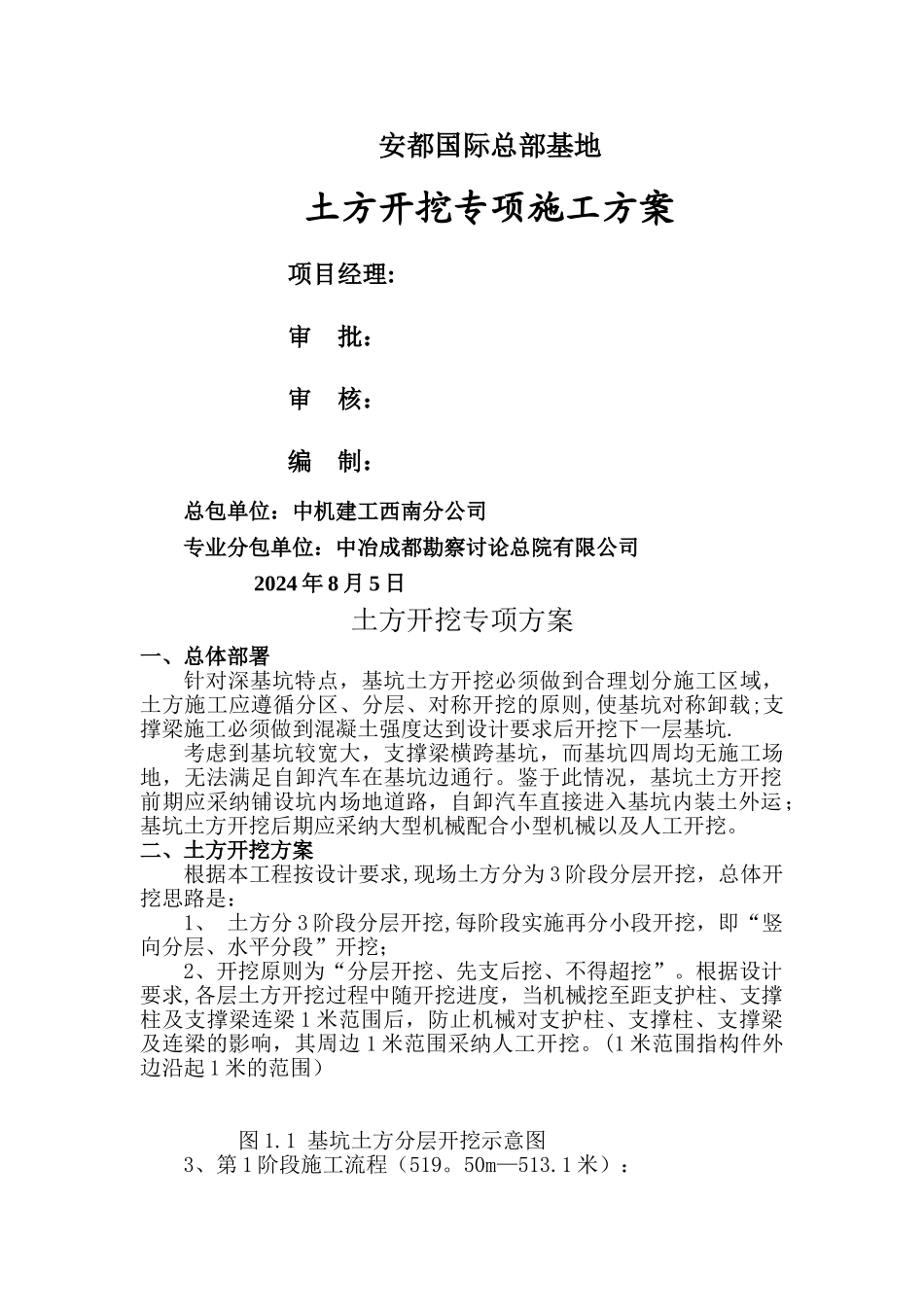

安都国际总部基地土方开挖专项施工方案项目经理:审 批:审 核:编 制: 总包单位:中机建工西南分公司 专业分包单位:中冶成都勘察讨论总院有限公司 2024 年 8 月 5 日土方开挖专项方案一、总体部署针对深基坑特点,基坑土方开挖必须做到合理划分施工区域,土方施工应遵循分区、分层、对称开挖的原则,使基坑对称卸载;支撑梁施工必须做到混凝土强度达到设计要求后开挖下一层基坑
考虑到基坑较宽大,支撑梁横跨基坑,而基坑四周均无施工场地,无法满足自卸汽车在基坑边通行
鉴于此情况,基坑土方开挖前期应采纳铺设坑内场地道路,自卸汽车直接进入基坑内装土外运;基坑土方开挖后期应采纳大型机械配合小型机械以及人工开挖
二、土方开挖方案根据本工程按设计要求,现场土方分为 3 阶段分层开挖,总体开挖思路是:1、 土方分 3 阶段分层开挖,每阶段实施再分小段开挖,即“竖向分层、水平分段”开挖;2、开挖原则为“分层开挖、先支后挖、不得超挖”
根据设计要求,各层土方开挖过程中随开挖进度,当机械挖至距支护柱、支撑柱及支撑梁连梁 1 米范围后,防止机械对支护柱、支撑柱、支撑梁及连梁的影响,其周边 1 米范围采纳人工开挖
(1 米范围指构件外边沿起 1 米的范围) 图 1

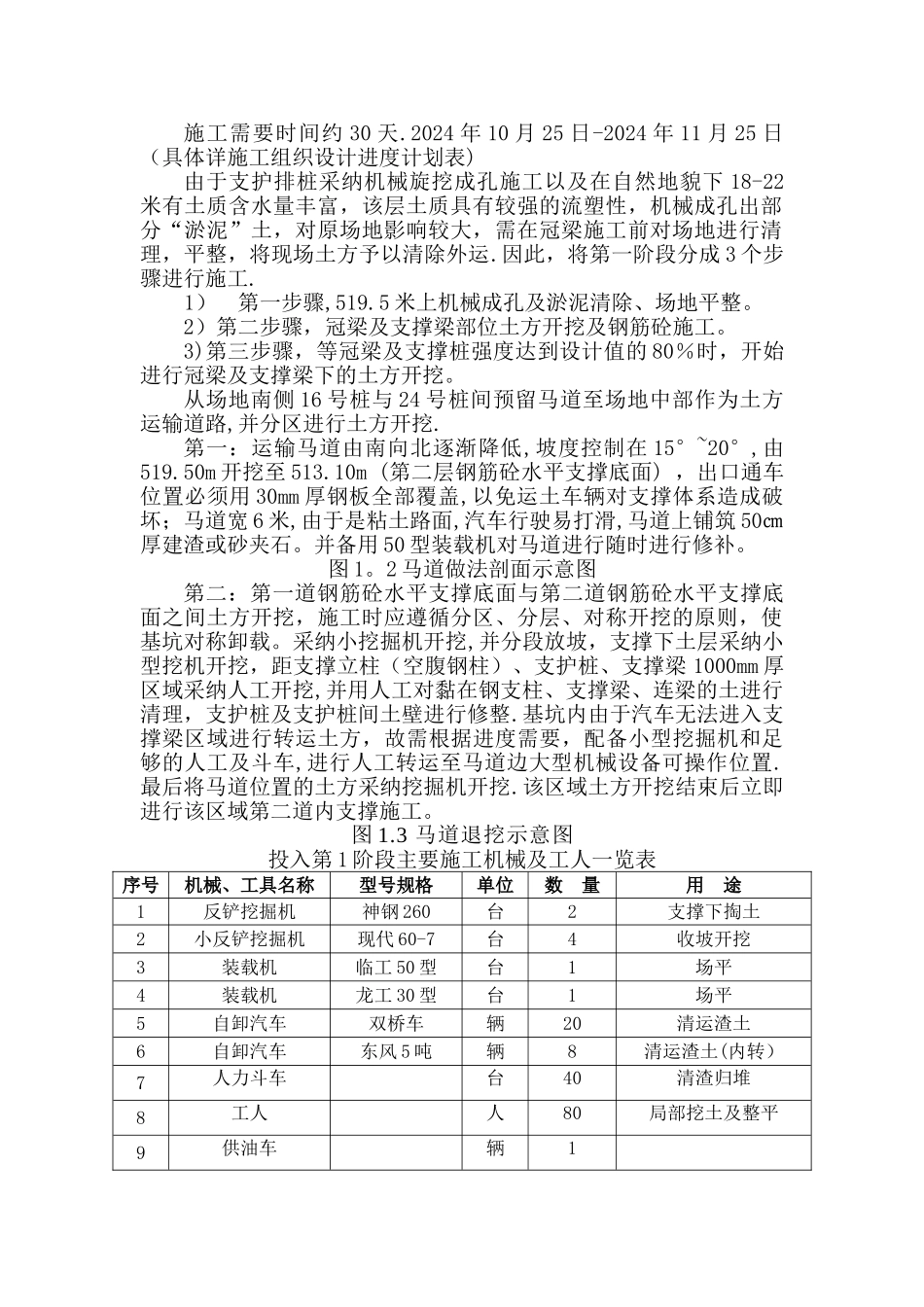

1 基坑土方分层开挖示意图3、第 1 阶段施工流程(519
50m—513
1 米):施工需要时间约 30 天
2024 年 10 月 25 日-2024 年 11 月 25 日(具体详施工组织设计进度计划表)由于支护排桩采纳机械旋挖成孔施工以及在自然地貌下 18-22米有土质含水量丰富,该层土质具有较强的流塑性,机械成孔出部分“淤泥”土,对原场地影响较大,需在冠梁施工前对场地进行清理,平整,将现场土方予以清除外运
因此,将第一阶段分成 3 个步骤进行施工
1)第一步骤,519
5 米上机械成孔及淤泥清除、场地平整
2)第二步骤,冠梁及支撑梁部位
