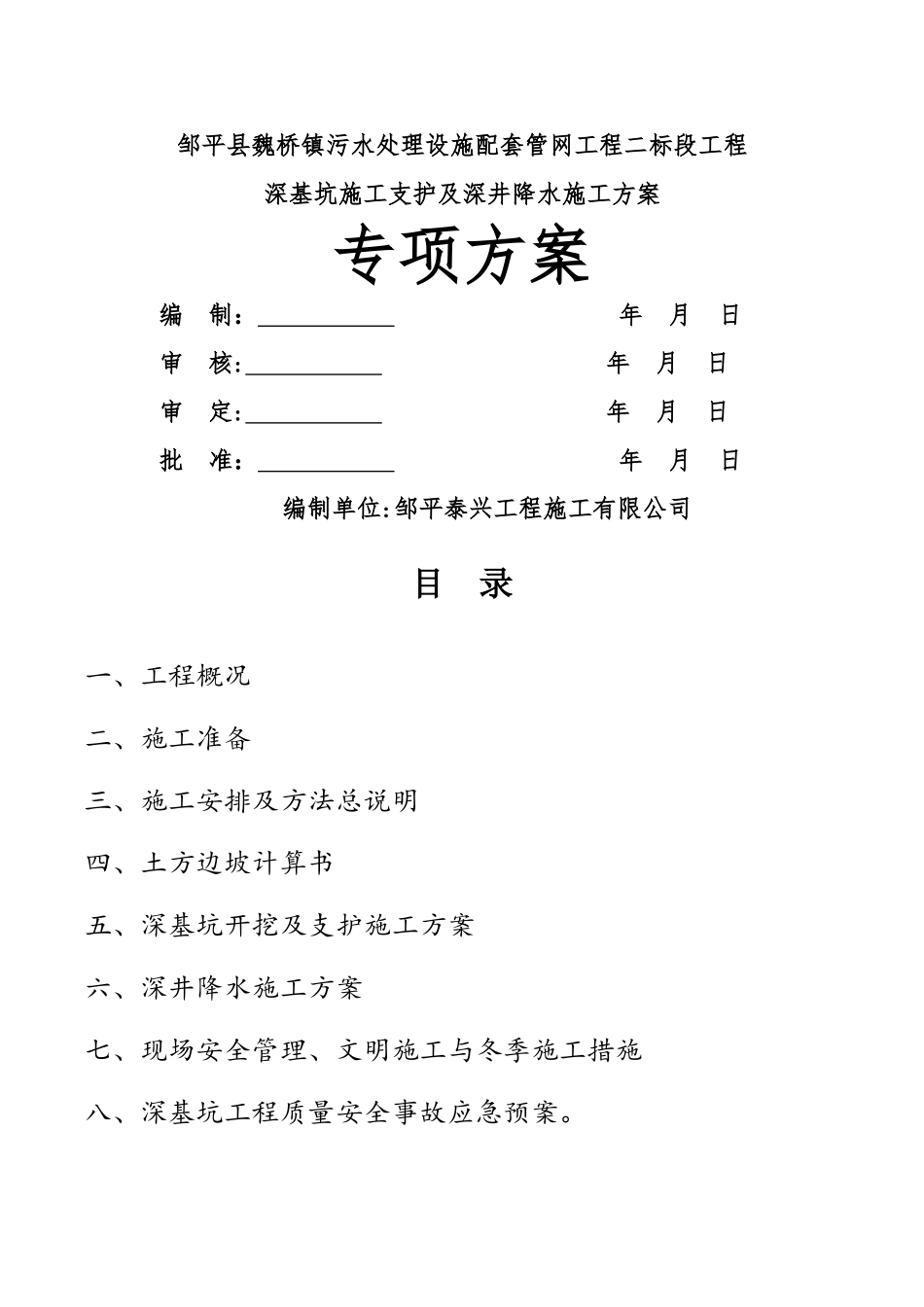

邹平县魏桥镇污水处理设施配套管网工程二标段工程深基坑施工支护及深井降水施工方案专项方案 编 制: 年 月 日 审 核: 年 月 日 审 定: 年 月 日 批 准: 年 月 日 编制单位:邹平泰兴工程施工有限公司目 录一、工程概况二、施工准备三、施工安排及方法总说明四、土方边坡计算书五、深基坑开挖及支护施工方案六、深井降水施工方案七、现场安全管理、文明施工与冬季施工措施八、深基坑工程质量安全事故应急预案。九、深井平面布置图附件:地质勘察报告一、工程概况本工程为邹平县魏桥镇污水管网工程,局部污水管道埋深在 5~7m 范围内(创业七路及齐东六路),管径为 DN800,DN1000。管径采纳承插式钢筋混凝土管.拟建管道沿线主要为门头房前砼地面、村庄、绿化带、树苗等且河网交错。地势平坦,稍有起伏.周边无高大建筑物,管道一侧为公路,但距离较远,对沟槽边荷载影响较小。依据地质勘察报告(后附),情况自上而下为:①层为(人工填土)杂填土,层底标高10.97~14。62m,层底埋深 0.4~4。0m;②层为粉状土,层底标高 13.3~13。72m,层底埋深 1.3~1.7m;③层为粉质粘土,层底标高 11.4~12。72m,层底埋深 2.4~3。7m;④层为粉土,层底标高 8。45~9。35,层底埋深 5。7~6.6m;⑤层为粉质粘土,层底标高 7.67~8。45m,层底埋深 6.6~7.3m。本工程挖深超过 5m 所处地质结构在④~⑤层之间二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。2。1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。2.2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足法律规范设计要求.2。3、落实管道供应厂家,进行仔细考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。2.4、管道施工前进行仔细的技术质量安全交底,分工明确,责任到人。三、施工安排及方法总说明本工程采纳分段施工,先降水后挖土,打井、降水、挖土、管道施工流水作业,节约工期。对于埋深超过 5m 的污水管道的施工,采纳两次开挖,两次放坡成槽的挖土方法,先考虑将表土(杂填土及粉土)挖除一层(3.0m 左右),堆土至槽口 0。8m 以外,有效降低沟槽深度,然后进行深井降水,二次放坡开挖沟槽,沟槽弃土先堆放在预留的工作平台,然后由另一台挖掘机倒土堆放至原地面,因施工现场在公路旁边,多余土方不能侵占公路,需外运...
