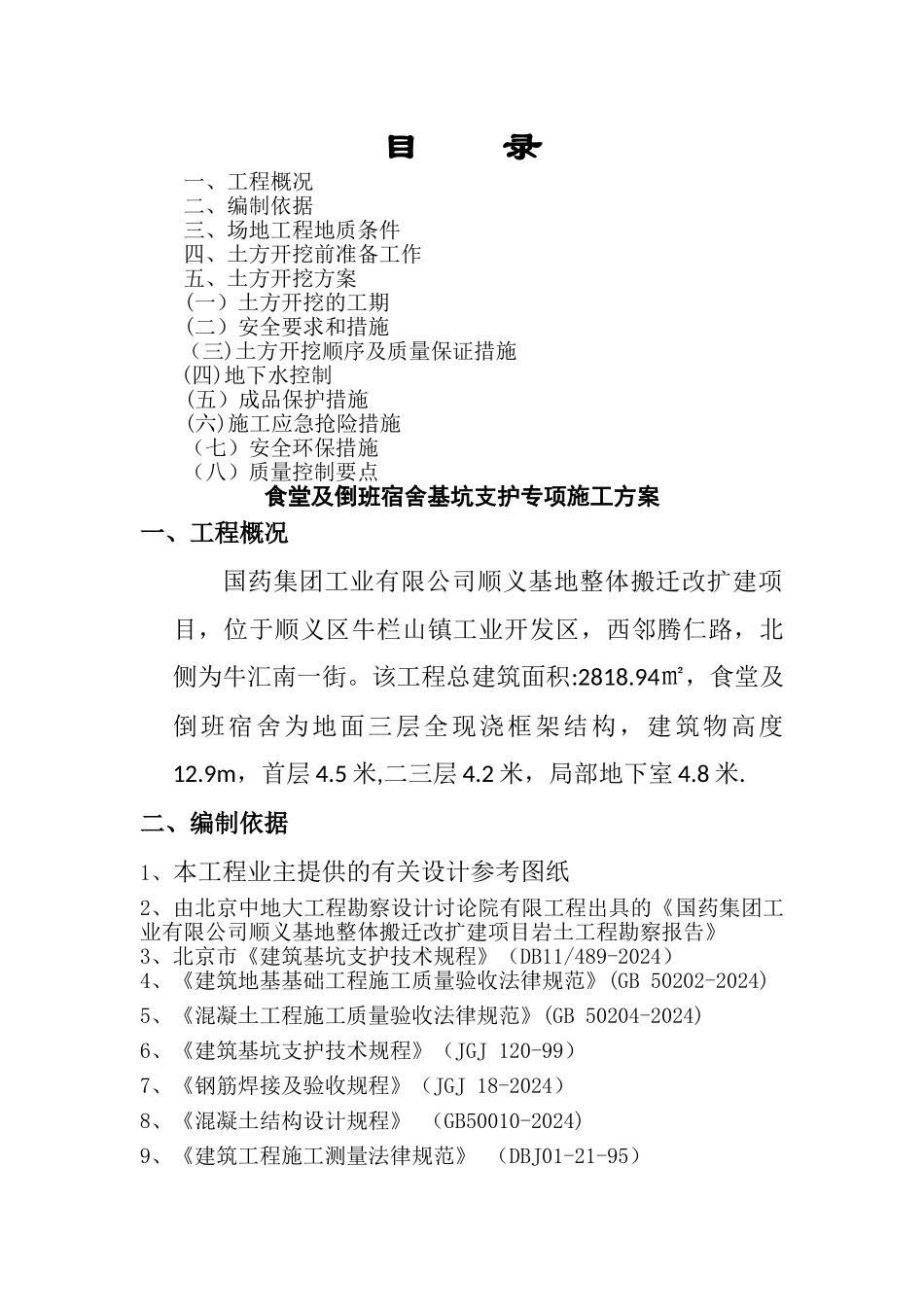

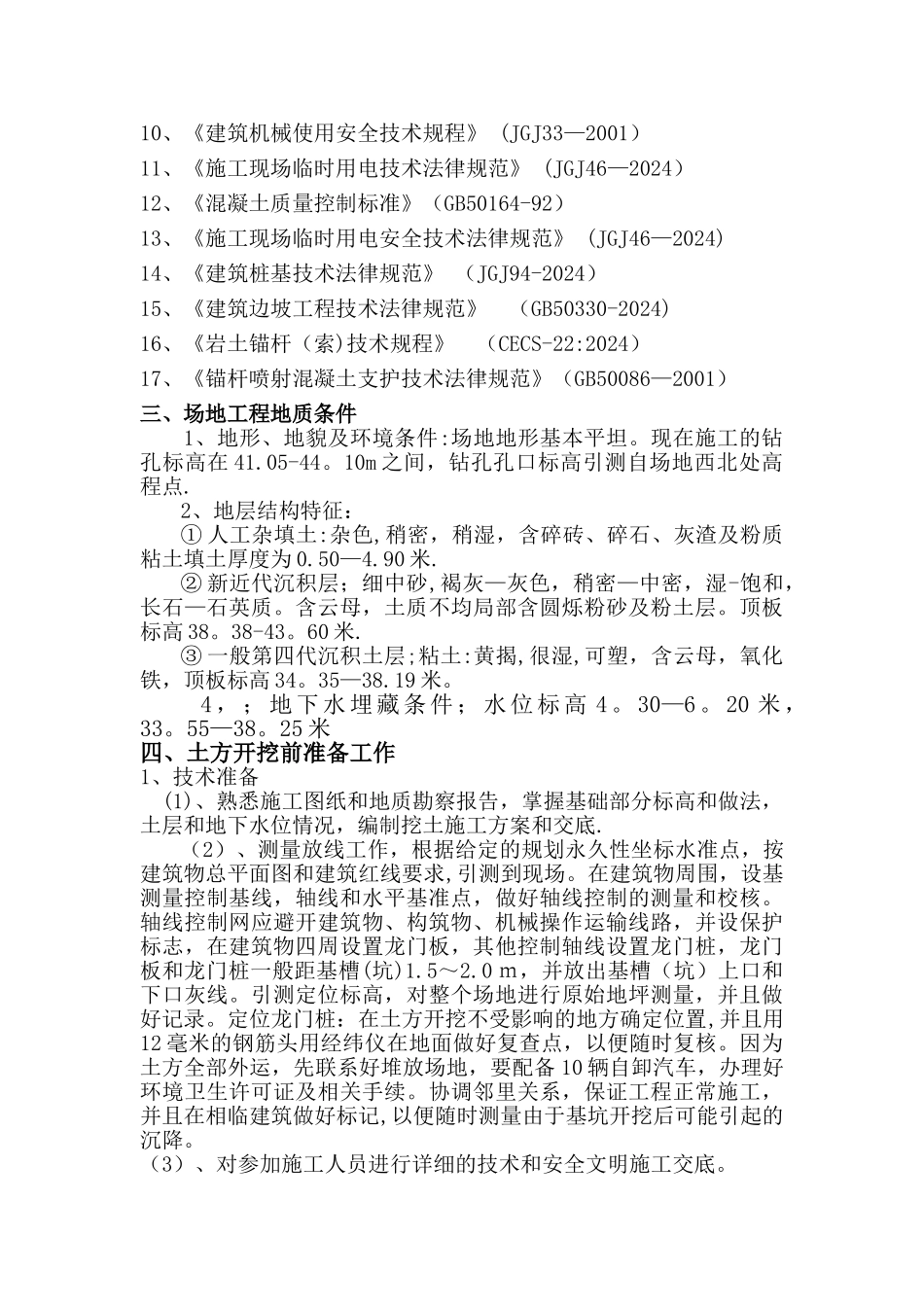

目 录一、工程概况二、编制依据三、场地工程地质条件四、土方开挖前准备工作五、土方开挖方案(一)土方开挖的工期(二)安全要求和措施(三)土方开挖顺序及质量保证措施(四)地下水控制(五)成品保护措施(六)施工应急抢险措施(七)安全环保措施(八)质量控制要点食堂及倒班宿舍基坑支护专项施工方案一、工程概况国药集团工业有限公司顺义基地整体搬迁改扩建项目,位于顺义区牛栏山镇工业开发区,西邻腾仁路,北侧为牛汇南一街
该工程总建筑面积:2818
94㎡,食堂及倒班宿舍为地面三层全现浇框架结构,建筑物高度12
9m,首层 4
5 米,二三层 4
2 米,局部地下室 4
二、编制依据1、本工程业主提供的有关设计参考图纸2、由北京中地大工程勘察设计讨论院有限工程出具的《国药集团工业有限公司顺义基地整体搬迁改扩建项目岩土工程勘察报告》3、北京市《建筑基坑支护技术规程》(DB11/489-2024)4、《建筑地基基础工程施工质量验收法律规范》(GB 50202-2024)5、《混凝土工程施工质量验收法律规范》(GB 50204-2024)6、《建筑基坑支护技术规程》(JGJ 120-99)7、《钢筋焊接及验收规程》(JGJ 18-2024)8、《混凝土结构设计规程》 (GB50010-2024)9、《建筑工程施工测量法律规范》 (DBJ01-21-95)10、《建筑机械使用安全技术规程》 (JGJ33—2001)11、《施工现场临时用电技术法律规范》 (JGJ46—2024)12、《混凝土质量控制标准》(GB50164-92)13、《施工现场临时用电安全技术法律规范》 (JGJ46—2024)14、《建筑桩基技术法律规范》 (JGJ94-2024)15、《建筑边坡工程技术法律规范》 (GB50330-2024)16、《岩土锚杆(索)技术规程》 (CECS-22:2024)17、《锚杆喷射混凝
