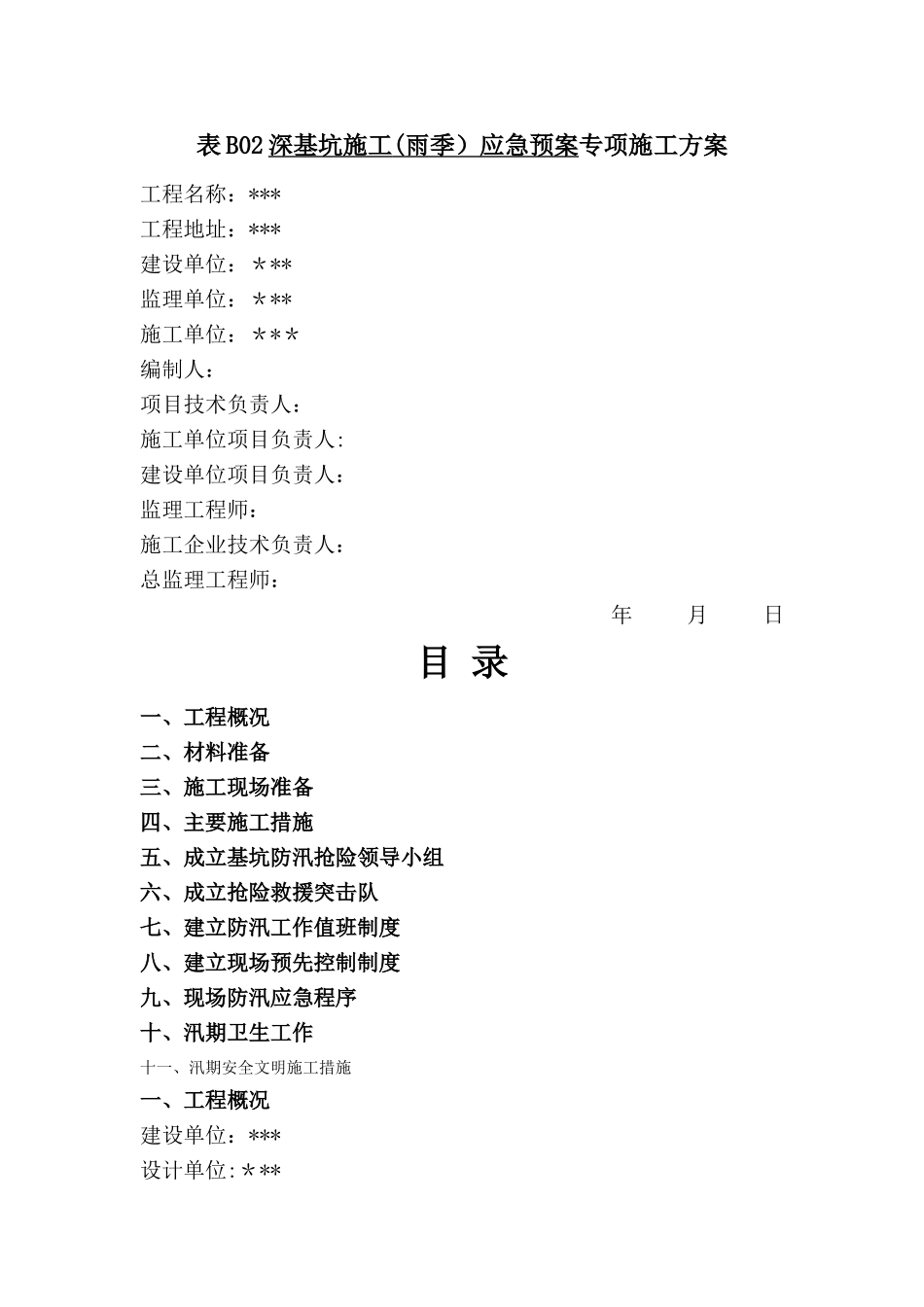

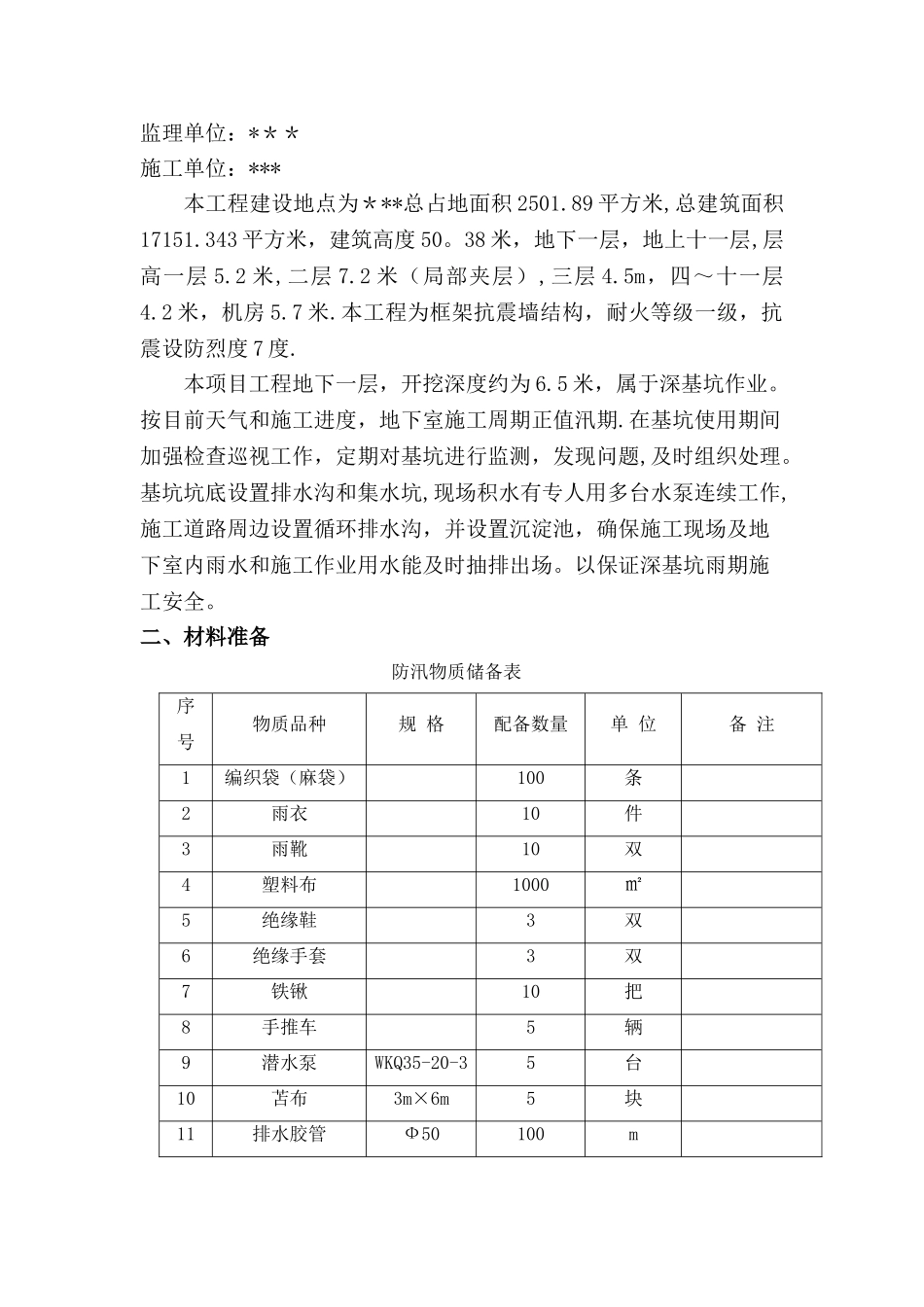

表 B02 深基坑施工 ( 雨季)应急预案 专项施工方案工程名称:***工程地址:***建设单位:*** 监理单位:***施工单位:***编制人:项目技术负责人:施工单位项目负责人:建设单位项目负责人:监理工程师:施工企业技术负责人:总监理工程师:年 月 日目 录一、工程概况二、材料准备三、施工现场准备四、主要施工措施五、成立基坑防汛抢险领导小组六、成立抢险救援突击队七、建立防汛工作值班制度八、建立现场预先控制制度九、现场防汛应急程序十、汛期卫生工作十一、汛期安全文明施工措施一、工程概况建设单位:***设计单位:***监理单位:***施工单位:***本工程建设地点为***总占地面积 2501
89 平方米,总建筑面积17151
343 平方米,建筑高度 50
38 米,地下一层,地上十一层,层高一层 5
2 米,二层 7
2 米(局部夹层),三层 4
5m,四~十一层4
2 米,机房 5
本工程为框架抗震墙结构,耐火等级一级,抗震设防烈度 7 度
本项目工程地下一层,开挖深度约为 6
5 米,属于深基坑作业
按目前天气和施工进度,地下室施工周期正值汛期
在基坑使用期间加强检查巡视工作,定期对基坑进行监测,发现问题,及时组织处理
基坑坑底设置排水沟和集水坑,现场积水有专人用多台水泵连续工作,施工道路周边设置循环排水沟,并设置沉淀池,确保施工现场及地下室内雨水和施工作业用水能及时抽排出场
以保证深基坑雨期施工安全

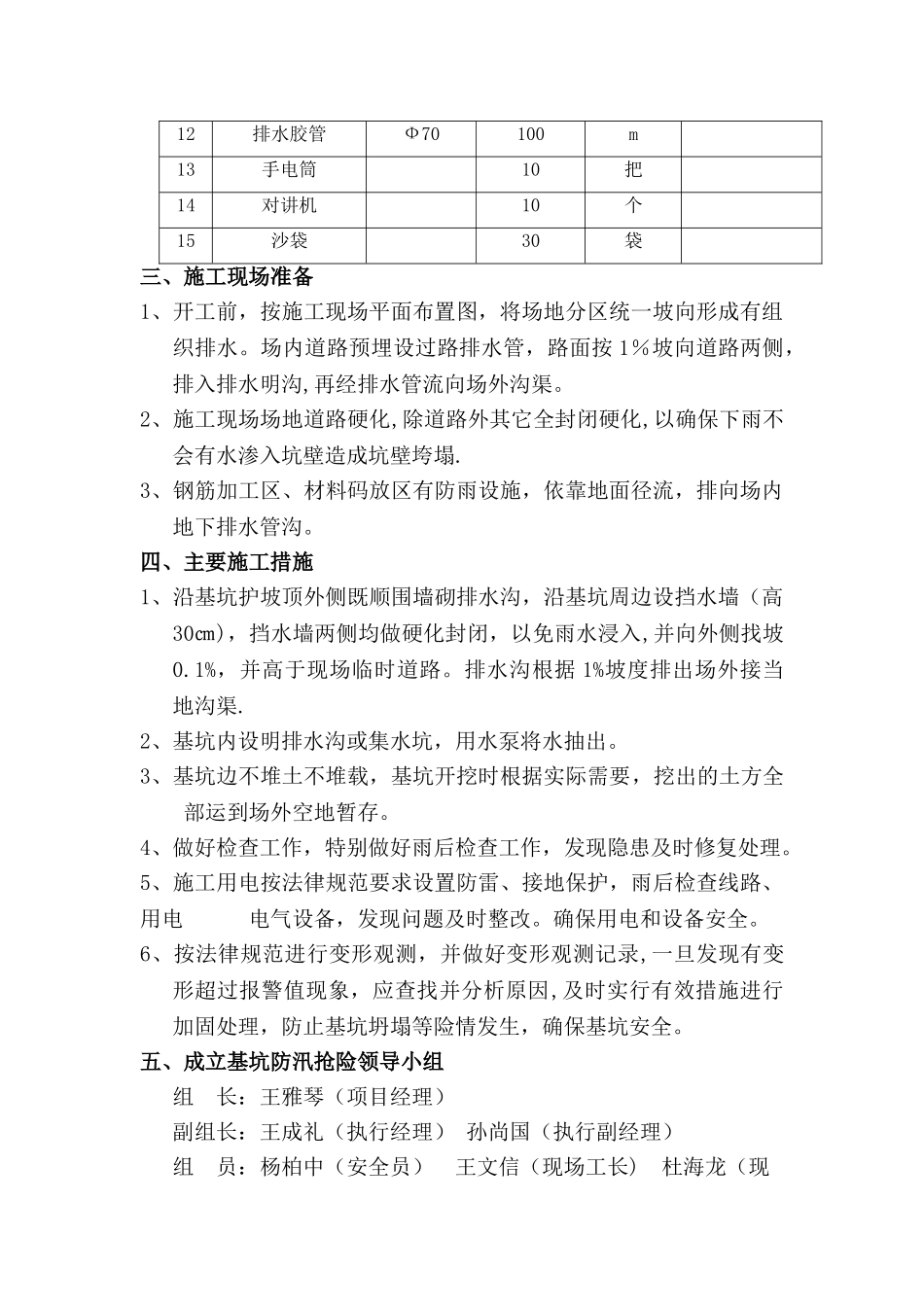

二、材料准备防汛物质储备表序号物质品种规 格配备数量单 位备 注1编织袋(麻袋)100条2雨衣10件3雨靴10双4塑料布1000㎡5绝缘鞋3双6绝缘手套3双7铁锹10把8手推车5辆9潜水泵WKQ35-20-35台10苫布3m×6m5块11排水胶管Ф50100m12排水胶管Ф70100m13手电筒10把14对讲机10个15沙袋30袋三、施工现场准备1、开工前,按
