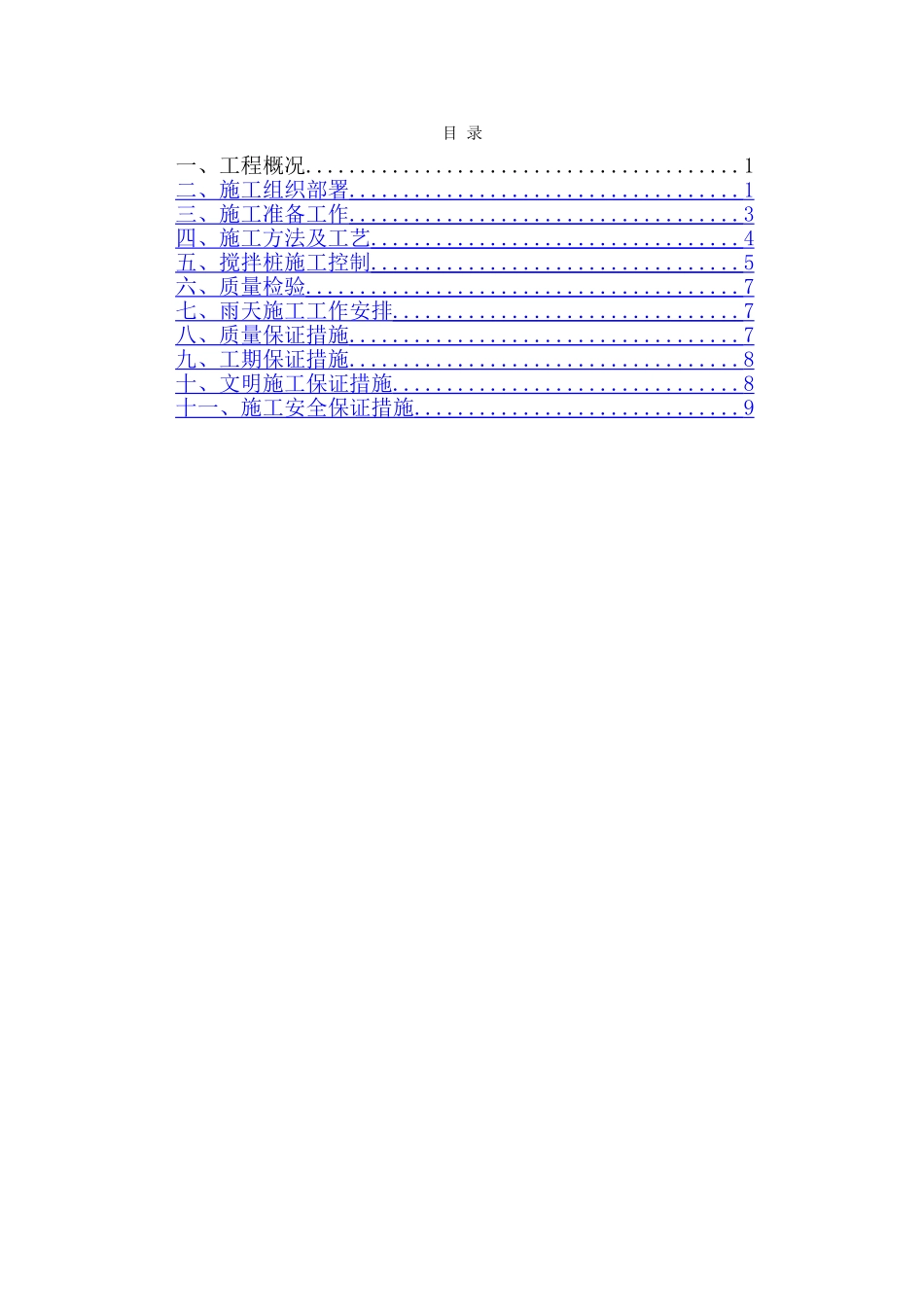

目 录一、工程概况
1二、施工组织部署
1 三、施工准备工作
3 四、施工方法及工艺
4 五、搅拌桩施工控制
5 六、质量检验
7 七、雨天施工工作安排
7 八、质量保证措施
7 九、工期保证措施
8 十、文明施工保证措施
8 十一、施工安全保证措施

9 搅拌桩施工方案 一、工程概况 根据地质钻探资料、设计资料及其它相关资料情况表明,本标段(K19+490~K27+000)长度为 7
51km,均存在淤泥及淤泥质粘土,中小桥台 25m 范围内的旧路沉降严重,需挖除路面结构层,对地基进行软基加固处理,地基加固的主要目的是提高路面的承载力,有效地控制使用期间的工后沉降,预防路面损坏
本标段 K24+359大鹏中桥、K25+463 大简中桥,桥台 25m 范围地基采纳喷浆搅拌桩施工方法
要求处理后地基承载力特征值不小于 120kpa
基本施工工艺参数为:水泥搅拌桩直径500mm,桩距分为 1
3m;呈等边
