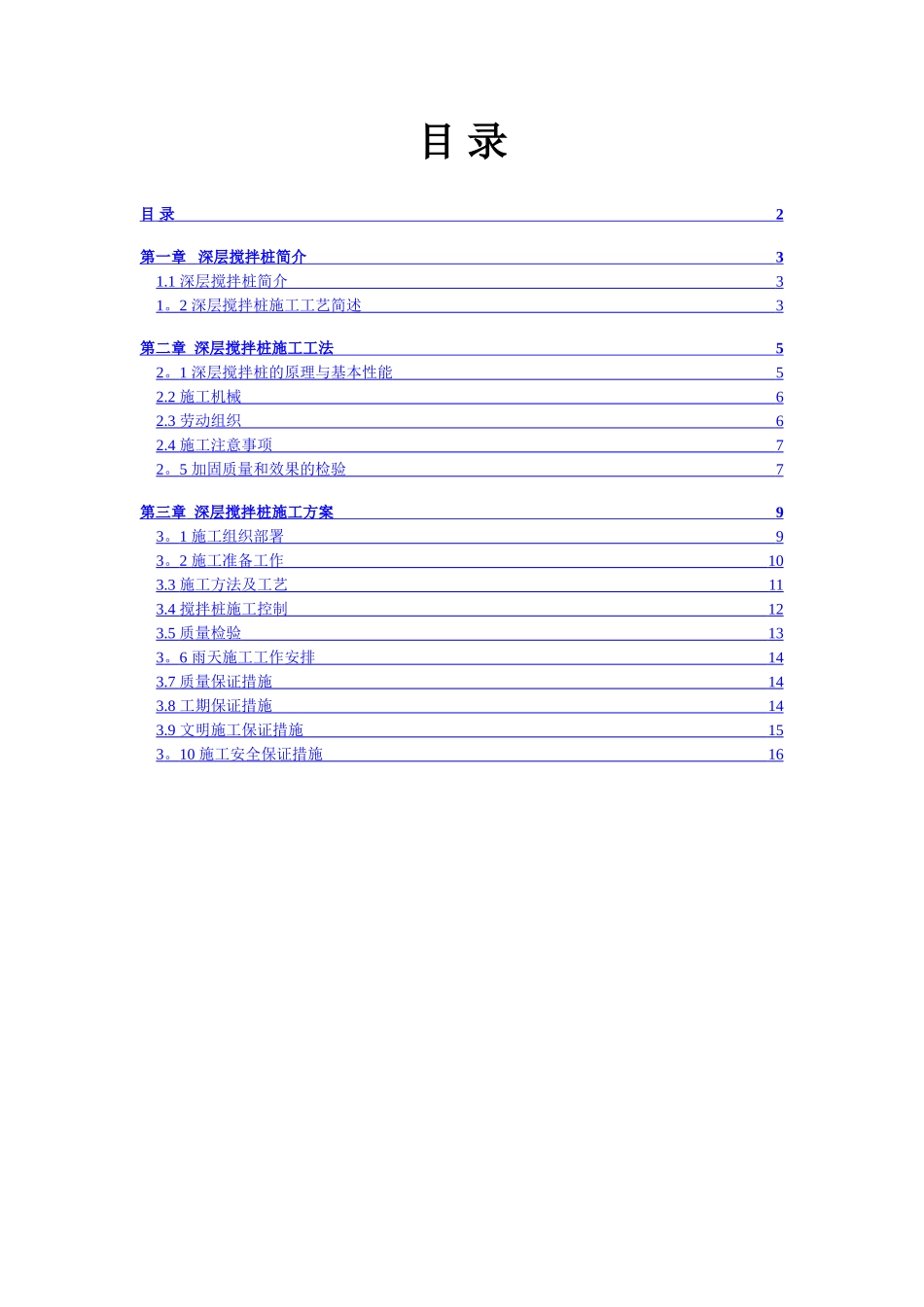

深层搅拌桩的简介、施工方法及施工方案目 录目 录 2 第一章 深层搅拌桩简介 3 1.1 深层搅拌桩简介 3 1 。 2 深层搅拌桩施工工艺简述 3 第二章 深层搅拌桩施工工法 5 2 。 1 深层搅拌桩的原理与基本性能 5 2.2 施工机械 6 2.3 劳动组织 6 2.4 施工注意事项 7 2 。 5 加固质量和效果的检验 7 第三章 深层搅拌桩施工方案 9 3 。 1 施工组织部署 9 3 。 2 施工准备工作 10 3.3 施工方法及工艺 11 3.4 搅拌桩施工控制 12 3.5 质量检验 13 3 。 6 雨天施工工作安排 14 3.7 质量保证措施 14 3.8 工期保证措施 14 3.9 文明施工保证措施 15 3 。 10 施工安全保证措施 16 第一章 深层搅拌桩简介1。1 深层搅拌桩简介深层搅拌桩是利用水泥作为固化剂,通过深层搅拌机械在地基将软土或沙等和固化剂强制拌和,使软基硬结而提高地基强度.该方法适用于[软基处理,效果显著,处理后可成桩、墙等。深层水泥搅拌桩适用于处理淤泥、砂土、淤泥质土、泥炭土和粉土.当用于处理泥炭土或地下水具有侵蚀性时,应通过试验确定其适用性.冬季施工时应注意低温对处理效果的影响。1。2 深层搅拌桩施工工艺简述(1)施工前的准备工作应在施工前完成如下准备工作:搞好场地的三通(路通、水通、电通)一平(清除施工现场的障碍物),查清地下管线的位置及确定架空电线的位置、高度;放线:按设计图纸放线,准确定出各搅拌桩的位置;搅拌桩桩位应每隔 5 根桩采纳竹片或板条进行现场定位.根据需要改动原设计位置的,需取得设计、监理等的同意后,方可执行;作好施工准备,包括供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等.所需材料应提前进场,水泥及外加剂必须有出厂合格证,水泥必须送试验室检验合格后方能使用。(2)施工流程深层搅拌桩施工按下列步骤进行:(3)成桩工艺a)搅拌桩机:PH-5 系列深层搅拌桩机及相应的辅助设备(灰浆泵、灰浆搅拌机等)。b)制备水泥浆:按设计确定的配合比拌制水泥浆,待压浆前将水泥浆倒入集料斗。c)预搅下沉:待搅拌机的冷却水循环正常后,启动搅拌机电机,放松起重机钢丝绳,使搅拌机沿导架搅拌切土下沉,下沉的速度可由电机的电流监测表控制,工作电流不应大于 40A。搅拌机下沉时开启灰浆泵将水泥浆压入地基中,边喷边旋转.搅拌桩机制备水泥浆预搅下沉提升喷浆搅拌重复上、下搅拌清洗移位下一根桩深层搅拌桩施工流程图d)提升喷浆搅拌,搅拌机下...
