混凝土冬季施工方案及措施一、砼的搅拌、运输及浇灌1)砼搅拌站人员密切注意砼搅拌及运输过程中的温度,不满足要求时,及时实行措施
2)现场施工人员在浇筑过程中密切观测罐车砼的温度,保证砼的入摸温度不低于 10℃
3)现场浇筑砼前做好充分的施工准备,实行快铺料快振捣及时覆盖的快速施工方法,砼浇筑时间应适当调整到中午气温较高时,进行砼浇筑施工
4)砼浇筑前,浇筑部位如有积雪和冰消应清除洁净
5)掌握气温动态,浇筑砼时应避开最低气温
6)浇筑砼前,项目部应统筹安排,尽量避开当日的最低气温
7)混凝土浇筑前,清除洁净模板和钢筋上的冰雪和污垢,当环境气温低于—10℃,实行暖棚法将直径大于 25㎜的钢筋加热至正温
8)砼的关注温度,在任何情况下均不低于 5℃,细薄截面砼结构的灌注温度不宜低于 10℃,砼分层连续浇筑,中途不间断,每层灌注厚度不大于 20㎝,并采纳机械捣固

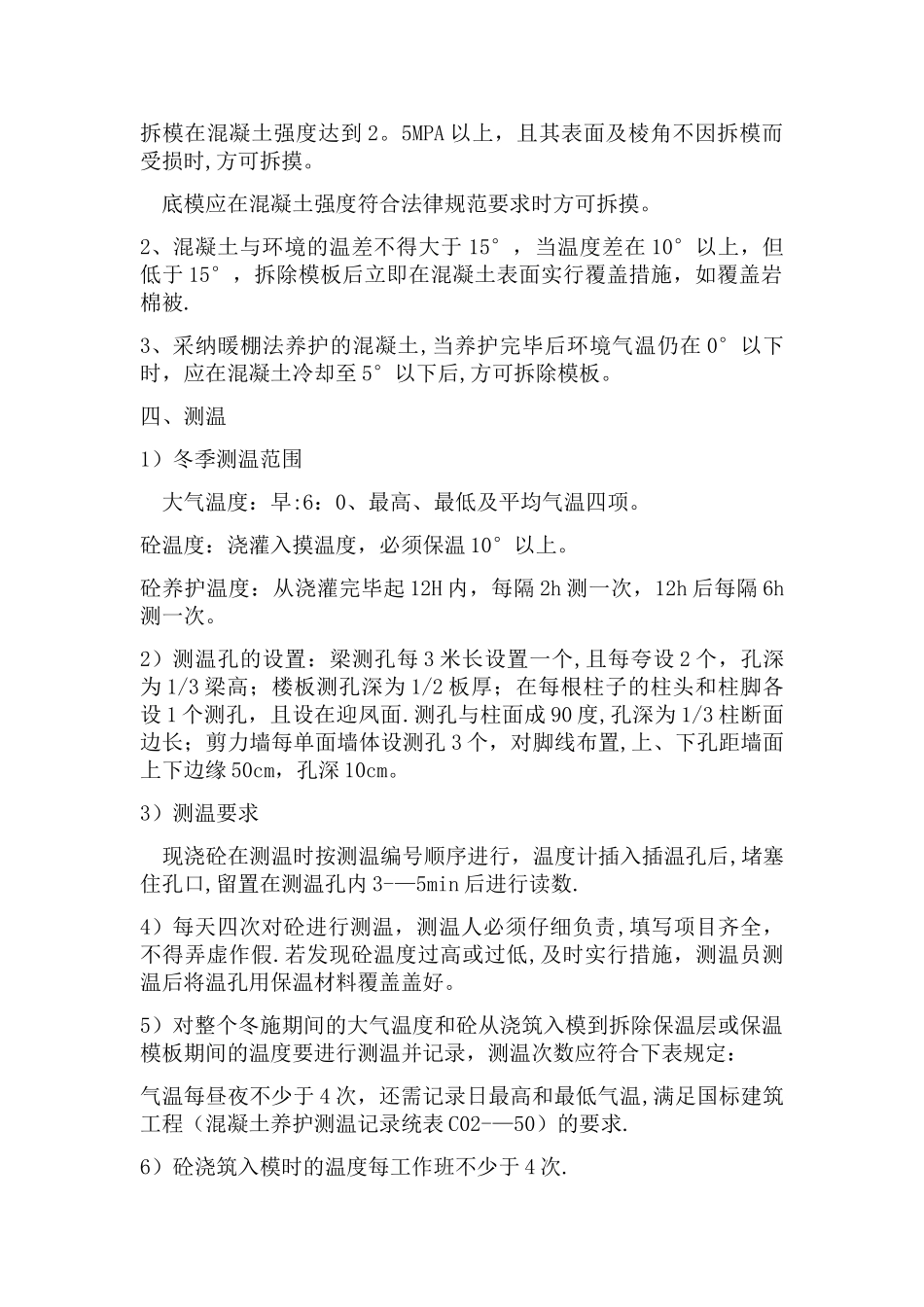

9)新、旧混凝土施工缝的清理
前层混凝土的强度不得小于 1
施工缝处的水泥砂浆、松动石子或松软混凝土必须凿除洁净,并用水冲洗洁净,但不得有积水
冬期施工接缝混凝土时,在新混凝土浇筑前对结合面进行加热使结合面有 5°以上的温度,浇筑完成后,及时加热养护使混凝土结合面保持正温
直至进浇注混凝土获得规定的抗冬强度

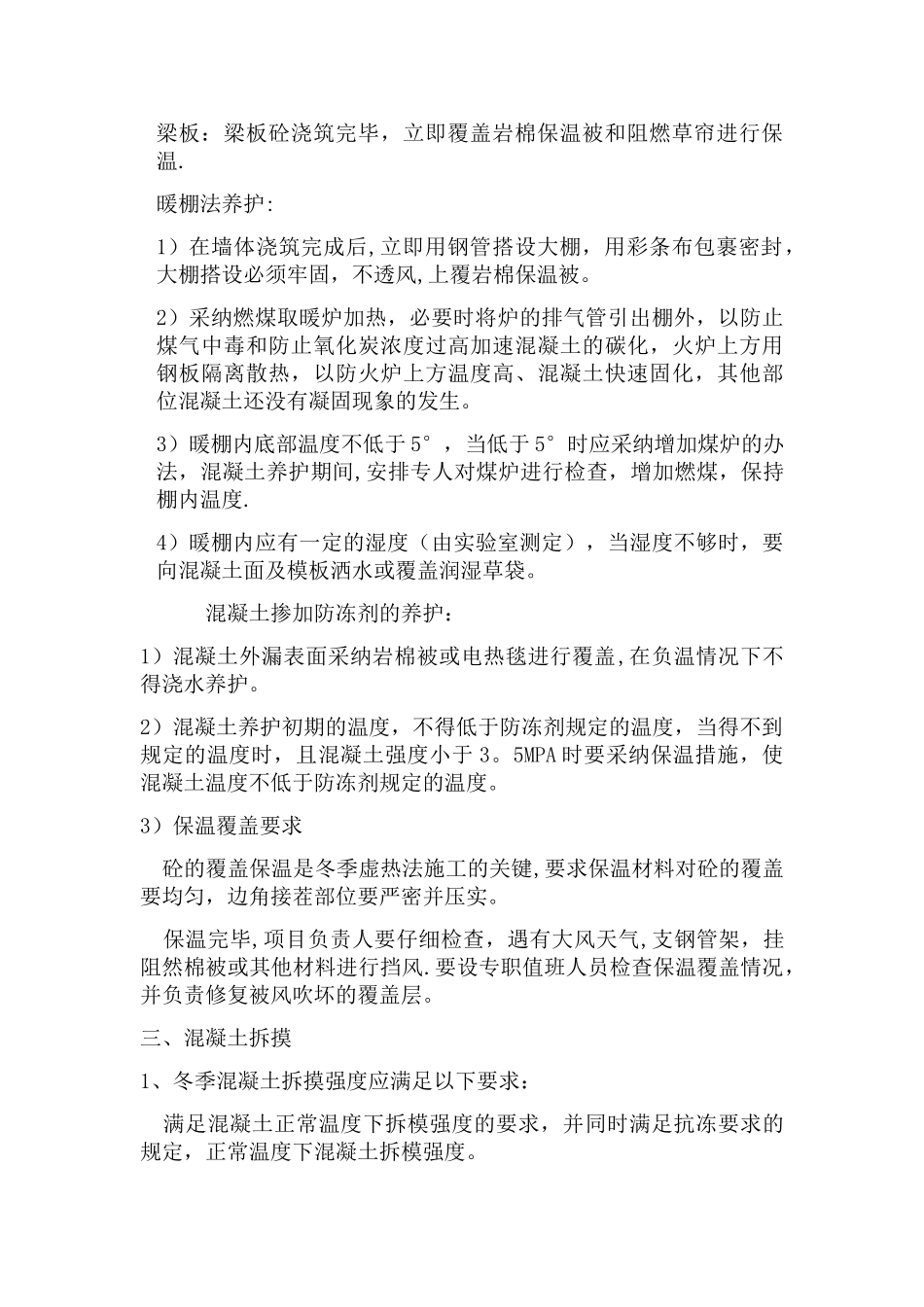

二、砼的覆盖及保温1)保温措施泵管:泵管周围用助燃帘包裹保温
墙柱:砼浇筑完毕,墙顶部位立即覆盖岩棉保温被和阻燃草帘进行保温;墙、柱模板外加包 50㎜厚的聚苯板
梁板:梁板砼浇筑完毕,立即覆盖岩棉保温被和阻燃草帘进行保温
暖棚法养护:1)在墙体浇筑完成后,立即用钢管搭设大棚,用彩条布包裹密封,大棚搭设必须牢固,不透风,上覆岩棉保温被
2)采纳燃煤取暖炉加热,必要时将炉的排气管引出棚外,以防止煤气中毒和防止氧化炭浓度过高加速混凝土的碳化,火炉上方用钢板隔离散热,以防火炉上方温度高、混凝土快速固化,其他部位混
