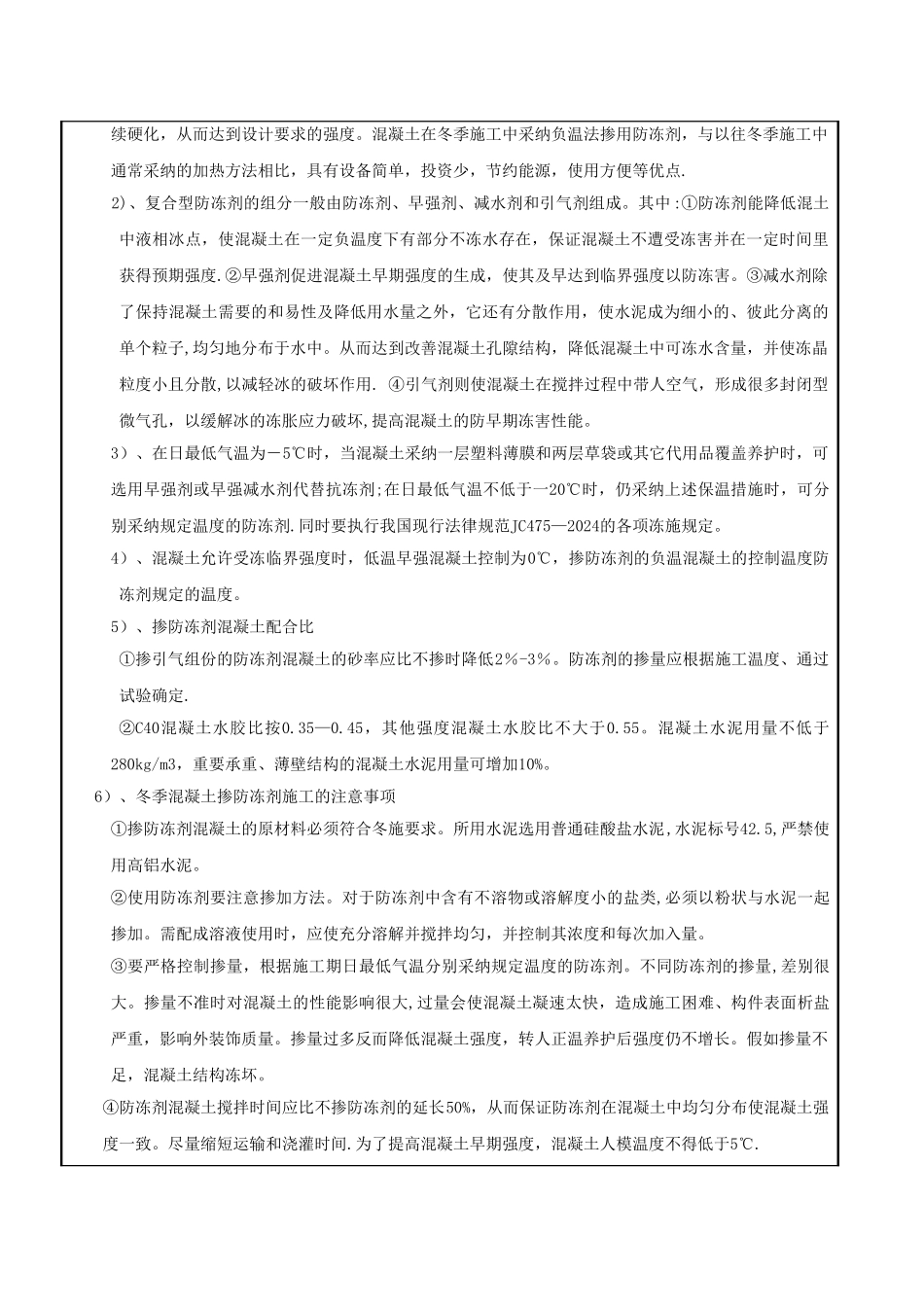

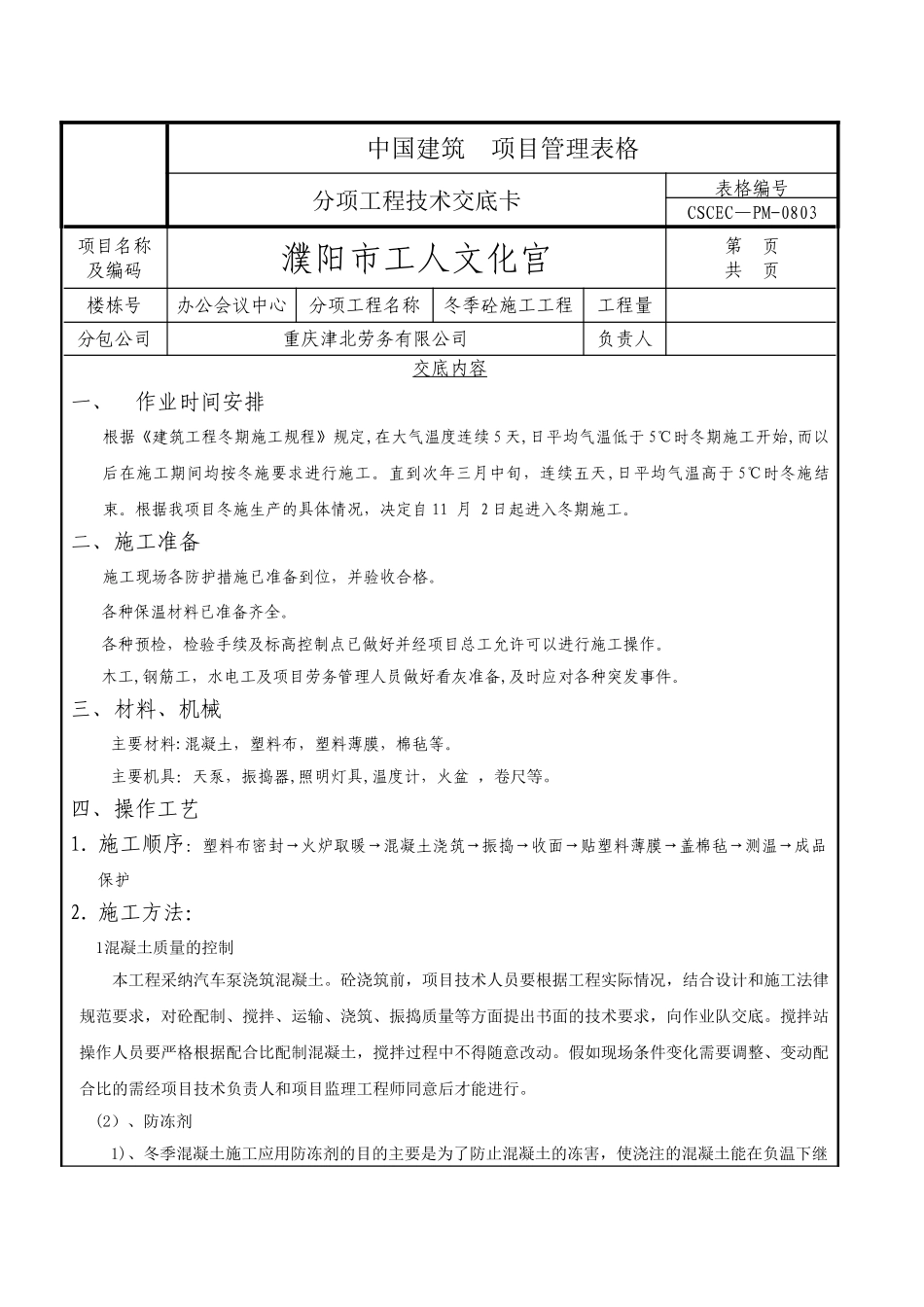

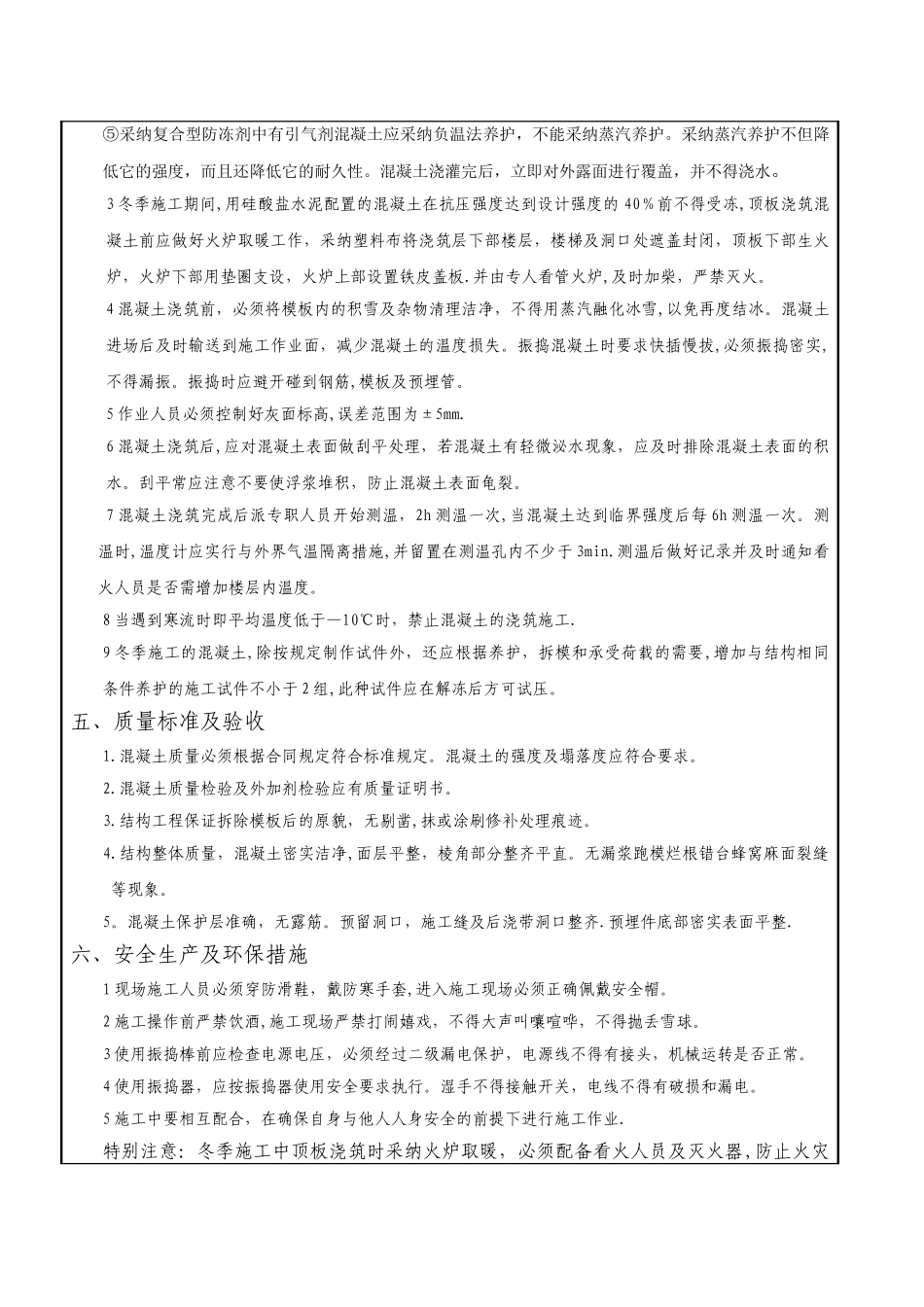

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC—PM-0803项目名称及编码濮阳市工人文化宫第 页共 页楼栋号办公会议中心分项工程名称冬季砼施工工程工程量分包公司重庆津北劳务有限公司负责人交底内容一、作业时间安排 根据《建筑工程冬期施工规程》规定,在大气温度连续 5 天,日平均气温低于 5℃时冬期施工开始,而以后在施工期间均按冬施要求进行施工
直到次年三月中旬,连续五天,日平均气温高于 5℃时冬施结束
根据我项目冬施生产的具体情况,决定自 11 月 2 日起进入冬期施工
二、施工准备 施工现场各防护措施已准备到位,并验收合格
各种保温材料已准备齐全
各种预检,检验手续及标高控制点已做好并经项目总工允许可以进行施工操作
木工,钢筋工,水电工及项目劳务管理人员做好看灰准备,及时应对各种突发事件
三、材料、机械主要材料:混凝土,塑料布,塑料薄膜,棉毡等
主要机具:天泵,振捣器,照明灯具,温度计,火盆 ,卷尺等
四、操作工艺1
施工顺序:塑料布密封→火炉取暖→混凝土浇筑→振捣→收面→贴塑料薄膜→盖棉毡→测温→成品保护2
施工方法:1混凝土质量的控制本工程采纳汽车泵浇筑混凝土
砼浇筑前,项目技术人员要根据工程实际情况,结合设计和施工法律规范要求,对砼配制、搅拌、运输、浇筑、振捣质量等方面提出书面的技术要求,向作业队交底
搅拌站操作人员要严格根据配合比配制混凝土,搅拌过程中不得随意改动
假如现场条件变化需要调整、变动配合比的需经项目技术负责人和项目监理工程师同意后才能进行
(2)、防冻剂 1)、冬季混凝土施工应用防冻剂的目的主要是为了防止混凝土的冻害,使浇注的混凝土能在负温下继续硬化,从而达到设计要求的强度
混凝土在冬季施工中采纳负温法掺用防冻剂,与以往冬季施工中通常采纳的加热方法相比,具有设备简单,投资少,节约能源,使用方便等优点
2)、复合型防冻剂的组分一般由防
