电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

混凝土小型空心砌块砌体工程技术交底

混凝土小型空心砌块砌体工程技术交底_第1页
混凝土小型空心砌块砌体工程技术交底_第2页
混凝土小型空心砌块砌体工程技术交底_第3页

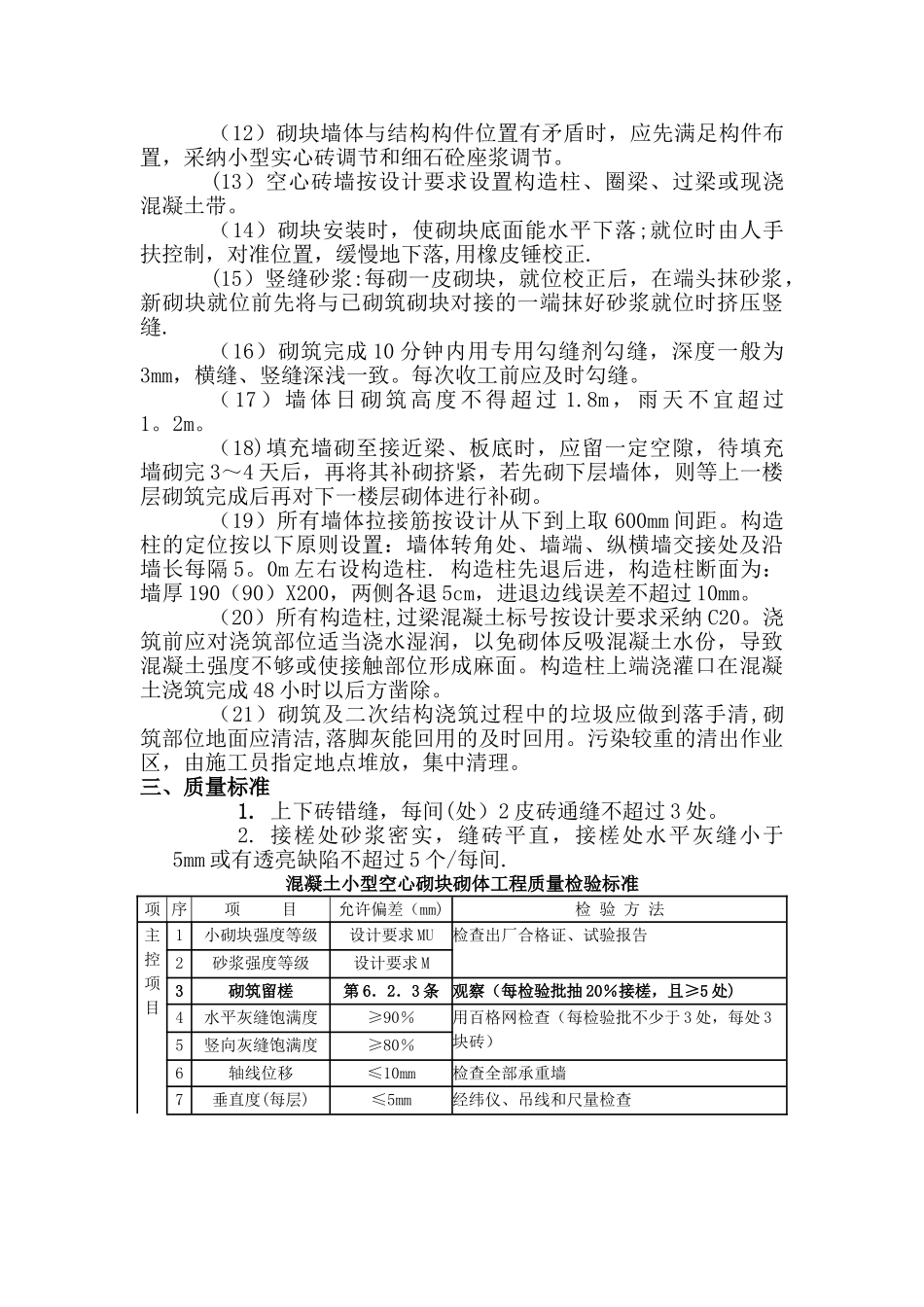

混凝土小型空心砌块砌体工程技术交底一、施工准备1。技术准备:准备施工图纸、设计变更、砌体验收法律规范,技术人员校对施工图纸细部尺寸,进行测量定位.2.材料准备及要求:(1)砌块:混凝土小型空心砌块型号按设计要求,并有出厂合格证等相关证明,其规格、尺寸及孔型、空心率应满足设计强度等级。(2)砌筑用砂浆:主要是水泥、中砂、石灰膏、外加剂等材料配制的砂浆.水泥:一般用 325 号矿渣硅酸盐水泥或普通硅酸盐水泥,有产品合格证、出厂证明、复试报告。砂:宜用中砂,过 5mm 孔径筛子,配制 M5 以下砂浆,砂含泥量不超过 10%,M5 及其以上砂浆,砂的含泥量不超过 5%,并不含草根等杂物。掺合料:选用石灰膏、粉煤灰、磨细生石灰粉等。生石灰熟化时不得少于 7d。水:用自来水或不含有害物质的干净水。其它材料:拉结钢筋、预埋件、木砖等,提前制作好做好并做防腐处理.3.主要机具:塔式起重机、搅拌机、吊斗、手推车、磅秤、灰斗、大铲、筛子、铁锹、半截灰桶、托线板、线坠、水平尺、小白线、砖夹子、瓦刀、刨锛、工具袋等.4.作业条件:(1)准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工.(2)砌块砌筑施工前,主体分部中承重结构已施工完毕,已经有关部门验收。(3)放好砌体墙身位置线、门窗口等位置线,经验线符合设计图纸要求,预检合格.(4)砌筑前应清除砌筑面的杂物、灰尘,排除地面积水。(5)按砌筑操作需要,找好标高,根据最下面第一皮砖的标高,拉通线检查,并做基层找平派专人将砌块与砌筑面洒水润湿.(6)立皮数杆:皮数杆应垂直、牢固、标高一致,经复核完毕。1) 搭设好操作和卸料架子。按施工平面布置图所要求位置码放整齐,且高度不得超 2m。无安全网围挡时应根据风速进行验算,防止倾覆.要在进场当晚把普通砖及砌块运至施工楼层,数量按图纸估算准确.在施工楼层中按各施工段所需数量分别整齐码放,间断式码放,留有清理散落砂浆的通道,于各个施工段待砌墙体边上,与墙体平行,间距在 1。5m,高度不得超过 1.5m。二、操作工艺1.工艺流程:墙体砌筑工艺流程图2。操作工艺:(1)墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。(2)制配砂浆:按设计要求的砂浆品种、强度制配砂浆,配合比应由试验室确定,采纳重量比,计量精度为水泥±2%,砂、灰膏控制在±5%以内,应采纳机械搅拌,搅拌时间砌筑砂浆应采纳机械搅拌,自投料...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

办公文档专营+ 关注
实名认证
内容提供者

大量办公文档,欢迎选择

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
