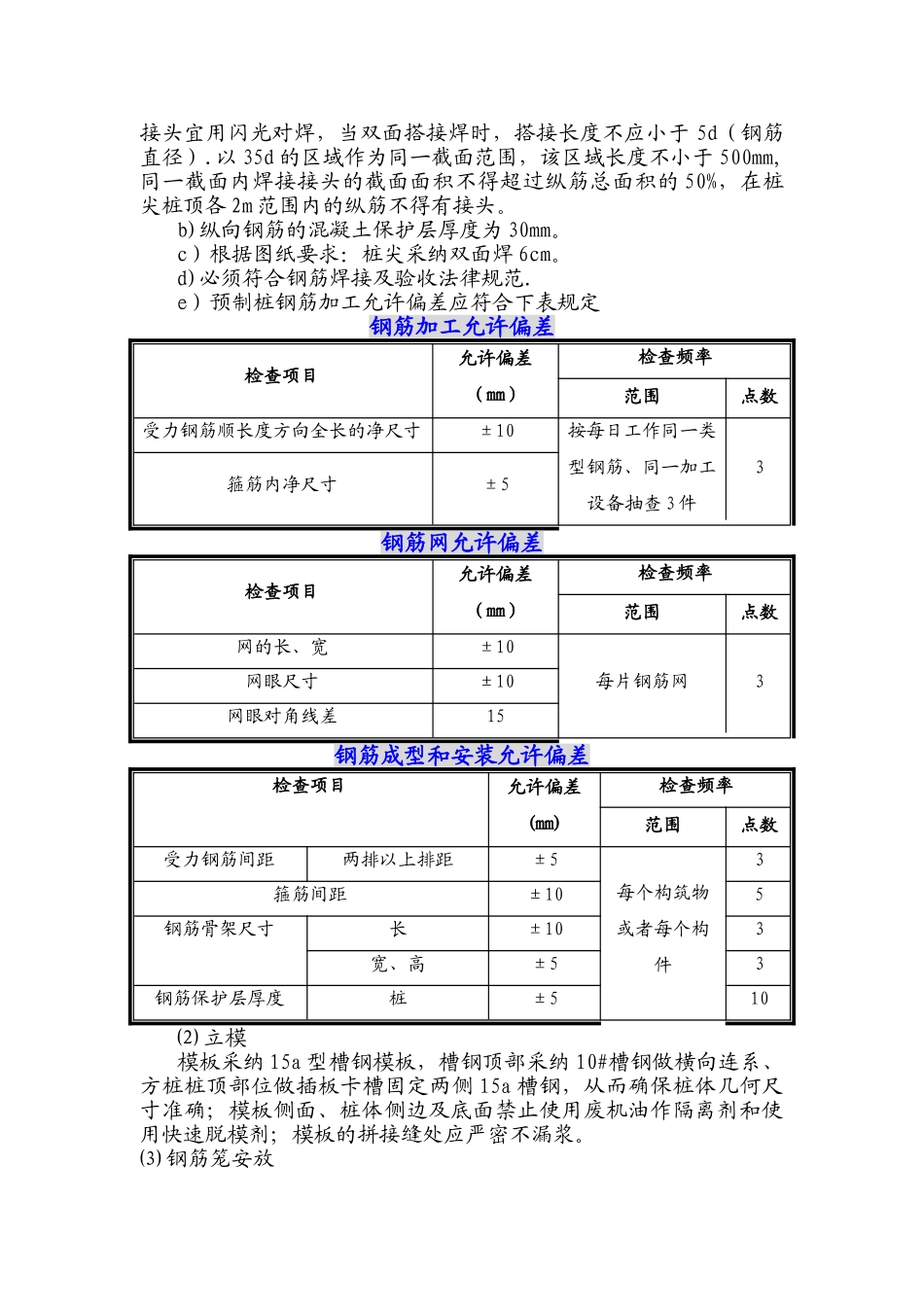

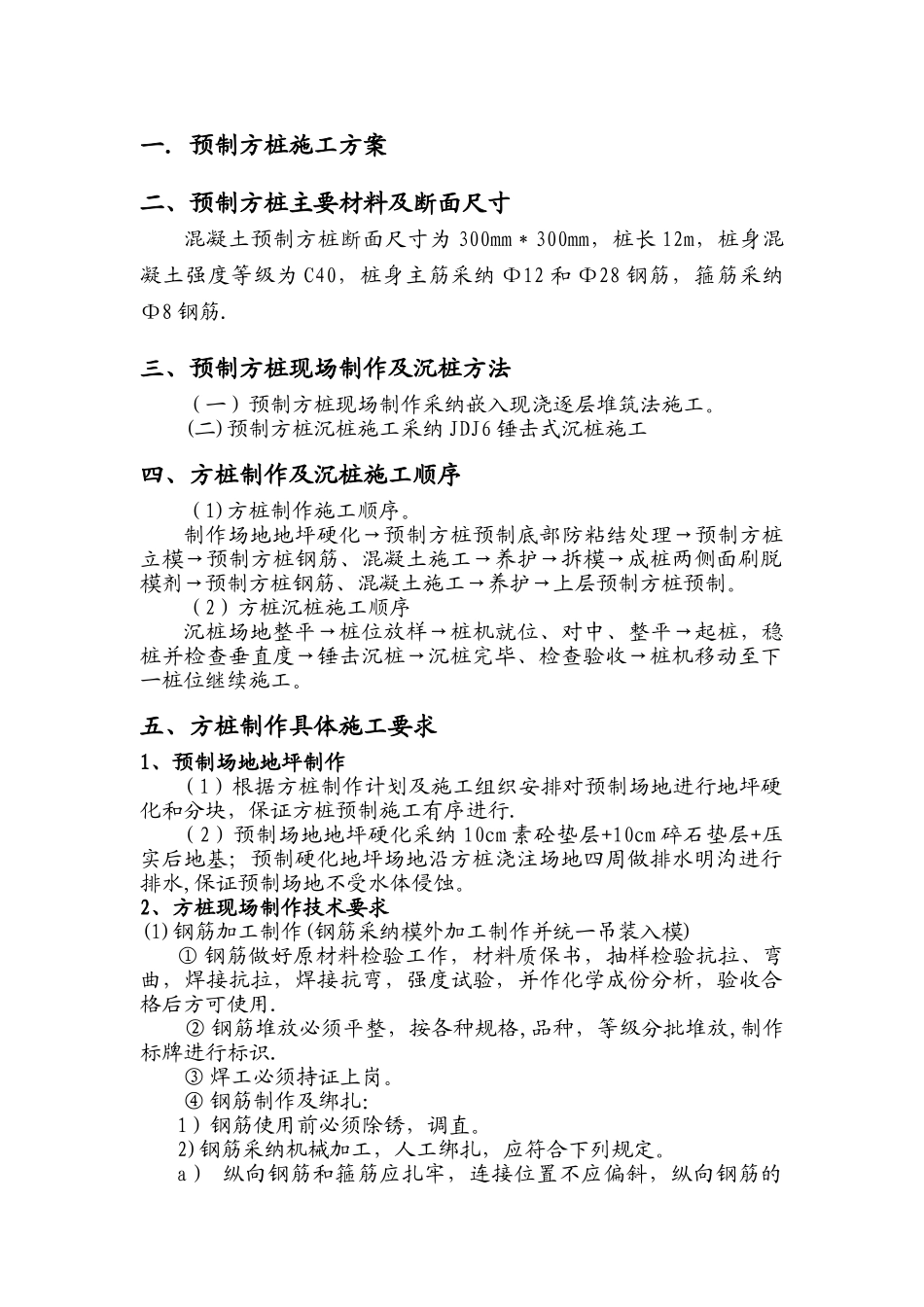

预制方桩施工方案二、预制方桩主要材料及断面尺寸混凝土预制方桩断面尺寸为 300mm*300mm,桩长 12m,桩身混凝土强度等级为 C40,桩身主筋采纳 Ф12 和 Ф28 钢筋,箍筋采纳Ф8 钢筋
三、预制方桩现场制作及沉桩方法(一)预制方桩现场制作采纳嵌入现浇逐层堆筑法施工
(二)预制方桩沉桩施工采纳 JDJ6 锤击式沉桩施工四、方桩制作及沉桩施工顺序(1)方桩制作施工顺序
制作场地地坪硬化→预制方桩预制底部防粘结处理→预制方桩立模→预制方桩钢筋、混凝土施工→养护→拆模→成桩两侧面刷脱模剂→预制方桩钢筋、混凝土施工→养护→上层预制方桩预制
(2)方桩沉桩施工顺序沉桩场地整平→桩位放样→桩机就位、对中、整平→起桩,稳桩并检查垂直度→锤击沉桩→沉桩完毕、检查验收→桩机移动至下一桩位继续施工
五、方桩制作具体施工要求1、预制场地地坪制作(1)根据方桩制作计划及施工组织安排对预制场地进行地坪硬化和分块,保证方桩预制施工有序进行
(2)预制场地地坪硬化采纳 10cm 素砼垫层+10cm 碎石垫层+压实后地基;预制硬化地坪场地沿方桩浇注场地四周做排水明沟进行排水,保证预制场地不受水体侵蚀
2、方桩现场制作技术要求(1)钢筋加工制作(钢筋采纳模外加工制作并统一吊装入模)① 钢筋做好原材料检验工作,材料质保书,抽样检验抗拉、弯曲,焊接抗拉,焊接抗弯,强度试验,并作化学成份分析,验收合格后方可使用
② 钢筋堆放必须平整,按各种规格,品种,等级分批堆放,制作标牌进行标识
③ 焊工必须持证上岗
④ 钢筋制作及绑扎:1)钢筋使用前必须除锈,调直
2)钢筋采纳机械加工,人工绑扎,应符合下列规定
a) 纵向钢筋和箍筋应扎牢,连接位置不应偏斜,纵向钢筋的接头宜用闪光对焊,当双面搭接焊时,搭接长度不应小于 5d(钢筋直径)

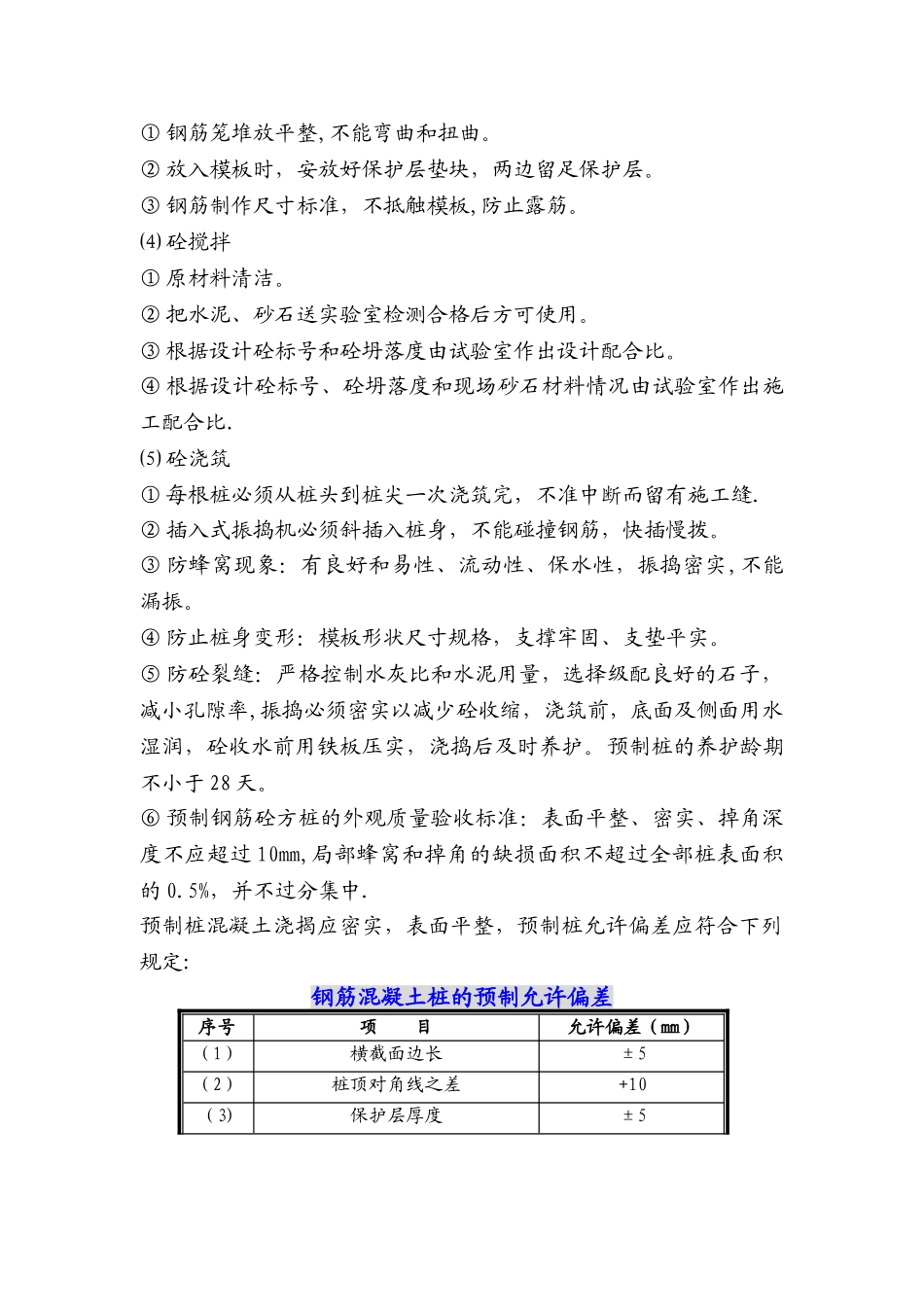

以 35d 的区域作为同一截面范围,该区域长度不小于 500mm,
