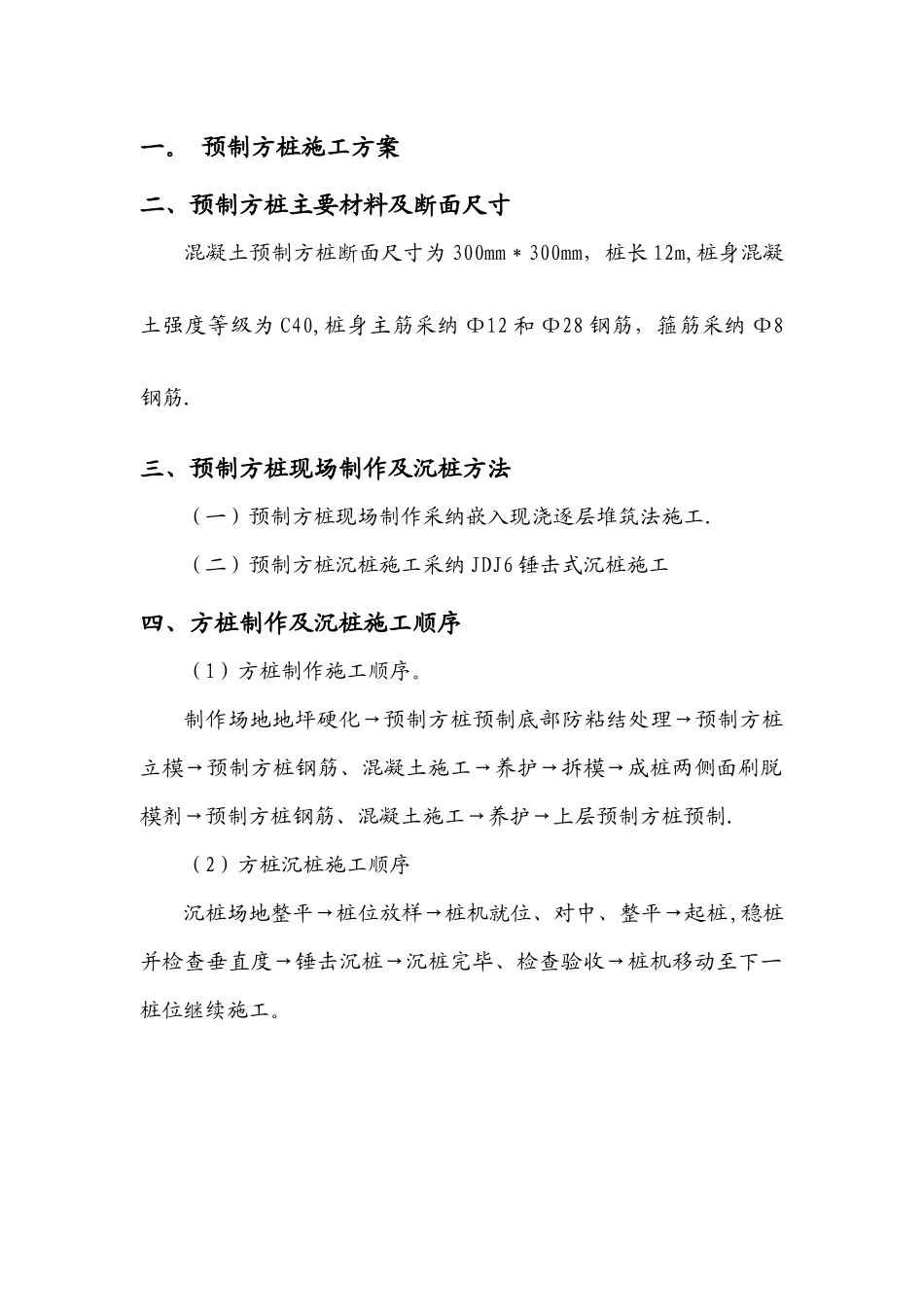

一。 预制方桩施工方案二、预制方桩主要材料及断面尺寸混凝土预制方桩断面尺寸为 300mm*300mm,桩长 12m,桩身混凝土强度等级为 C40,桩身主筋采纳 Ф12 和 Ф28 钢筋,箍筋采纳 Ф8钢筋.三、预制方桩现场制作及沉桩方法(一)预制方桩现场制作采纳嵌入现浇逐层堆筑法施工.(二)预制方桩沉桩施工采纳 JDJ6 锤击式沉桩施工四、方桩制作及沉桩施工顺序(1)方桩制作施工顺序。制作场地地坪硬化→预制方桩预制底部防粘结处理→预制方桩立模→预制方桩钢筋、混凝土施工→养护→拆模→成桩两侧面刷脱模剂→预制方桩钢筋、混凝土施工→养护→上层预制方桩预制.(2)方桩沉桩施工顺序沉桩场地整平→桩位放样→桩机就位、对中、整平→起桩,稳桩并检查垂直度→锤击沉桩→沉桩完毕、检查验收→桩机移动至下一桩位继续施工。五、方桩制作具体施工要求1、预制场地地坪制作(1)根据方桩制作计划及施工组织安排对预制场地进行地坪硬化和分块,保证方桩预制施工有序进行。(2)预制场地地坪硬化采纳 10cm 素砼垫层+10cm 碎石垫层+压实后地基;预制硬化地坪场地沿方桩浇注场地四周做排水明沟进行排水,保证预制场地不受水体侵蚀。2、方桩现场制作技术要求(1)钢筋加工制作(钢筋采纳模外加工制作并统一吊装入模)① 钢筋做好原材料检验工作,材料质保书,抽样检验抗拉、弯曲,焊接抗拉,焊接抗弯,强度试验,并作化学成份分析,验收合格后方可使用。 ② 钢筋堆放必须平整,按各种规格,品种,等级分批堆放,制作标牌进行标识。 ③ 焊工必须持证上岗。 ④ 钢筋制作及绑扎:1)钢筋使用前必须除锈,调直。2)钢筋采纳机械加工,人工绑扎,应符合下列规定。a) 纵向钢筋和箍筋应扎牢,连接位置不应偏斜,纵向钢筋的接头宜用闪光对焊,当双面搭接焊时,搭接长度不应小于 5d(钢筋直径)。以 35d 的区域作为同一截面范围,该区域长度不小于 500mm,同一截面内焊接接头的截面面积不得超过纵筋总面积的 50%,在桩尖桩顶各 2m 范围内的纵筋不得有接头.b)纵向钢筋的混凝土保护层厚度为 30mm.c)根据图纸要求:桩尖采纳双面焊 6cm。d)必须符合钢筋焊接及验收法律规范。e)预制桩钢筋加工允许偏差应符合下表规定钢筋加工允许偏差检查项目允许偏差(mm)检查频率范围点数受力钢筋顺长度方向全长的净尺寸±10按每日工作同一类型钢筋、同一加工设备抽查 3 件3箍筋内净尺寸±5钢筋网允许偏差检查项目允许偏差(mm)检查频率范围点数网的长、宽±10每...
