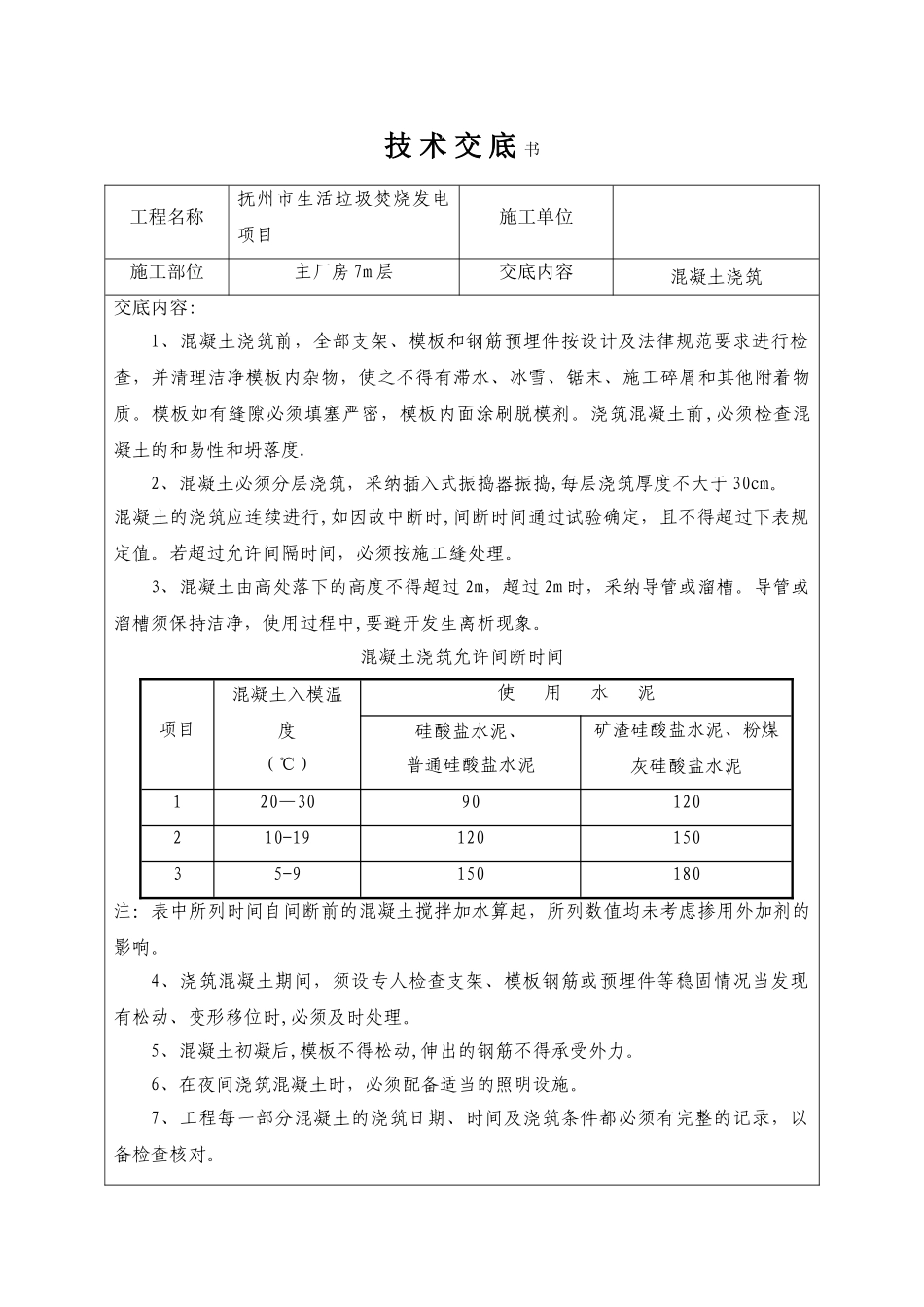

技 术 交 底 书工程名称抚州市生活垃圾焚烧发电项目施工单位施工部位主厂房 7m 层交底内容混凝土浇筑交底内容:1、混凝土浇筑前,全部支架、模板和钢筋预埋件按设计及法律规范要求进行检查,并清理洁净模板内杂物,使之不得有滞水、冰雪、锯末、施工碎屑和其他附着物质
模板如有缝隙必须填塞严密,模板内面涂刷脱模剂
浇筑混凝土前,必须检查混凝土的和易性和坍落度
2、混凝土必须分层浇筑,采纳插入式振捣器振捣,每层浇筑厚度不大于 30cm
混凝土的浇筑应连续进行,如因故中断时,间断时间通过试验确定,且不得超过下表规定值
若超过允许间隔时间,必须按施工缝处理
3、混凝土由高处落下的高度不得超过 2m,超过 2m 时,采纳导管或溜槽
导管或溜槽须保持洁净,使用过程中,要避开发生离析现象

混凝土浇筑允许间断时间项目混凝土入模温 度(℃)使 用 水 泥硅酸盐水泥、普通硅酸盐水泥矿渣硅酸盐水泥、粉煤灰硅酸盐水泥120—3090120210-1912015035-9150180注:表中所列时间自间断前的混凝土搅拌加水算起,所列数值均未考虑掺用外加剂的影响
4、浇筑混凝土期间,须设专人检查支架、模板钢筋或预埋件等稳固情况当发现有松动、变形移位时,必须及时处理
5、混凝土初凝后,模板不得松动,伸出的钢筋不得承受外力
6、在夜间浇筑混凝土时,必须配备适当的照明设施
7、工程每一部分混凝土的浇筑日期、时间及浇筑条件都必须有完整的记录,以备检查核对

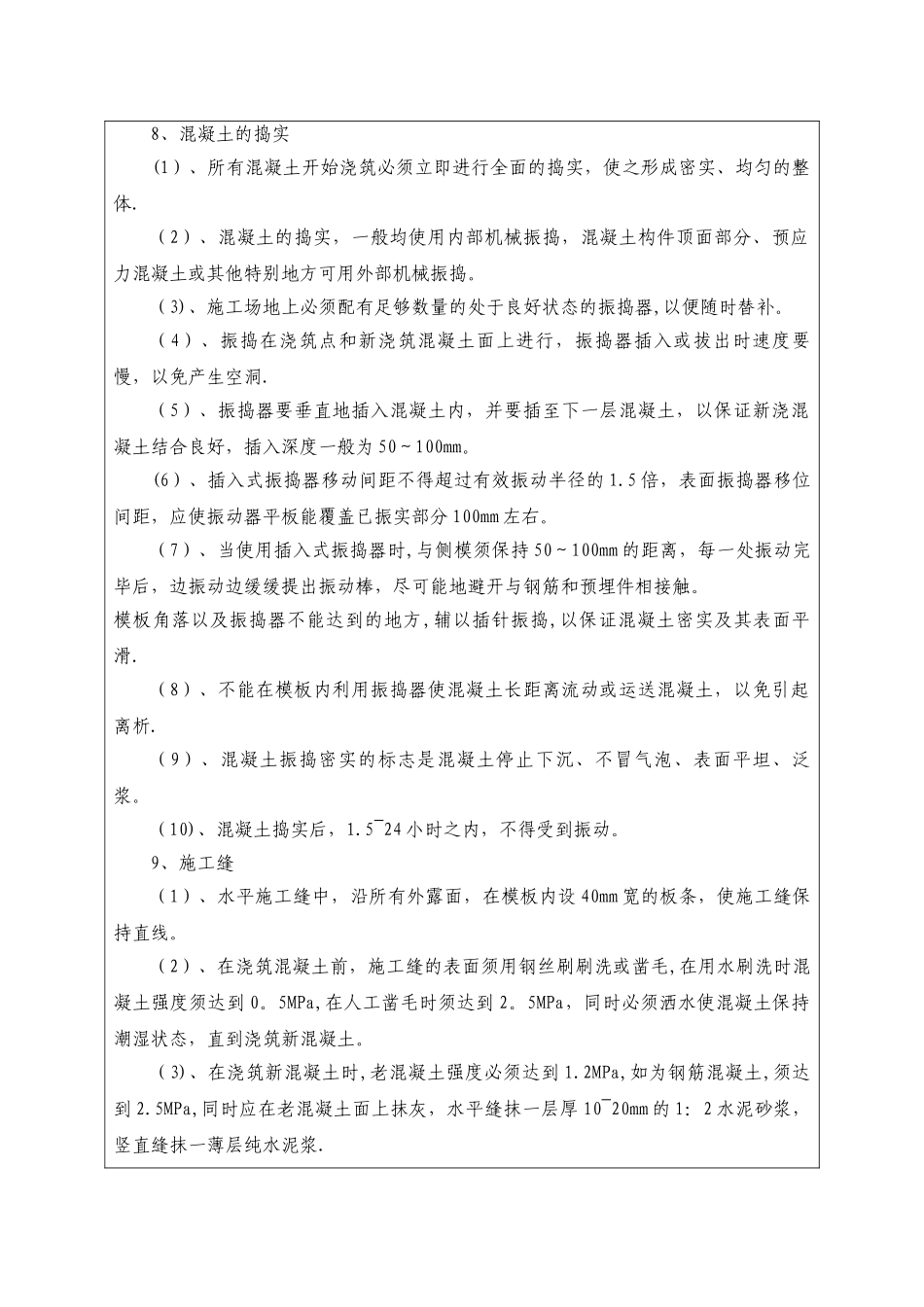

8、混凝土的捣实(1)、所有混凝土开始浇筑必须立即进行全面的捣实,使之形成密实、均匀的整体
(2)、混凝土的捣实,一般均使用内部机械振捣,混凝土构件顶面部分、预应力混凝土或其他特别地方可用外部机械振捣
(3)、施工场地上必须配有足够数量的处于良好状态的振捣器,以便随时替补
(4)、振捣在浇筑点和新浇筑混凝土面上进行,振捣器插入或拔出时速度要慢,以免产生空洞
