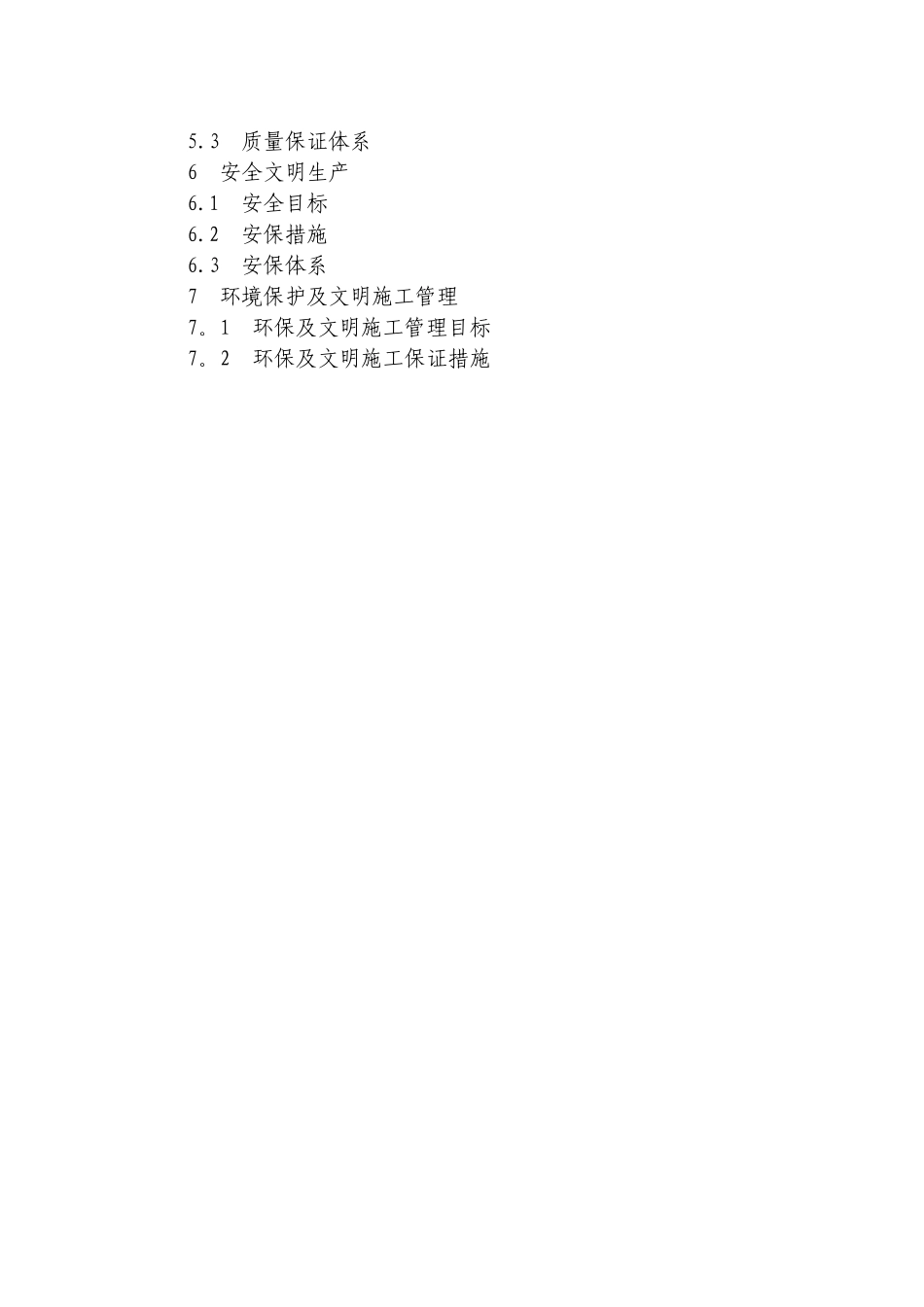

青州中联水泥有限公司二期 6000t/d熟料水泥生产线综合技改工程施工方案山东省深基建设工程总公司二 0 一 0 年六月八日目 录1 工程概况1
1 工程概述1
2 设计要求及工程量1
3 编制依据及原则1
4 执行法律规范1
5 工程地质条件2 施工准备2
1 施工技术准备2
2 施工现场准备3 施工组织计划3
1 施工机具需求计划3
2 施工人员组织计划3
3 材料组织计划3
4 施工进度计划3
5 施工现场平面布置图4 施工方法及工艺流程4
1 施工方法4
2 施工工艺流程5 质量保证措施5
1 质保目标5
2 质保措施5
3 质量保证体系6 安全文明生产6
1 安全目标6
2 安保措施6
3 安保体系7 环境保护及文明施工管理7
1 环保及文明施工管理目标7
2 环保及文明施工保证措施1 工程概况1

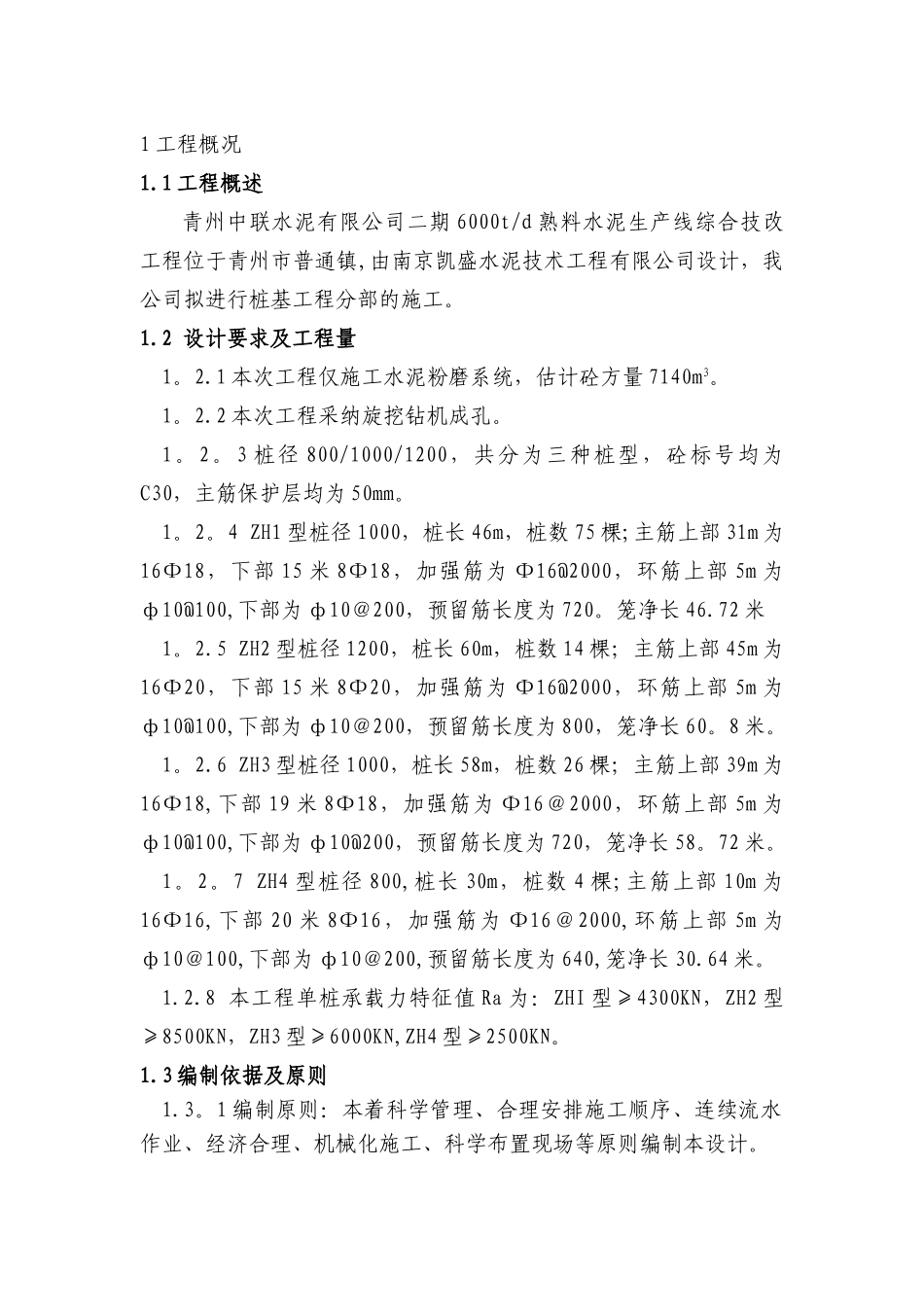

1 工程概述青州中联水泥有限公司二期 6000t/d 熟料水泥生产线综合技改工程位于青州市普通镇,由南京凯盛水泥技术工程有限公司设计,我公司拟进行桩基工程分部的施工
2 设计要求及工程量1
1 本次工程仅施工水泥粉磨系统,估计砼方量 7140m3
2 本次工程采纳旋挖钻机成孔
3 桩径 800/1000/1200,共分为三种桩型,砼标号均为C30,主筋保护层均为 50mm
4 ZH1 型桩径 1000,桩长 46m,桩数 75 棵;主筋上部 31m 为16Φ18,下部 15 米 8Φ18,加强筋为 Φ16@2000,环筋上部 5m 为ф10@100,下部为 ф10@200,预留筋长度为 720
笼净长 46
5 ZH2 型桩径 1200,桩长 60m,桩数 14 棵;主筋上部 45m 为16Φ20,下部 15 米 8Φ20,加强筋为 Φ16@2000,环筋上部 5m 为ф10@100,下部为 ф10@200,预留筋长度为
