混凝土烂根、蜂窝、麻面、露筋、孔洞的处理方案

混凝土烂根、蜂窝、麻面、露筋、孔洞的处理方案_第1页
1/2
混凝土烂根、蜂窝、麻面、露筋、孔洞的处理方案_第2页
2/2

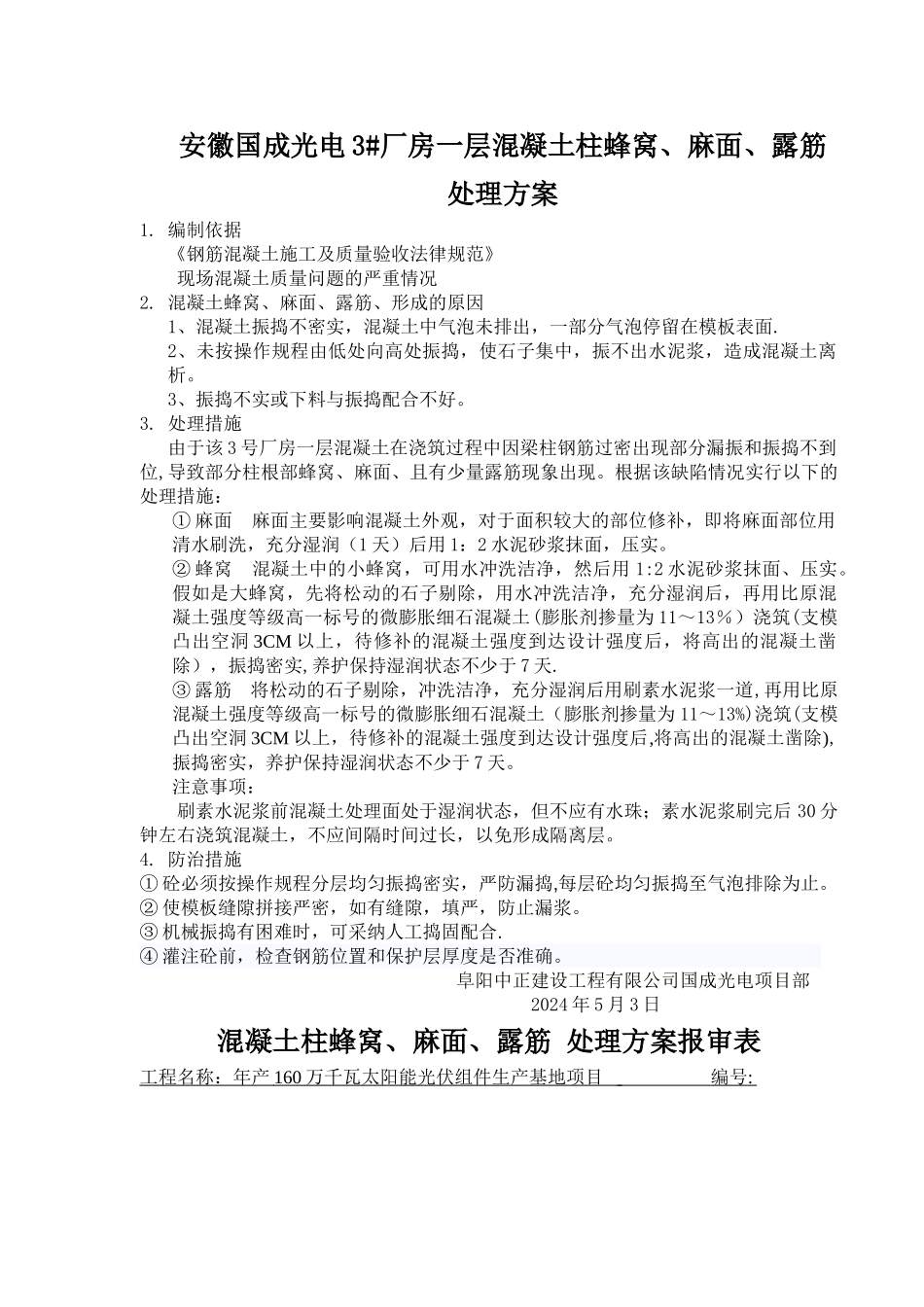

安徽国成光电 3#厂房一层混凝土柱蜂窝、麻面、露筋 处理方案1. 编制依据《钢筋混凝土施工及质量验收法律规范》现场混凝土质量问题的严重情况2. 混凝土蜂窝、麻面、露筋、形成的原因1、混凝土振捣不密实,混凝土中气泡未排出,一部分气泡停留在模板表面.2、未按操作规程由低处向高处振捣,使石子集中,振不出水泥浆,造成混凝土离析。3、振捣不实或下料与振捣配合不好。3. 处理措施由于该 3 号厂房一层混凝土在浇筑过程中因梁柱钢筋过密出现部分漏振和振捣不到位,导致部分柱根部蜂窝、麻面、且有少量露筋现象出现。根据该缺陷情况实行以下的处理措施:① 麻面 麻面主要影响混凝土外观,对于面积较大的部位修补,即将麻面部位用清水刷洗,充分湿润(1 天)后用 1:2 水泥砂浆抹面,压实。② 蜂窝 混凝土中的小蜂窝,可用水冲洗洁净,然后用 1:2 水泥砂浆抹面、压实。假如是大蜂窝,先将松动的石子剔除,用水冲洗洁净,充分湿润后,再用比原混凝土强度等级高一标号的微膨胀细石混凝土(膨胀剂掺量为 11~13%)浇筑(支模凸出空洞 3CM 以上,待修补的混凝土强度到达设计强度后,将高出的混凝土凿除),振捣密实,养护保持湿润状态不少于 7 天.③ 露筋 将松动的石子剔除,冲洗洁净,充分湿润后用刷素水泥浆一道,再用比原混凝土强度等级高一标号的微膨胀细石混凝土(膨胀剂掺量为 11~13%)浇筑(支模凸出空洞 3CM 以上,待修补的混凝土强度到达设计强度后,将高出的混凝土凿除),振捣密实,养护保持湿润状态不少于 7 天。注意事项:刷素水泥浆前混凝土处理面处于湿润状态,但不应有水珠;素水泥浆刷完后 30 分钟左右浇筑混凝土,不应间隔时间过长,以免形成隔离层。4. 防治措施① 砼必须按操作规程分层均匀振捣密实,严防漏捣,每层砼均匀振捣至气泡排除为止。② 使模板缝隙拼接严密,如有缝隙,填严,防止漏浆。③ 机械振捣有困难时,可采纳人工捣固配合.④ 灌注砼前,检查钢筋位置和保护层厚度是否准确。阜阳中正建设工程有限公司国成光电项目部2024 年 5 月 3 日混凝土柱蜂窝、麻面、露筋 处理方案报审表工程名称: 年产 160 万千瓦太阳能光伏组件生产基地项目 编号 : 致:阜阳市燚燊建设项目管理有限公司(监理单位)我单位发现 3#厂房一层混凝土柱出现蜂窝、麻面、露筋 ,将此问题处理方案报与监理单位及建设单位给予审核。承包单位(章) 项目经理 日期 专业监理工程师审查意见:专业监理工程师 日期 建设单位审查意见: 建设单位负责人 日期

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土烂根、蜂窝、麻面、露筋、孔洞的处理方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
