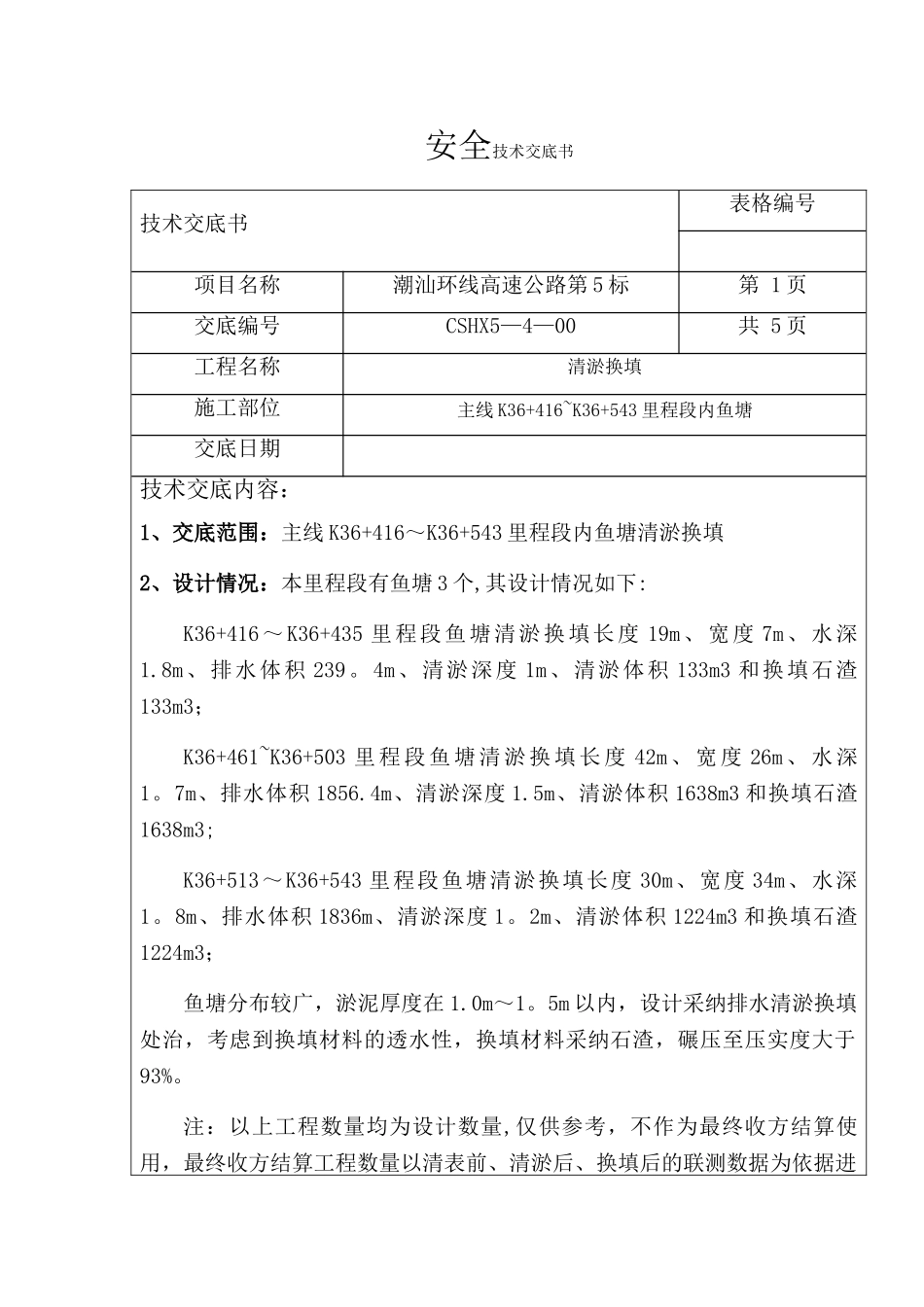

安全技术交底书技术交底书表格编号 项目名称潮汕环线高速公路第 5 标第 1 页交底编号CSHX5—4—00共 5 页工程名称清淤换填施工部位主线 K36+416~K36+543 里程段内鱼塘交底日期 技术交底内容:1、交底范围:主线 K36+416~K36+543 里程段内鱼塘清淤换填2、设计情况:本里程段有鱼塘 3 个,其设计情况如下:K36+416~K36+435 里程段鱼塘清淤换填长度 19m、宽度 7m、水深1
8m、排水体积 239
4m、清淤深度 1m、清淤体积 133m3 和换填石渣133m3;K36+461~K36+503 里 程 段 鱼 塘 清 淤 换 填 长 度 42m 、 宽 度 26m 、 水 深1
7m、排水体积 1856
4m、清淤深度 1
5m、清淤体积 1638m3 和换填石渣1638m3;K36+513~K36+543 里程段鱼塘清淤换填长度 30m、宽度 34m、水深1
8m、排水体积 1836m、清淤深度 1
2m、清淤体积 1224m3 和换填石渣1224m3;鱼塘分布较广,淤泥厚度在 1
5m 以内,设计采纳排水清淤换填处治,考虑到换填材料的透水性,换填材料采纳石渣,碾压至压实度大于93%
注:以上工程数量均为设计数量,仅供参考,不作为最终收方结算使用,最终收方结算工程数量以清表前、清淤后、换填后的联测数据为依据进行计算
3、施工测量及排水沟开挖3
1 设计数量核对依据设计图纸,每一处挖淤泥排水换填在红线用地交付使用后,应快速组织清淤换填施工
可进场测量时,工区应立即上报项目部测量组进行设计量核对
测量采纳面积法复核水塘、鱼塘面积,交由工区路基技术主管对比设计换填深度,进行设计数量核对,如实际数量较设计偏大,需在当日形成书面资料上报工程部,工程部核对无误后 1 日内上报监理、业主单位,复核处理
