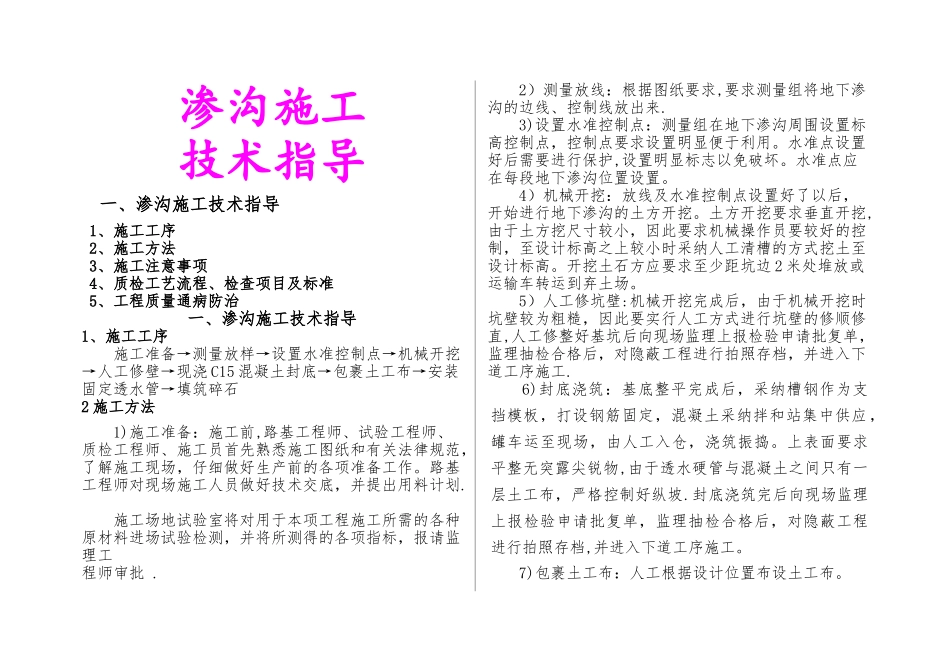

渗沟施工技术指导 一、渗沟施工技术指导 1、施工工序 2、施工方法 3、施工注意事项 4、质检工艺流程、检查项目及标准 5、工程质量通病防治一、渗沟施工技术指导1、施工工序施工准备→测量放样→设置水准控制点→机械开挖→人工修壁→现浇 C15 混凝土封底→包裹土工布→安装固定透水管→填筑碎石2 施工方法1)施工准备:施工前,路基工程师、试验工程师、质检工程师、施工员首先熟悉施工图纸和有关法律规范,了解施工现场,仔细做好生产前的各项准备工作
路基工程师对现场施工人员做好技术交底,并提出用料计划
施工场地试验室将对用于本项工程施工所需的各种原材料进场试验检测,并将所测得的各项指标,报请监理工程师审批
2)测量放线:根据图纸要求,要求测量组将地下渗沟的边线、控制线放出来
3)设置水准控制点:测量组在地下渗沟周围设置标高控制点,控制点要求设置明显便于利用
水准点设置好后需要进行保护,设置明显标志以免破坏
水准点应在每段地下渗沟位置设置
4)机械开挖:放线及水准控制点设置好了以后,开始进行地下渗沟的土方开挖
土方开挖要求垂直开挖,由于土方挖尺寸较小,因此要求机械操作员要较好的控制,至设计标高之上较小时采纳人工清槽的方式挖土至设计标高
开挖土石方应要求至少距坑边 2 米处堆放或运输车转运到弃土场
5)人工修坑壁:机械开挖完成后,由于机械开挖时坑壁较为粗糙,因此要实行人工方式进行坑壁的修顺修直,人工修整好基坑后向现场监理上报检验申请批复单,监理抽检合格后,对隐蔽工程进行拍照存档,并进入下道工序施工
6)封底浇筑:基底整平完成后,采纳槽钢作为支挡模板,打设钢筋固定,混凝土采纳拌和站集中供应,罐车运至现场,由人工入仓,浇筑振捣
上表面要求平整无突露尖锐物,由于透水硬管与混凝土之间只有一层土工布,严格控制好纵坡

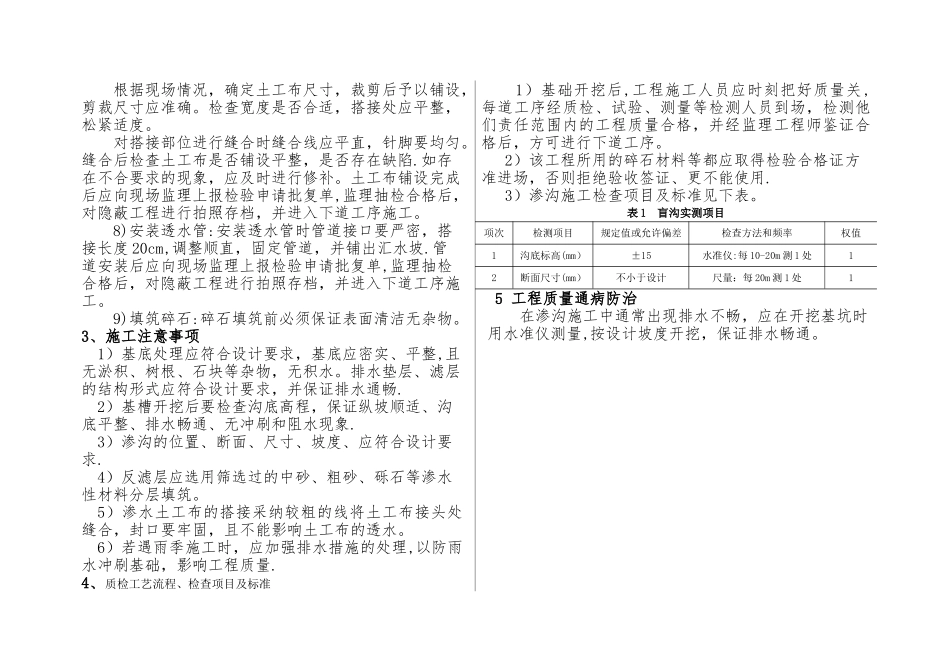

封底浇筑完后向现场监理上报检验申请批复单,监理抽检合格后,对隐蔽工程进行拍照存
