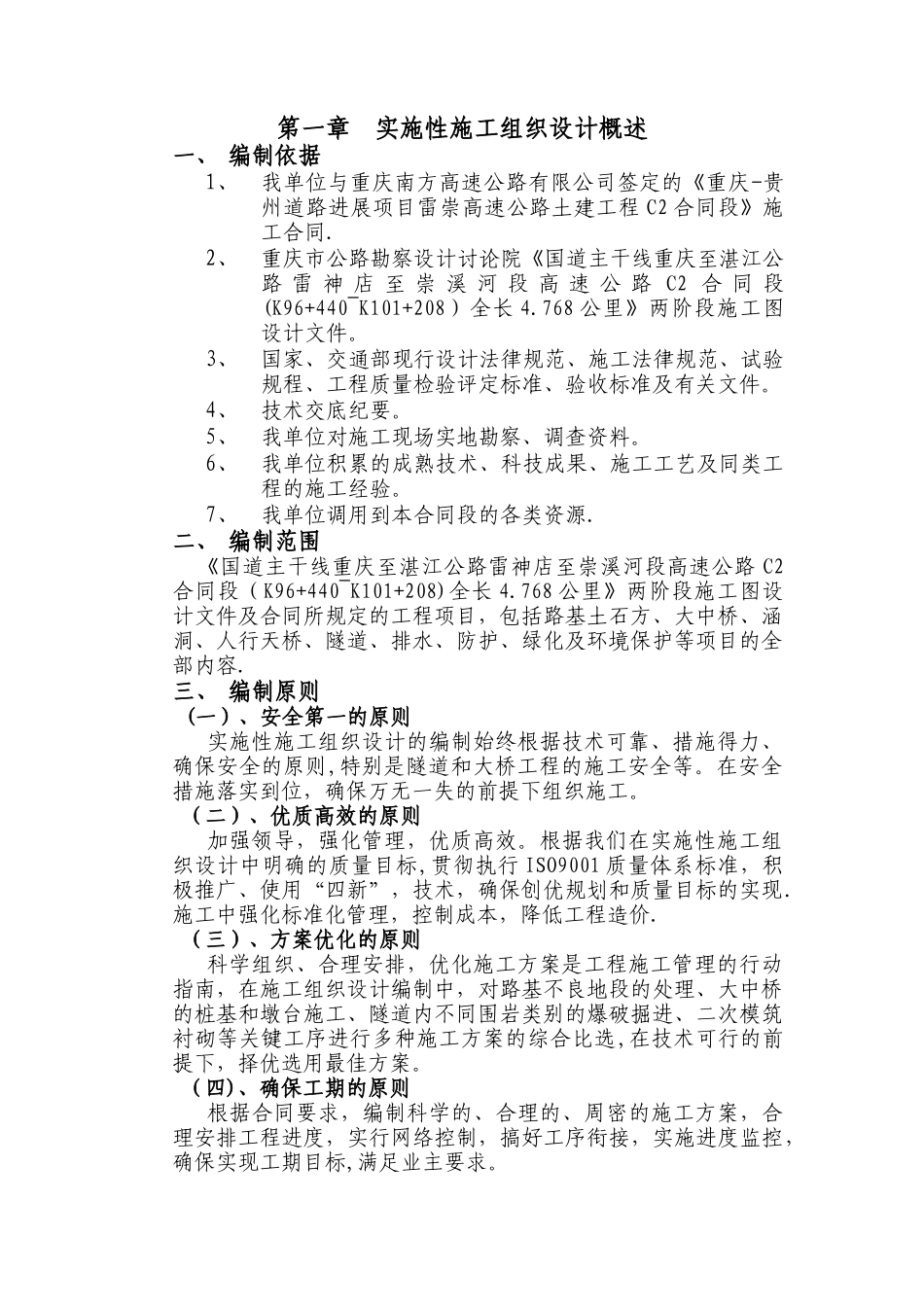

第一章实施性施工组织设计概述一、 编制依据1、我单位与重庆南方高速公路有限公司签定的《重庆-贵州道路进展项目雷崇高速公路土建工程 C2 合同段》施工合同
2、重庆市公路勘察设计讨论院《国道主干线重庆至湛江公路 雷 神 店 至 崇 溪 河 段 高 速 公 路 C2 合 同 段(K96+440~K101+208)全长 4
768 公里》两阶段施工图设计文件
3、国家、交通部现行设计法律规范、施工法律规范、试验规程、工程质量检验评定标准、验收标准及有关文件
4、技术交底纪要
5、我单位对施工现场实地勘察、调查资料
6、我单位积累的成熟技术、科技成果、施工工艺及同类工程的施工经验
7、我单位调用到本合同段的各类资源
二、 编制范围 《国道主干线重庆至湛江公路雷神店至崇溪河段高速公路 C2合同段(K96+440~K101+208)全长 4
768 公里》两阶段施工图设计文件及合同所规定的工程项目,包括路基土石方、大中桥、涵洞、人行天桥、隧道、排水、防护、绿化及环境保护等项目的全部内容
三、 编制原则 (一)、安全第一的原则 实施性施工组织设计的编制始终根据技术可靠、措施得力、确保安全的原则,特别是隧道和大桥工程的施工安全等
在安全措施落实到位,确保万无一失的前提下组织施工
(二)、优质高效的原则 加强领导,强化管理,优质高效
根据我们在实施性施工组织设计中明确的质量目标,贯彻执行 ISO9001 质量体系标准,积极推广、使用“四新”,技术,确保创优规划和质量目标的实现
施工中强化标准化管理,控制成本,降低工程造价
(三)、方案优化的原则 科学组织、合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对路基不良地段的处理、大中桥的桩基和墩台施工、隧道内不同围岩类别的爆破掘进、二次模筑衬砌等关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案
